欢迎访问本网站
后勤管理处(原后勤基建处)

 通知公告更多>>

第1期 新能源汽车与轨道交通实训基地工程周报(2022.10.09)

2022年10月09日 17:58  点击:[]

一、本周完成工作

1.9月25日,举行中德应用技术大学实训基地项目开工仪式

2.10月4日,施工单位办公区建设完成,具备办公条件。

3.10月9日,现场桩基施工实训楼工程桩一共482根,截止今日已完成150根,设备楼未开始施工。

4.10月9日,试验桩共6根,10月7日桩基检测设备进场,检测工作开始,9日完成桩号454#试验桩的静载试验。

二、下周工作计划

1.周一(10月10日),现场布置两台塔吊,共有8根混凝土灌注桩,完成塔吊基础混凝土灌注桩4根;完成实训楼工程桩30根;生活区地面混凝土浇筑。

2.周二(10月11日),完成塔吊基础混凝土灌注桩4根;完成桩基静载试验检测一根,桩号136#;完成实训楼工程桩30根;生活区、施工区临电安装。

3.周三(10月12日),完成实训楼工程桩30根;生活区、施工区临电安装。

4.周四(10月13日),完成桩基静载试验检测一根,桩号49#.;完成实训楼工程桩30根;生活区、施工区临电安装。

5.周五(10月14日),完成实训楼工程桩30根;生活区住宿活动板房安装。

6.周六(10月15日),完成桩基静载试验检测一根,桩号313#.;完成实训楼工程桩30根;完成生活区住宿房间安装

7.周日(10月16日),完成实训楼工程桩30根;完成生活区地面浇筑。

三、工作重点及难点

1.抓实抓牢工程安全、质量、进度、成本控制。

2.设备用房楼施工区域内的绿化苗木迁移。

3.严格落实疫情防控管理措施。

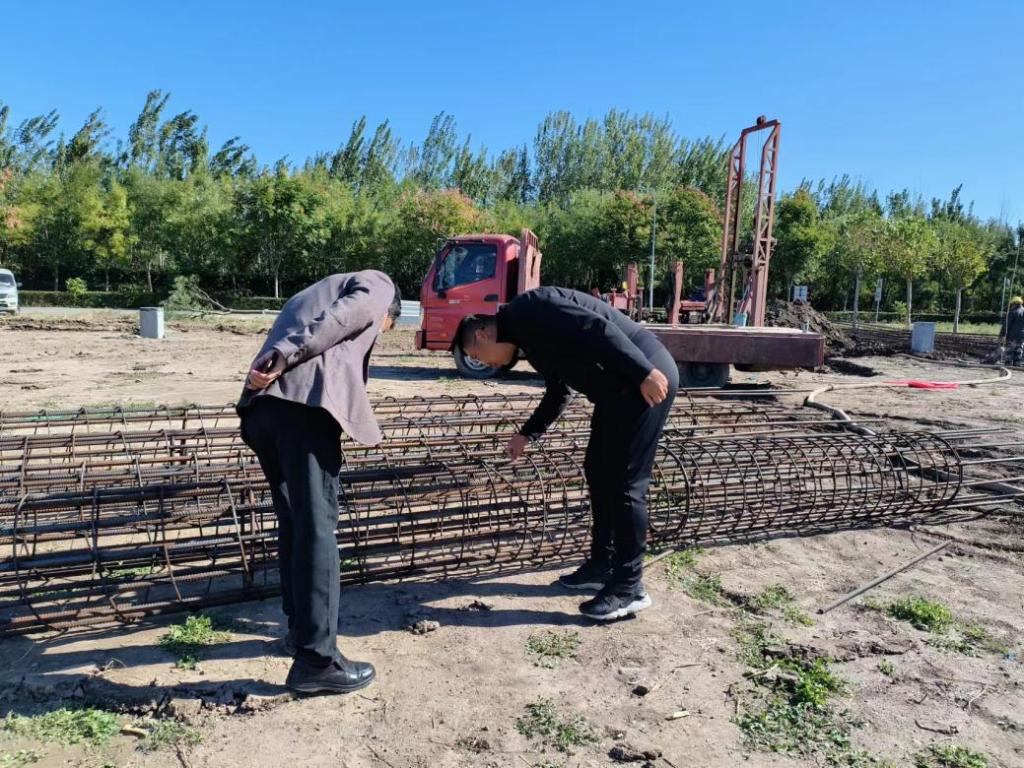

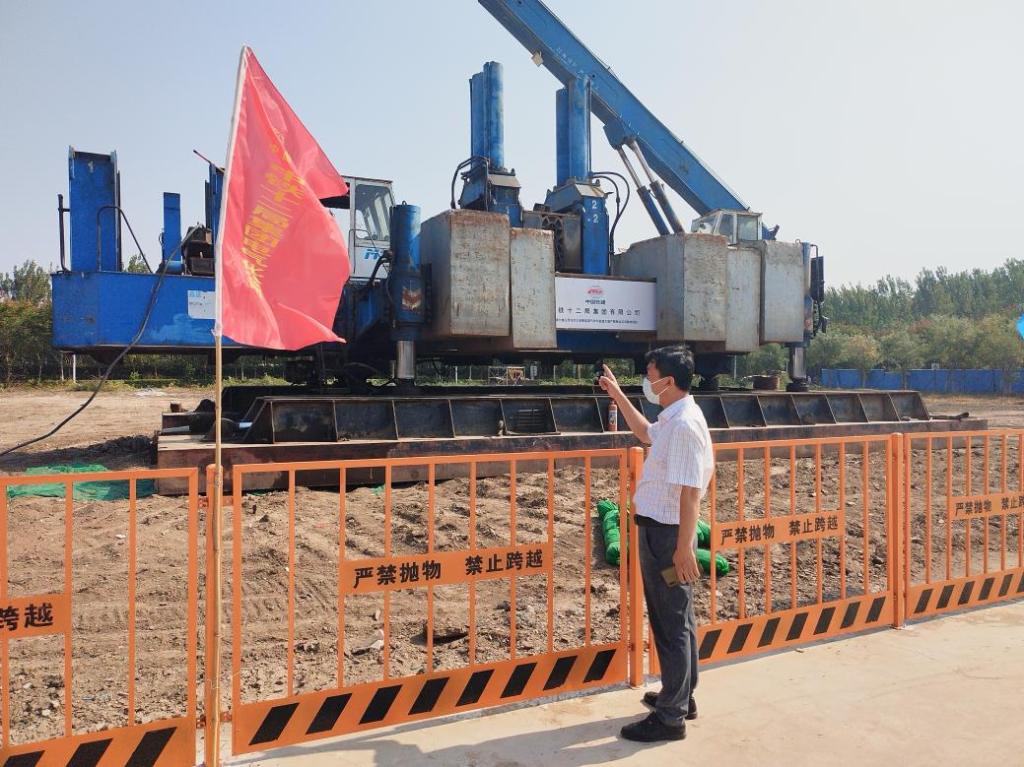

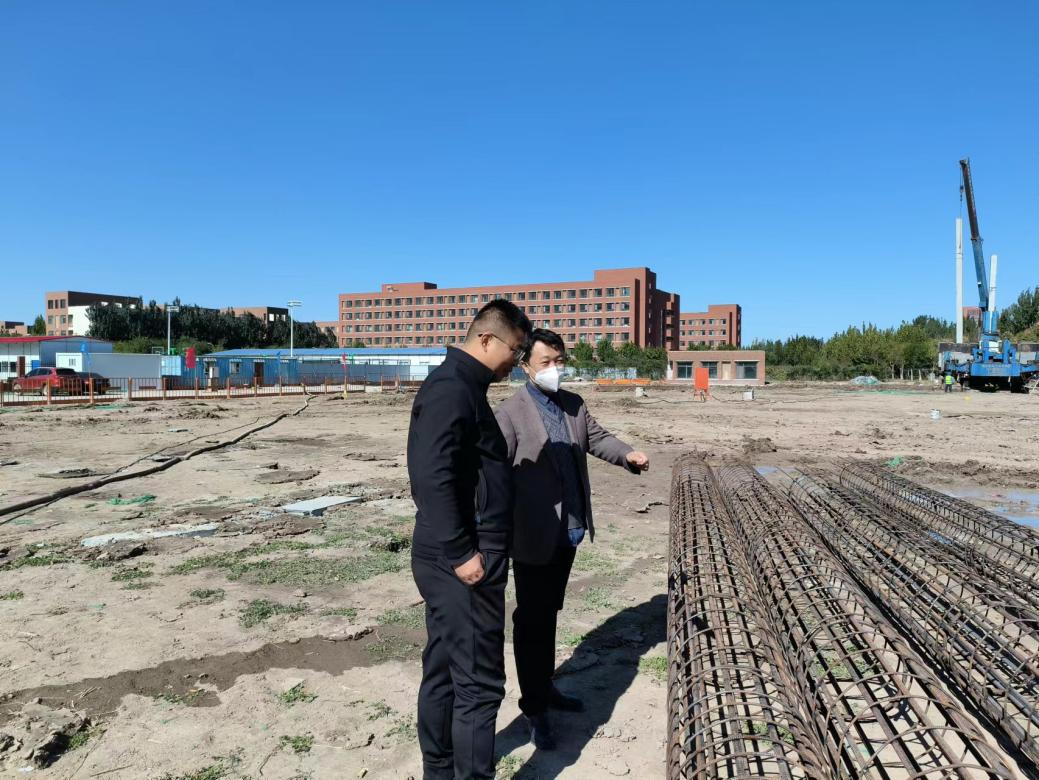

四、工作图示



上一条:第2期 新能源汽车与轨道交通实训基地工程周报(2022.10.16)

关闭
