一、 上周天气情况
日 期 |
天气情况 |
风力 |
温度 |
2023年5月12日 |
晴 |
2级 |
12-21度 |
2023年5月13日 |
晴 |
2级 |
13-24度 |
2023年5月14日 |
晴 |
2级 |
15-28度 |
2023年5月15日 |
晴 |
4级 |
17-32度 |
2023年5月16日 |
晴 |
4级 |
16-30度 |
2023年5月17日 |
小雨转阴 |
3级 |
14-27度 |
2023年5月18日 |
阴 |
4级 |
15-25度 |
本周5月8日开始正常施工、现场天气良好、无恶劣天气影响施工
二、主要工种人力配置及现场机械情况
1)本周施工总人数,具体各队各工种人数如下:
工种 |
单位 |
数量 |
备注 |
管理人员 |
人 |
20 |
|
混凝土 |
人 |
6 |
|
钢筋工 |
人 |
19 |
|
木工 |
人 |
20 |
|
水电工 |
人 |
7 |
|
架子工 |
人 |
4 |
|
塔司 |
人 |
2 |
|
信号工 |
人 |
2 |
|
二次结构 |
人 |
10 |
|
总 计 |
人 |
90 |
|
2)现场施工机械
现场机械仪器情况 |
名称 |
数量 |
状态 |
备注 |
全站仪 |
1 |
良好 |
/ |
水准仪 |
2 |
良好 |
/ |
电焊机 |
1 |
良好 |
/ |
切割机 |
2 |
良好 |
/ |
套丝机 |
2 |
良好 |
/ |
塔吊 |
2 |
良好 |
/ |
弯曲机 |
2 |
良好 |
/ |
调直机 |
1 |
良好 |
/ |
切断机 |
1 |
良好 |
/ |
25吨汽车吊 |
1 |
良好 |
/ |
拖拉机 |
1 |
良好 |
/ |
挖掘机 |
1 |
良好 |
/ |
拉土车 |
2 |
良好 |
/ |
三马车 |
2 |
良好 |
/ |
三、 本周形象进度情况
天津中德大学实训基地项目 |
|
上周计划 |
本周完成情况 |
完成百分比 |
项目部对施工现场、生活区、办公区进行专项检查,重点施工用电、生活卫生及消防方面。 |
每日由专人负责文明施工 |
|
现场加大文明施工管控力度,及时清理施工现场垃圾,规范物料堆码。 |
每日由专人负责文明施工 |
|
对新进场工人做好安全教育和安全技术交底工作;相关内业资料及时归档。 |
每日由专人负责文明施工 |
|
实训楼B区屋面造型继续施工,计划完成浇筑。 |
实训楼B区梁柱钢筋及模板均已完成、完成度90% |
90% |
实训楼A2区施工整体进度计划完成100%,完成浇筑作业。 |
A2区梁、柱钢筋以及模板均已完成,整体施工进度90% |
90% |
实训楼A1区施工整体进度计划完成100%,完成浇筑作业。 |
A1区梁、柱钢筋以及模板均已完成,整体施工进度90% |
90% |
设备楼完成封顶,首层开始进行拆模作业。 |
设备楼已完成浇筑,首层拆模已完成 |
100% |
实训楼二层二次结构计划完成50%。 |
实训楼二层以及三层同时施工,整体施工进度50% |
50% |
实训楼首层地面预埋管线施工,计划完成60%。 |
实训楼首层B区已经全部预埋完成,A1,A2区已完成40%。 |
60% |
四、进度分析及保障措施
本周施工进度因楼承板未能及时到场,后续施工加班加点,多上人来追赶进度。
五、本周问题落实整改情况
(一)监理单位
1、ALC条板严格按照审批的施工方案安装,板缝封堵严密,活完料清,碎块及时清运,后期实测墙面的垂直平整度,同时主材及辅材进场前均需上报监理验收,合格后方可进场卸料;
回复;目前ALC条板全部按照施工方案进行施工,废料及时进行清理,板缝密实,在施工过程中垂直度、平整度符合规范要求,各项主材以及辅料均上报验收合格方可进行使用。
2、后期楼内大面积施工,所有临边洞口防护必须做到位,要求施工单位安排专人每天进行巡查;
回复;关于后期室内大面积施工,我单位已将所有临边洞口防护设置齐全,并有专职安全员每日巡视,保证无遗漏。
3、天气逐渐升温,尤其中午,加大洒水降尘的频次;
回复;我单位已安排专人每日进行洒水,上午两次,下午两次。
4、实训楼二次结构墙板安装后,部分梁底电管管口挤扁,要求施工单位抓紧处理,保证后期接口严密;
回复;针对部分梁底电管管口挤扁情况,我单位已恢复完成,并对涉事班组下达整改通知单,避免今后再发生此类事件。
5、实训楼埋地的给水管,未做防腐措施,要求施工单位补做防腐;
回复;实训楼埋地给水管已全部做防腐处理,并拍照上报完毕。
6、实训楼楼内线缆多处拖地,部分线缆挂在临边防护架体上,存在安全隐患,要求施工单位抓紧整改;
回复;针对实训楼内拖地电缆线问题,我单位已在墙体上设置绝缘钩,将拖地电线已全部挂在绝缘钩上面。
7、计划5.15进行创卫模拟验收,要求食堂、生活区做好卫生,垃圾及时清理;
回复;我单位每日对食堂以及生活区做安全以及卫生检查,每日干净整洁,随时能应对创卫检查。
8、实训楼二次结构已开始施工,工人进场过于仓促,要求施工单位进行安全技术交底,楼内临电措施做到位,现场垃圾及时清理,做到日干日清;
回复;关于二次结构进场工人,我单位已对全部工人做好安全技术交底工作,楼内每日清理,做到落手清。
(二)建设单位:
1、为预防新冠病毒二次感染,要求总包单位及时对工人进行健康询问,同时生活区消杀工作做到位;
回复;我单位每日晨会已将此项工作落入日常教育中,每日进行健康询问,同时安排消杀人员进行消杀,保证全体员工的生活健康。
2、计划下周例会汇报安全方案,要求检查项落实到人,各专业配好相应的负责人,安全隐患排查措施做到位;
回复;安全方案已按照要求编制完成。
3、关于“市安委办公室关于2022年十起生产安全事故典型案例的通报”文件,要求施工单位及时传达并交流学习;
回复;关于以上十起生产安全事故典型案例的通报,我单位已会议形式向各个分包传达完毕。
4、消防、环保、总队、食品卫生、市场监管等执法单位每次提出的问题,要求施工单位一定要重视,第一时间解决协调,及时主动汇报,做好沟通工作;
5、 回复;关于执法部门提出隐患整改的问题,我单位今后会高度重视,第一时间解决协调,及时主动汇报,做好沟通工作;
6、预计5月底或6月初,市教委来项目检查,要求施工单位做好各方面的隐患排查工作;
回复;我单位每日有安全专员进行巡视,各个专业负责人巡视现场,保证项目的正常安全生产。
7、实训楼ALC条板破边情况较多,要求施工单位做好质量控制,条板规范上墙;
回复;针对近期条板破损情况,我单位高度重视,对于破损严重情况第一时间做退场处理。条板规范已安排上墙。
8、安全方面,现场物料及时清理,电箱电线不得私搭乱接,漏电保护器有效;
回复;现场物料已及时整齐马上,第一时间进行退场处理,电线电箱、漏电保护器每日由专人进行排查,保证了安全有效。
9、室内外预埋、防腐等施工要求施工单位留好影像资料,方便之后的维修工作。
回复;室内外预埋,已全部做好防腐处理,并留好影像资料。
六、下周进度计划第13周(2023年5月19日~2023年5 月25日)
1、项目部对施工现场、生活区、办公区进行专项检查,重点施工用电、防疫、生活卫生及消防方面。
2、现场加大文明施工管控力度,及时清理施工现场垃圾,规范物料堆码。
3、实训楼B区屋面造型继续施工,计划完成浇筑。
4、实训楼A2区施工整体进度计划完成100%,完成浇筑作业。
5、实训楼A1区施工整体进度计划完成100%,完成浇筑作业。
6、实训楼二层以及三层ALC条板完成80%。
7、实训楼首层B区垫层完成施工,B区钢性地面完成80%。
8、实训楼首层A1/A2区地下管线计划完成90%。
9、设备楼首层地下管线全部完成。
七、现场存在的问题
关于汽车动力驱动实验室(纯电驱动台架),汽车动力驱动实验室(混合电驱动台架),汽车整车测试实验室(整车转鼓测试台架)三个实验室基坑大小只是待定,我单位在2022年基础施工中因没能及时确定基坑尺寸无法进行施工,在2023年3月15日才确定设备基坑实际尺寸,因此造成我单位返工,因此造成返工费用向建设单位进行申请批准。

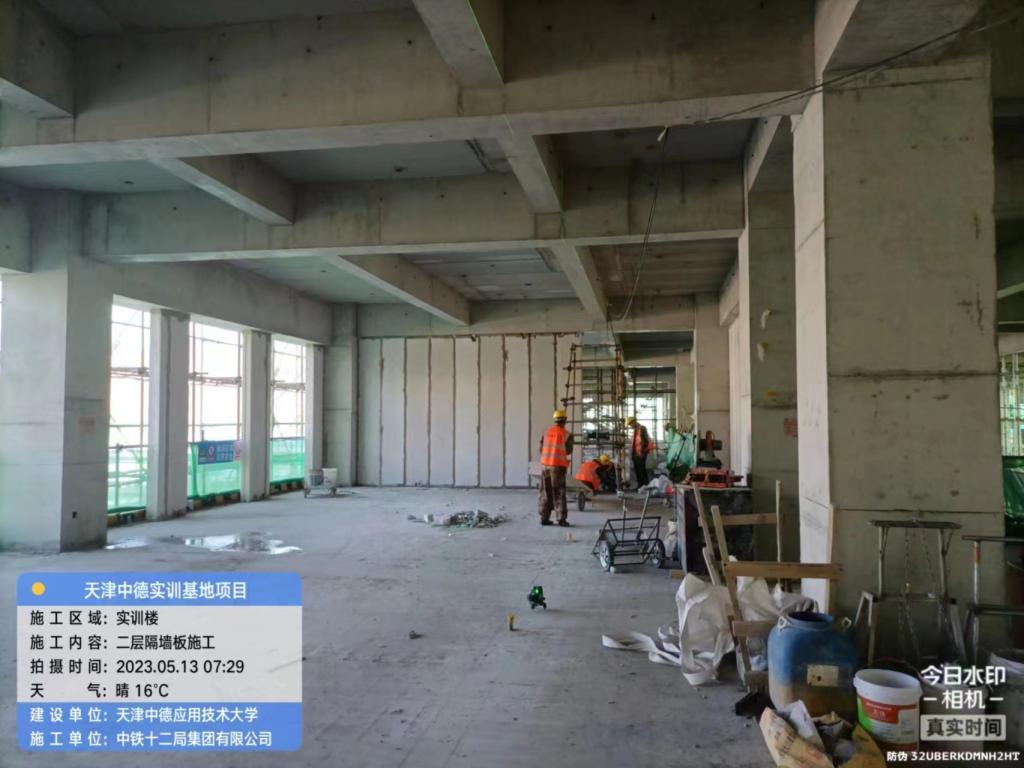

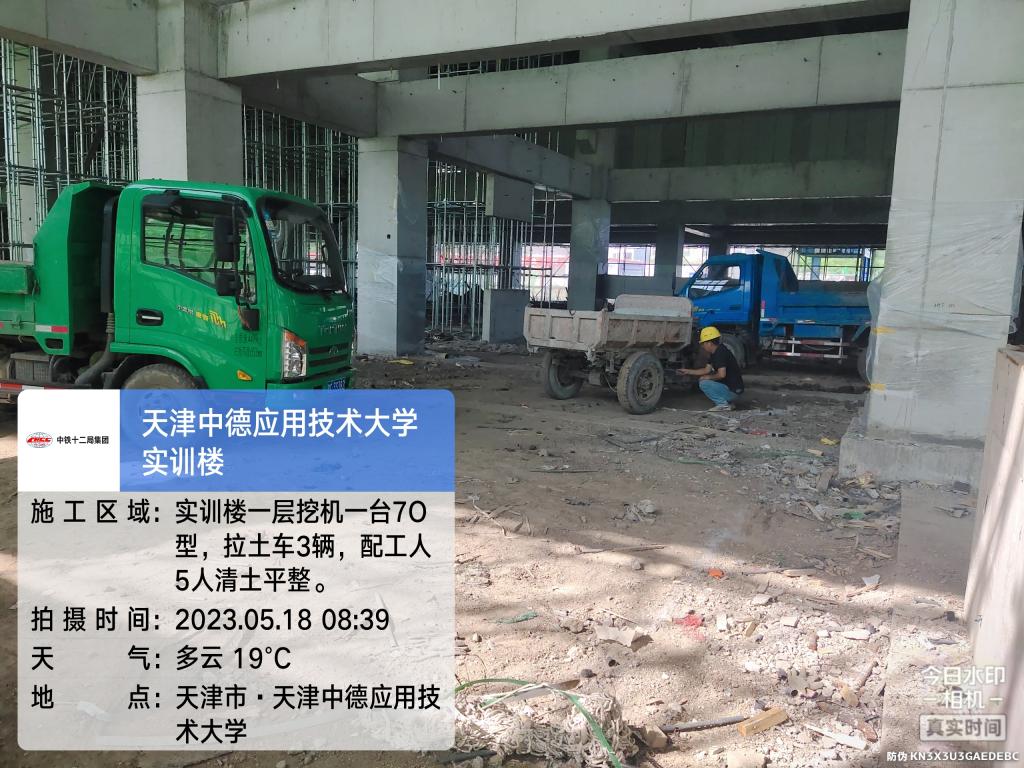

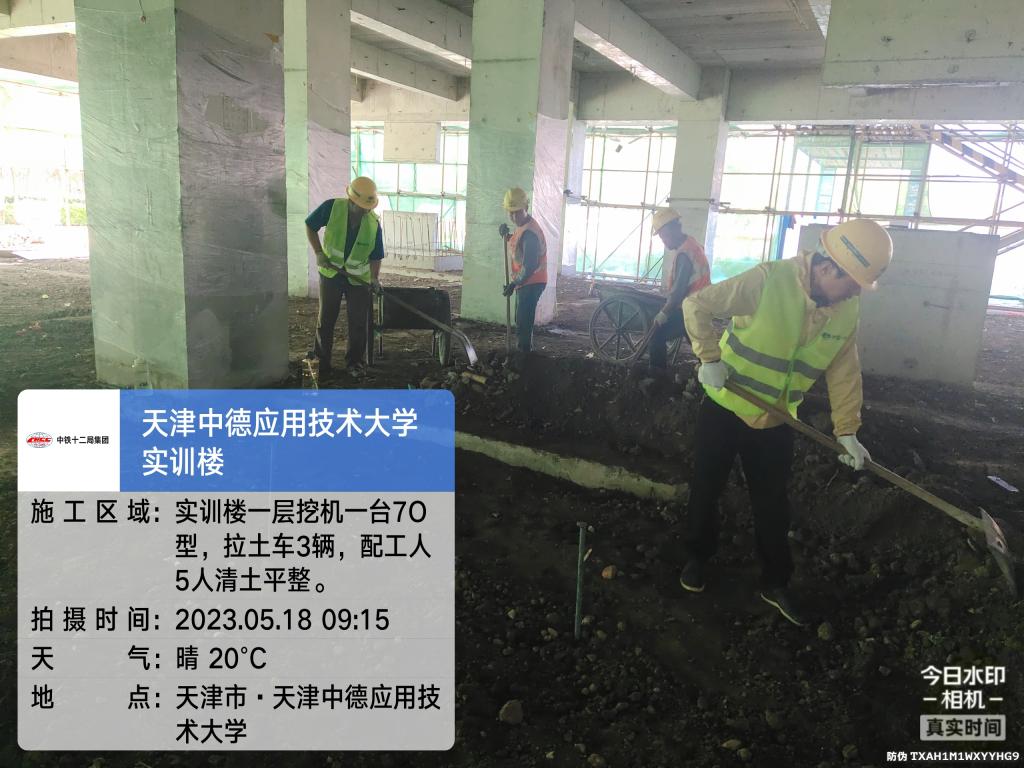

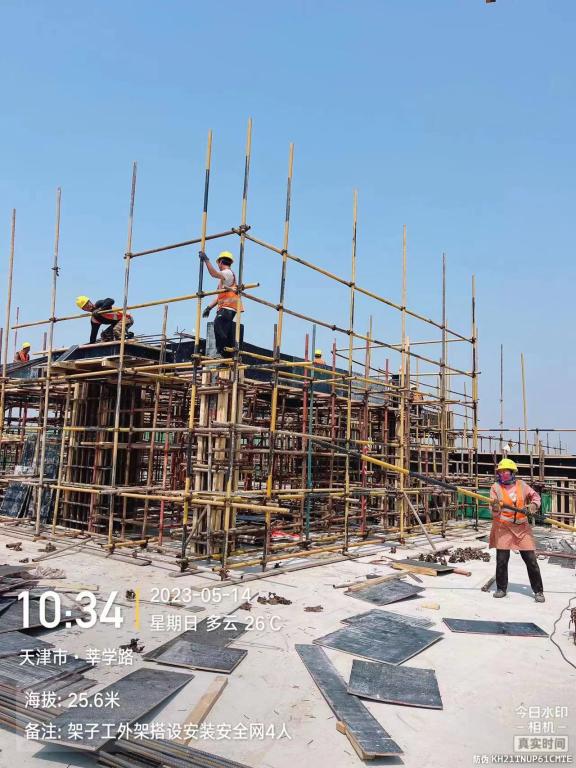

八、现场形象进度照
