一、本周完成工作
1.10月18日,施工现场文明施工自查;完成2号塔吊基础承台钢筋绑扎;生活区厕所安装活动板房。
2.10月19日,完成实训楼工程桩5根;
工信局副局长任洪源现场检查、指导项目进度以及专项债支出情况;任局首先来到施工一线,对实训楼桩基施工的进度和质量提出了高标准和高要求,明确了施工安全管理目标和措施。在会议室交谈中,任局根据当前疫情发展态势,结合学校和项目部实际情况,对疫情防控要求提出了意见和建议,指出当前疫情防控管理的重要性,各参加方要担起各自的主体责任,强化责任担当,形成强大合力,坚决抗击新冠疫情攻坚战;
生活区厕所安装活动板房。
3.10月20日,完善施工现场文明施工;完成实训楼工程桩30根;生活区水电安装;设计院图纸洽商;完成施工现场钢筋加工区。

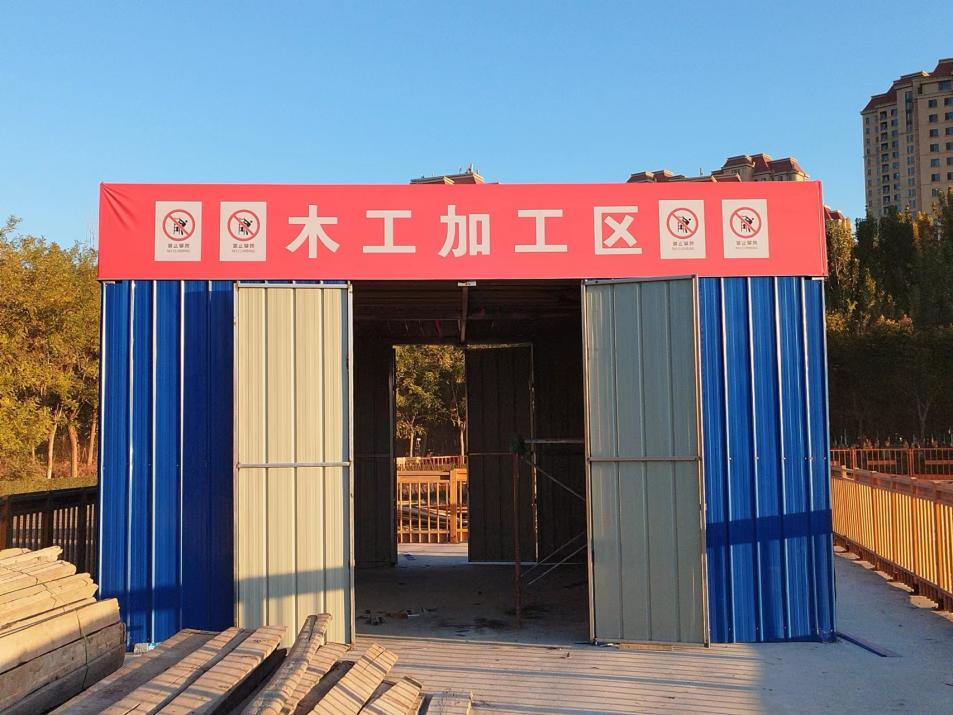

4.10月21日,完成实训楼工程桩36根;完成施工现场临电防护安装;完成施工现场木工加工区。
5.10月22日,完成实训楼工程桩9根;实训楼土方开挖;生活区水电安装,排水沟修补;完善施工现场定型防护。
6.10月23日,完成实训楼工程桩26根;实训楼土方开挖;完成会议室设备安装;完善施工现场定型防护;完成生活区活动板房地砖铺设。
二、下周工作计划
1.10月24日,施工现场文明施工自查;完成实训楼工程桩30根;实训楼土方开挖;完成生活区活动板房搭设;实训楼土方开挖。
2.10月25日,完成施工现场临电、临水、消防泵房、消防管道预埋工作;完成实训楼工程桩3根;实训楼土方开挖。
3.10月26日,完善施工现场文明施工;完成设备楼工程桩30根;完成生活区水电安装;实训楼土方开挖。
4.10月27日,完成设备楼工程桩30根;实训楼土方开挖。
5.10月28日,完成设备楼工程桩26根;实训楼土方开挖。
6.10月29日,实训楼土方开挖。
7.10月30日,实训楼土方开挖;实训楼土方槽验收。
三、工作重点及难点
1.加强预制桩施工的质量控制,严格按照验收程序报检。
2.严格落实疫情防控管理措施,定期完成全员核酸检测工作。
3.严格落实现场文明施工,加强施工现场安全管理措施,发现问题,立即整改。
4.严格落实现场扬尘污染、噪音污染的预防措施。
