一、本周完成工作

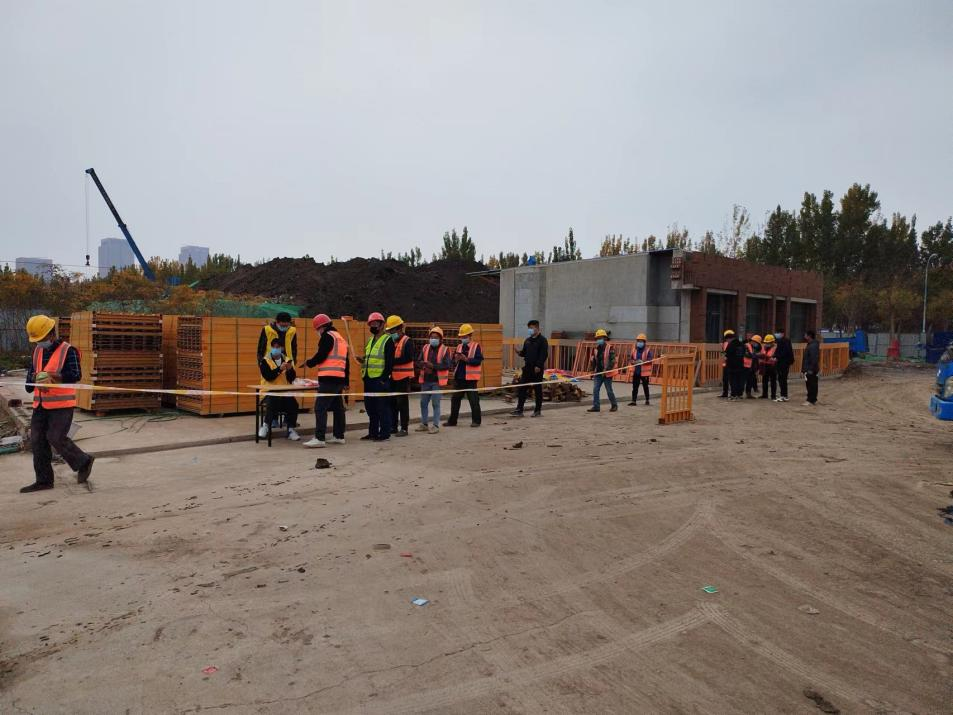

1.10月24日,施工现场文明施工自查;完成实训楼工程桩30根;实训楼土方开挖完成至25%;完成生活区活动板房搭设;实训楼土方开挖;

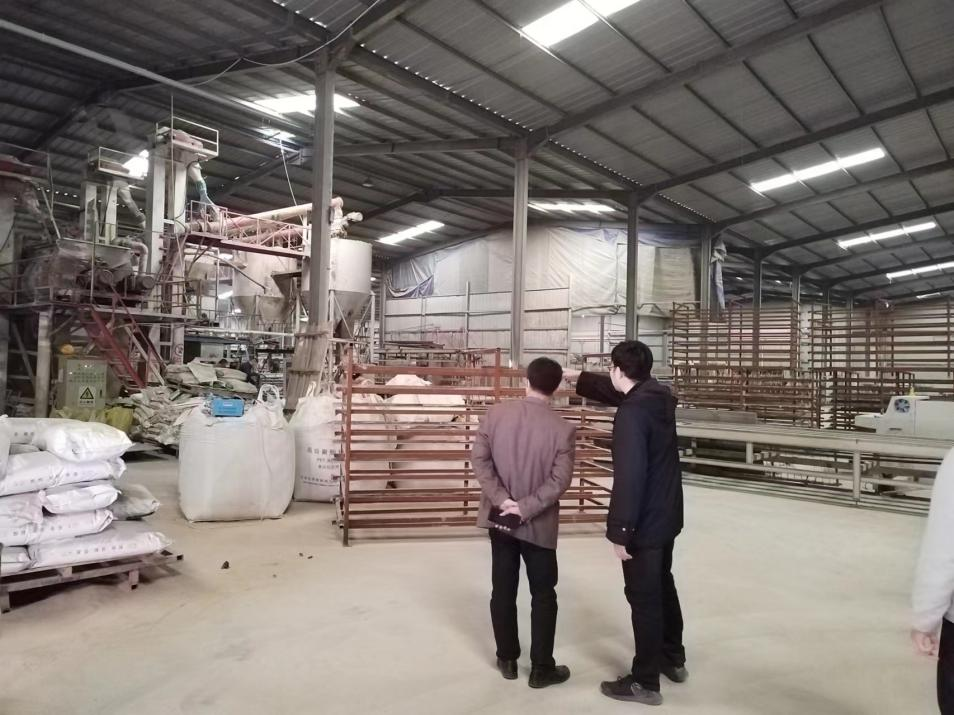

2.10月25日,完成实训楼工程桩3根,实训楼桩基施工完成;实训楼土方开挖完成至40%;组织施工现场所有人员进行核酸检测。免拆版厂家考察;

3.10月26日,完善施工现场文明施工;完成设备楼工程桩10根;完成生活区水电安装全部完成;实训楼土方开挖完成至55%。试验检测室考察。
4.10月27日,施工现场临建完成至100%;施工生活区临建完成至100%;实训楼土方开挖完成70%;组织施工现场所有人员进行核酸检测。
5.10月28日,实训楼土方开挖完成至80%;材料进场(草皮)进场,材料进场(电子围栏);会议室召开监理例会;施工现场防疫安全检查。
6.10月29日,实训楼土方开挖90%;电子围栏施工10%;围挡草皮施工完成10%;组织施工现场所有人员进行核酸检测。
7.10月30日,实训楼土方开挖完成,清理基坑、支设垫层模板;电子围栏完成至60%,围挡草皮完成至40%。
二、下周工作计划
1、10月31,对施工现场、生活区、办公区进行专项检查,重点施工用电、生活卫生及消防方面;实训楼清理基坑,基坑内降水;材料进场(木方);实训楼支设垫层模板施工完成至30%;围挡草皮施工完成至50%;电子围栏完成至100%;组织施工现场所有人员进行核酸检测。
2、11月1日,现场加大文明施工管控力度,及时清理施工现场垃圾,规范物料堆码;实训楼清理基坑,基坑内降水;实训楼支设垫层模板施工完成至60%;围挡草皮完成至80%。
3、11月2日,对新进场工人做好安全教育和安全技术交底工作实训楼支设垫层模施工至90%;围挡草皮完成至100%;相关内业资料及时归档;材料进场(钢筋);进行地基验收;组织施工现场所有人员进行核酸检测。
4、11月3日,完成生活区临水临电施工;支设垫层模进入收尾工作。
5、11月4日,设备楼桩基施工完成至30%;组织施工现场所有人员进行核酸检测。
6、11月5日,完成施工现场加工区布置,各种机具安装完成;设备楼桩基施工完成至60%。
7、11月6日,设备楼桩基施工完成至90%;组织施工现场所有人员进行核酸检测。
三、工作重点及难点
1.加强预制桩施工的质量控制,严格按照验收程序报检,材料进场验收与监理单位严格把控,做好进场记录。
2.严格落实疫情防控管理措施,定期完成全员核酸检测工作。

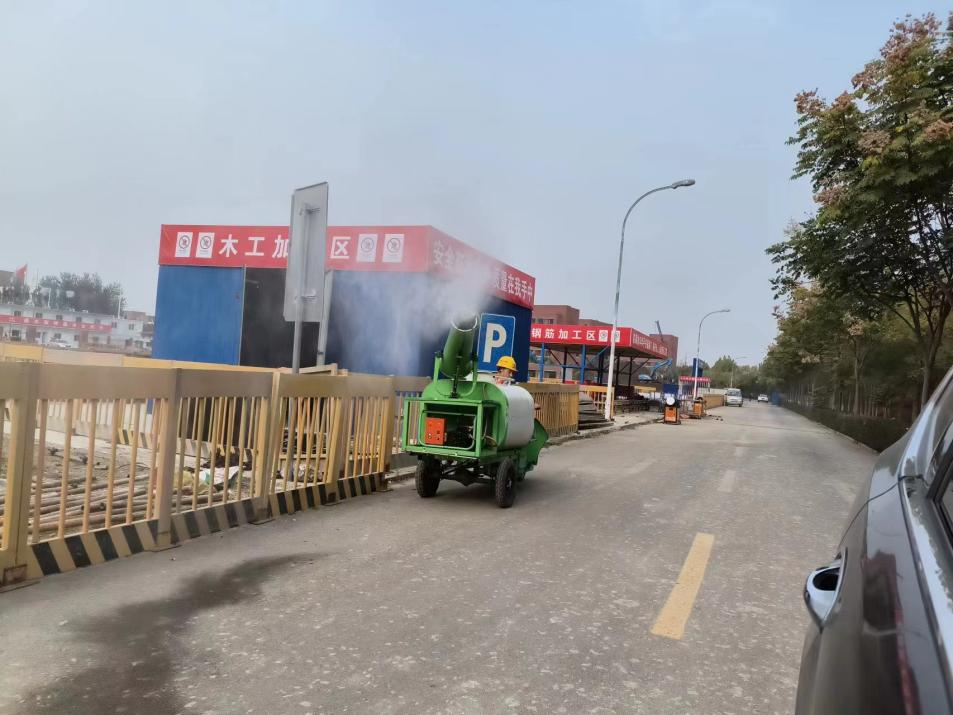

3.严格落实现场文明施工,加强施工现场安全管理措施,发现问题,立即整改。
4.严格落实现场扬尘污染、噪音污染的预防措施。
