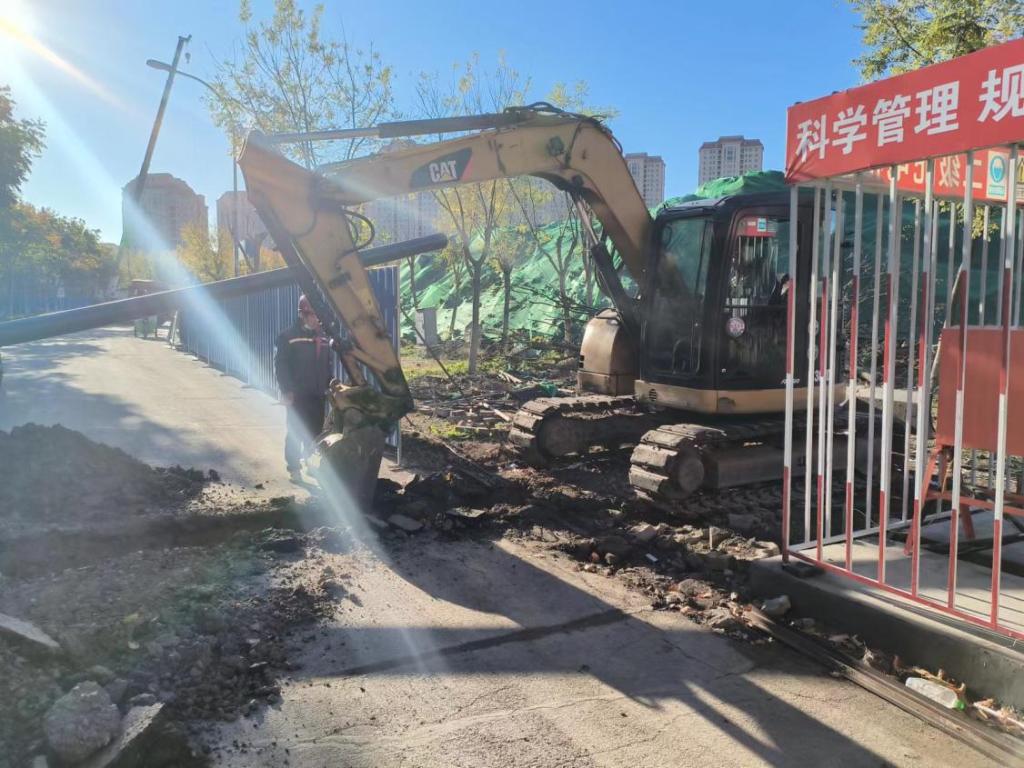

一、本周完成工作
1、10月31日,对施工现场、生活区、办公区组织管理人员进行专项检查,重点施工用电、生活卫生及消防方面;实训楼基坑内清理,降水;材料进场(木方);实训楼支设垫层模板施工完成至30%;围挡草皮施工完成至50%;电子围栏安装完成至30%;组织施工现场所有人员进行核酸检测;项目部会议室召开设备楼地下管线改造交底会议。
2、11月1日,项目部会议室召开月度例会,学校副校长孙更春同志参加会议并讲话;现场加大文明施工管控力度,及时清理施工现场垃圾,规范物料堆码;实训楼基坑内清理,降水;实训楼支设垫层模板施工完成至50%;电子围栏安装完成至60%。
3、11月2日,实训楼支设垫层模板施工至100%;实训楼基坑内清理,降水;围挡草皮施工完成至70%;相关内业资料及时归档;组织施工现场所有人员进行核酸检测;电子围栏安装完成至90%。

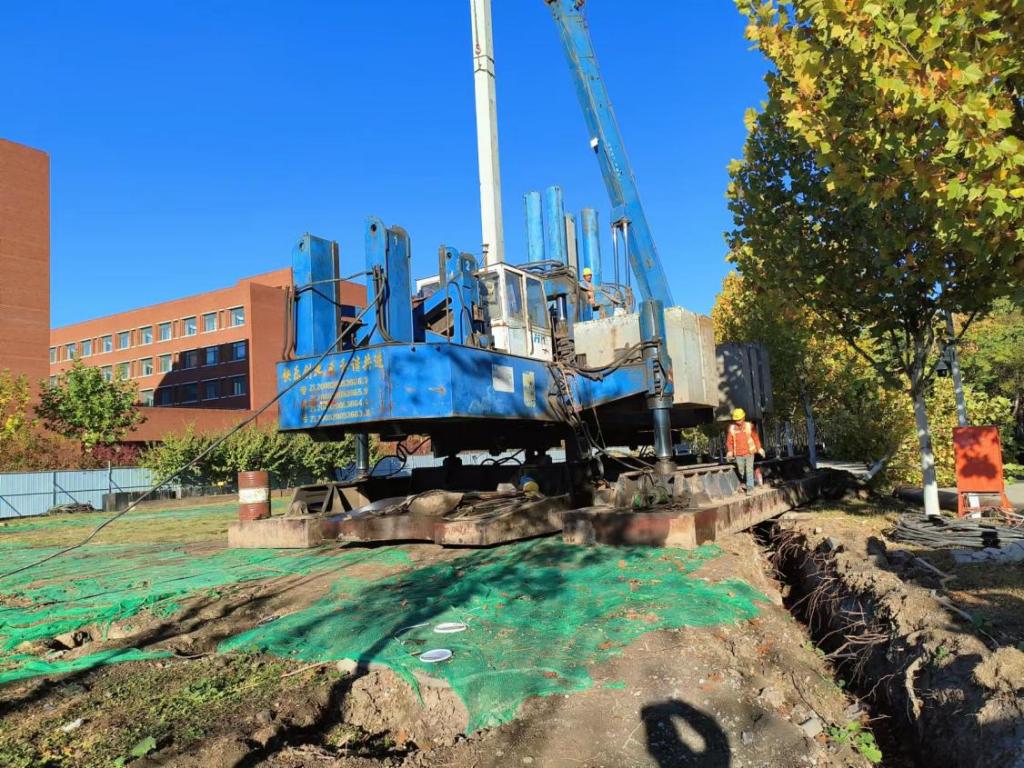

4、11月3日,完成生活区临水临电施工;设备楼桩基施工完成至60%;实训楼支设垫层模进入收尾工作;实训楼基坑内清理,降水,准备地基验收工作;电子围栏收尾完成;围挡草皮施工完成90%。
5、11月4日,项目部会议室召开监理例会;施工单位与相关部门对设备楼进行地基验收工作;设备楼桩基施工完成至80%;组织施工现场所有人员进行核酸检测;围挡草皮施工完成至100%;视频监控,扬尘检测,噪音检测施工完成至100%;实训楼槽底砌筑砖胎模完成至30%;塔吊安装1#塔安装完成。
6、11月5日,材料进场(方砖、水泥、沙子);完成施工现场加工区布置,各种机具安装完成;塔吊安装2#塔安装完成;实训楼槽底砌筑砖胎模完成至60%;组织施工现场所有人员进行全市大筛。
7、11月6日,实训楼承台浇筑混凝土完成至100%;施工现场文明施工;实训楼槽底砌筑砖胎膜完成100%;钢筋进场。
二、下周工作计划
1、11月7日,对施工现场、生活区、办公区进行专项检查,重点施工用电、生活卫生及消防方面;组织施工现场所有人员进行核酸检测;实训楼承台钢筋绑扎完成至20%;实训楼支设承台模板完成至20%;工程桩进场;完成设备楼桩基静载试验检测一根9#桩。
2、11月8日,现场加大文明施工管控力度;实训楼承台钢筋绑扎完成至40%;实训楼支设承台模板完成至40%;设备楼桩基施工完成至100%。
3、11月9日,对新进场工人做好安全教育和安全技术交底工作;组织施工现场所有人员进行核酸检测;实训楼承台钢筋绑扎完成至60%;实训楼支设承台模板完成至60%;完成设备楼桩基静载试验检测一根42#。
4、11月10日,施工现场文明施工;实训楼承台钢筋绑扎完成至80%;实训楼支设承台模板完成至80%。
5、11月11日,实训楼承台钢筋绑扎完成至90%;实训楼支设承台模板完成至90%;实训楼基础浇筑混凝土完成至30%;组织施工现场所有人员进行核酸检测;项目部召开监理例会;完成设备楼桩基静载试验检测一根77#。
6、11月12日,施工现场文明施工;实训楼承台钢筋绑扎进行收尾工作;实训楼支设承台模板进行收尾工作;实训楼基础浇筑混凝土完成至60%;设备楼土方开挖完成至30%。
7、11月13日,设备楼土方开挖完成至60%;组织施工现场所有人员进行核酸检测;施工现场文明施工;实训楼基础浇筑混凝土完成至90%;
三、工作重点及难点
1.加强预制桩施工的质量控制,严格按照验收程序报检,材料进场验收与监理单位严格把控,做好进场记录。
2.严格落实疫情防控管理措施,定期完成全员核酸检测工作。
3.严格落实现场文明施工,加强施工现场安全管理措施,发现问题,立即整改。
4.严格落实现场扬尘污染、噪音污染的预防措施。
