第7期 新能源汽车与轨道交通实训基地工程周报(2022.11.20)

2022年11月24日 11:34  点击:[]

一、本周完成工作

1、1114,实训楼槽底放线;施工现场安全防疫检查;实训楼电梯基坑、集水坑砌筑砖胎模完成至60%;实训楼电梯基坑、集水坑砖胎模回填土方完成至60%;实训楼承台钢筋绑扎完成至20%;钢筋工后台加工实训楼承台钢筋;木工实训楼承台模板配料;实训楼钢筋工现场分料;会议室召开监理例会;设计院水电暖专业图纸会审;设备楼第二根试桩静载实验开始,共三根;木工进场三级教育;钢筋工进场三级教育;组织施工现场所有人员进行全市大筛;桩基工程设备、人员退场;施工现场文明施工;材料进场,方砖、沙子。

2、11月15日,实训楼槽底放线;实训楼电梯基坑、集水坑砌筑砖胎模完成至65%;实训楼电梯基坑、集水坑砖胎模回填土方65%;钢筋工后台加工实训楼承台钢筋、短柱钢筋;木工实训楼承台模板配料;实训楼钢筋工现场分料;实训楼承台钢筋绑扎完成至40%;实训楼承台模板支设完成至10%;设备楼桩基静载试验完成三根,共三根,设备、人员退场;木工进场三级教育、防疫安全教育;钢筋工进场三级教育、防疫安全教育;实训楼联系监理单位放线验收;组织施工现场所有人员进行全市大筛;施工现场文明施工;材料进场,沙子、水泥。

3、11月16日,实训楼槽底放线;实训楼电梯基坑、集水坑砌筑砖胎模完成至70;实训楼电梯基坑、集水坑砖胎模回填土方完成至70%;钢筋工后台加工实训楼承台钢筋、短柱钢筋;木工实训楼承台模板配料;实训楼钢筋工现场分料;实训楼承台模板支设完成至20%;木工进场三级教育、防疫安全教育;生活区农民工宿舍空调进场;施工现场自查;组织施工现场所有人员进行全市大筛;施工现场文明施工;材料进场,方砖、钢筋。

4、11月17日,实训楼槽底放线;实训楼电梯基坑、集水坑砌筑砖胎模完成至75%;实训楼电梯基坑、集水坑砖胎模回填土方完成至75%;钢筋工后台加工实训楼短柱钢筋、梁钢筋;木工实训楼承台模板配料;实训楼钢筋工现场分料;实训楼承台模板支设完成至30%;实训楼承台钢筋绑扎完成至100%;实训楼短柱钢筋绑扎完成至10%;木工、砼工进场三级教育、防疫安全教育;设备楼土方开挖完成至30%;施工现场自查;组织施工现场所有人员进行全市大筛;施工现场文明施工;材料进场,木方、钢管、钢管扣件、钢筋。

5、11月18日,实训楼槽底放线;实训楼电梯基坑、集水坑砌筑砖胎模完成至80%;实训楼电梯基坑、集水坑砖胎模回填土方完成至80%;钢筋工后台加工实训楼短柱钢筋、梁钢筋;木工实训楼梁底搭设模板完成至10%;木工实训楼承台模板配料;实训楼钢筋工现场分料;实训楼承台模板支设完成至40%;实训楼短柱钢筋绑扎完成至30%;设备楼土方开挖完成至60%;施工现场自查;生活区工人宿舍检查;会议室召开监理例会;会议室召开疫情防控部署会;组织施工现场所有人员进行全市大筛;施工现场文明施工;材料进场,模板、镀锌钢管、焊接钢管、扁铁、圆钢。

6、11月19日,实训楼槽底放线;实训楼电梯基坑、集水坑砌筑砖胎模完成至85;实训楼电梯基坑、集水坑砖胎模回填土方完成至85%;钢筋工后台加工实训楼短柱钢筋、梁钢筋;实训楼木工梁底搭设模板完成至30%;木工实训楼承台模板配料;实训楼钢筋工现场分料;实训楼承台模板支设完成至60%;实训楼短柱钢筋绑扎完成至40%;实训楼柱插筋完成30%;设备楼土方开挖完成至90%;施工现场自查;组织施工现场所有人员进行全市大筛;施工现场文明施工;材料进场,熟石灰。

7、11月20日,实训楼槽底放线;实训楼电梯基坑、集水坑砌筑砖胎模完成90%;实训楼电梯基坑、集水坑砖胎模回填土方完成至90%;钢筋工后台加工实训楼短柱钢筋、梁钢筋;实训楼木工梁底搭设模板完成至40%;木工实训楼承台模板配料;实训楼钢筋工现场分料;实训楼承台模板支设完成至70%;实训楼短柱钢筋绑扎完成至50%;实训楼梁钢筋绑扎完成至20%;实训楼柱插筋完成40%;设备楼土方开挖完成至100%;施工现场自查;组织施工现场所有人员进行全市大筛;施工现场文明施工;材料进场,钢筋。

二、下周工作计划

1、1121实训楼槽底放线;实训楼电梯基坑、集水坑砌筑砖胎模完成95%;实训楼电梯基坑、集水坑砖胎模回填土方完成至95%;钢筋工后台加工实训楼短柱钢筋、梁钢筋;实训楼木工梁底搭设模板完成至50%;实训楼木工承台模板配料;实训楼钢筋工现场分料;实训楼承台模板支设完成至80%;实训楼短柱钢筋绑扎完成至60%;实训楼梁钢筋绑扎完成至40%;实训楼柱插筋完成50%;设备楼垫层模板支设完成20%;设备来槽底清理;设备楼槽底放线;施工现场自查;组织施工现场所有人员进行全市大筛;施工现场文明施工。

2、11月22日,实训楼槽底放线;实训楼电梯基坑、集水坑砌筑砖胎模完成100%;实训楼电梯基坑、集水坑砖胎模回填土方完成至100%;钢筋工后台加工实训楼短柱钢筋、梁钢筋;实训楼木工梁底搭设模板完成至60%;实训楼木工承台模板配料;实训楼钢筋工现场分料;实训楼承台模板支设完成至90%;短柱钢筋绑扎完成至70%;实训楼梁钢筋绑扎完成至60%;实训楼柱插筋完成60%;设备楼垫层模板支设完成40%;设备楼槽底清理;设备楼槽底放线;施工现场自查;组织施工现场所有人员进行全市大筛;施工现场文明施工。

3、11月23日,实训楼钢筋工后台加工短柱钢筋、梁钢筋;实训楼木工梁底搭设模板完成至70%;实训楼木工承台模板配料;实训楼钢筋工现场分料;实训楼承台模板支设完成至100%;实训楼短柱钢筋绑扎完成至80%;实训楼梁钢筋绑扎完成至80%;实训楼柱插筋完成70%;设备楼垫层模板支设完成60%;设备楼槽底清理;设备楼槽底放线;施工现场自查;组织施工现场所有人员进行全市大筛;施工现场文明施工。

4、11月24日,实训楼钢筋工后台加工短柱钢筋、梁钢筋;实训楼木工梁底搭设模板完成至80%;实训楼木工承台模板配料;实训楼钢筋工现场分料;实训楼短柱钢筋绑扎完成至90%;实训楼梁钢筋绑扎完成至100%;实训楼柱插筋完成80%;设备楼垫层模板支设完成80%;设备楼槽底清理;设备楼槽底放线;施工现场自查;组织施工现场所有人员进行全市大筛;施工现场文明施工。

5、11月25日,实训楼钢筋工后台加工短柱钢筋;实训楼木工梁底搭设模板完成至90%;实训楼木工承台模板配料;实训楼钢筋工现场分料;实训楼短柱钢筋绑扎完成至100%;实训楼柱插筋完成90%;设备楼垫层模板支设完成100%;实训楼地基验收;设备楼槽底验收;会议室召开监理例会;施工现场自查;组织施工现场所有人员进行全市大筛;施工现场文明施工。

6、11月26实训楼木工梁底搭设模板完成至100%;实训楼木工承台模板配料;实训楼柱插筋完成100%;实训楼地基浇筑混凝土完成至30%;设备楼垫层浇筑混凝土完成至50%;施工现场自查;组织施工现场所有人员进行全市大筛;施工现场文明施工;材料进场,混凝土。

711月27日,实训楼地基浇筑混凝土完成至60%;设备楼垫层浇筑混凝土完成至100%;施工现场自查;组织施工现场所有人员进行全市大筛;施工现场文明施工。

三、工作重点及难点

1.加强预制桩施工的质量控制,严格按照验收程序报检,材料进场验收与监理单位严格把控,做好进场记录。

2.严格落实疫情防控管理措施,完成全员核酸检测工作。

3.严格落实现场文明施工,加强施工现场安全管理措施,发现问题,立即整改。

4.严格落实现场扬尘污染、噪音污染的预防措施。

四、工作图示

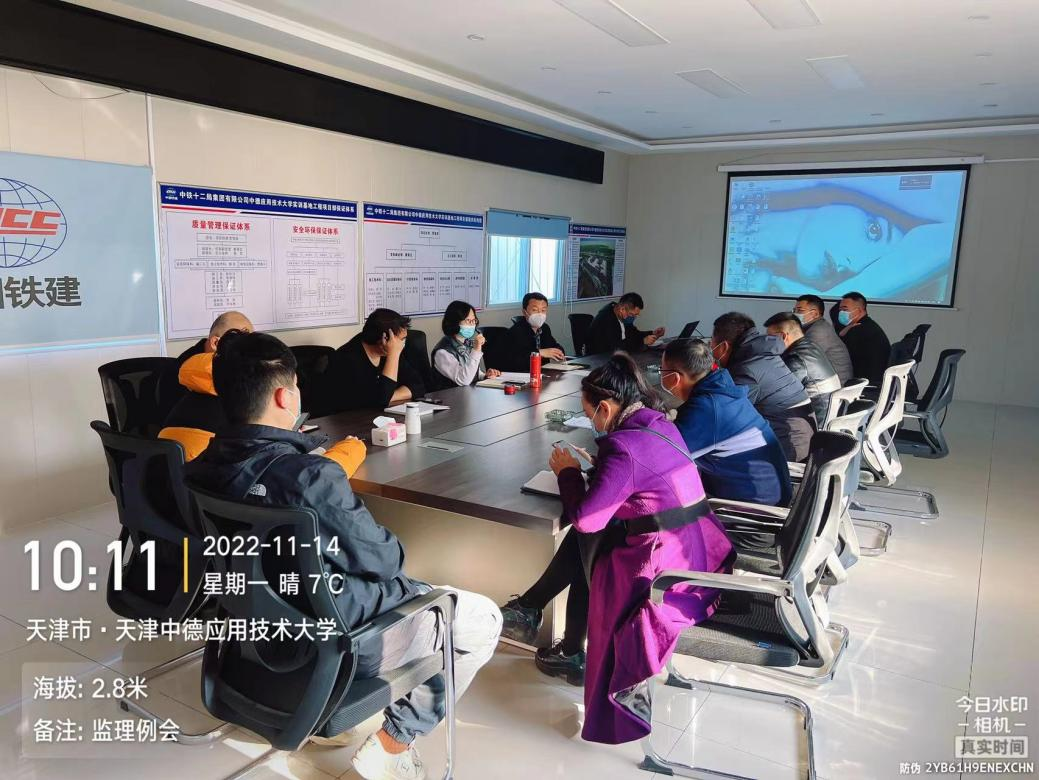

会议室召开监理例会

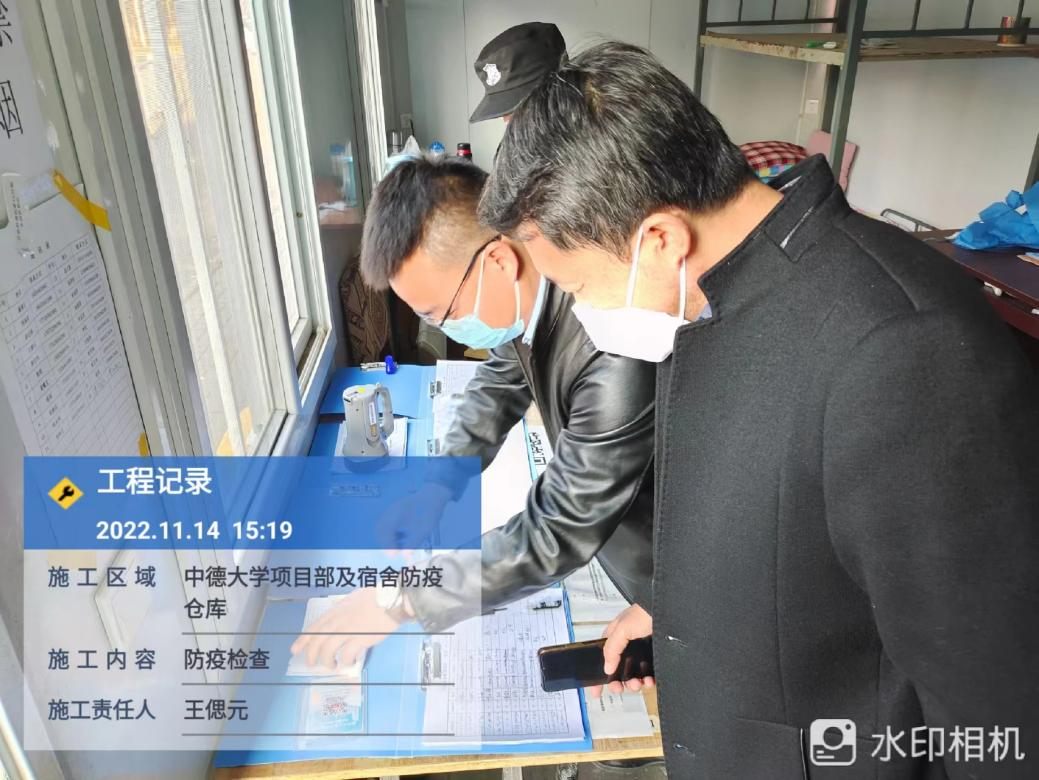

施工现场疫情防控检查

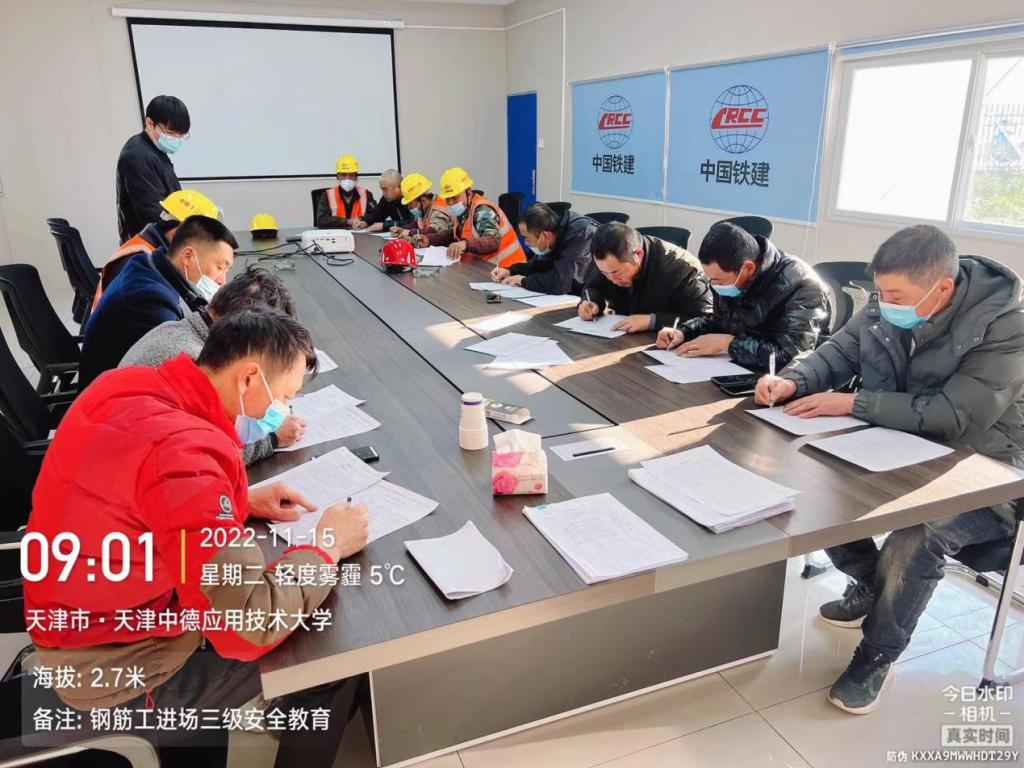

钢筋工进场三级教育,疫情防控教育

监理单位实训楼验线

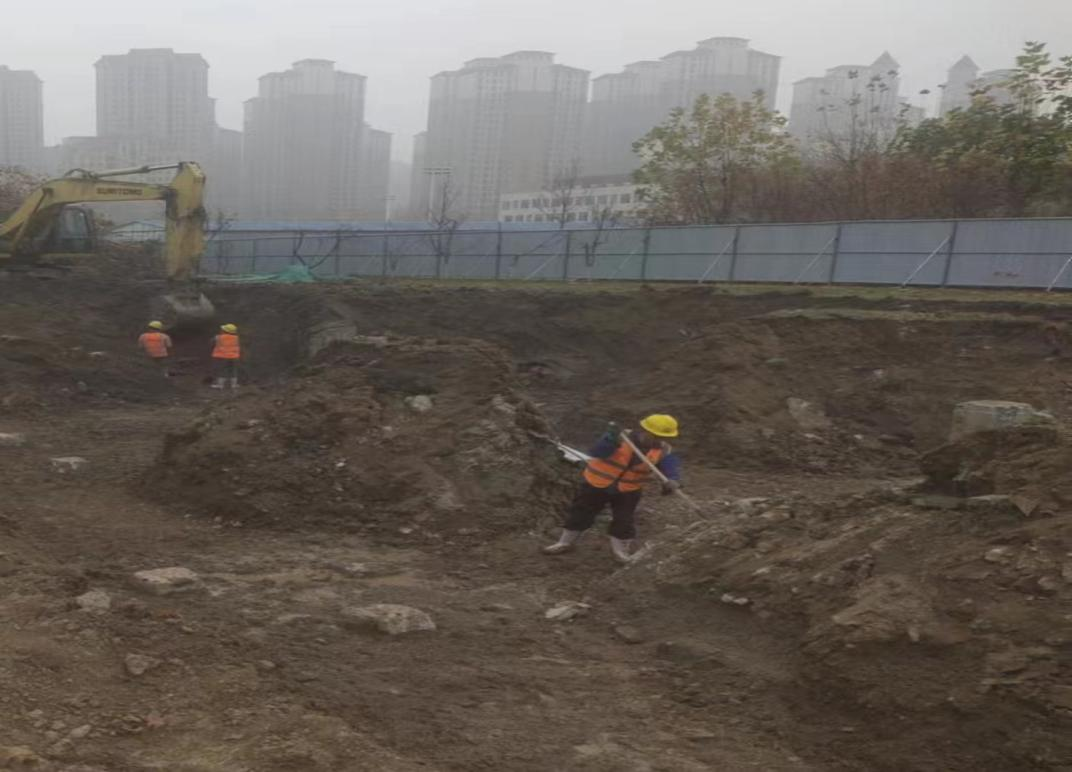

设备楼土方开挖

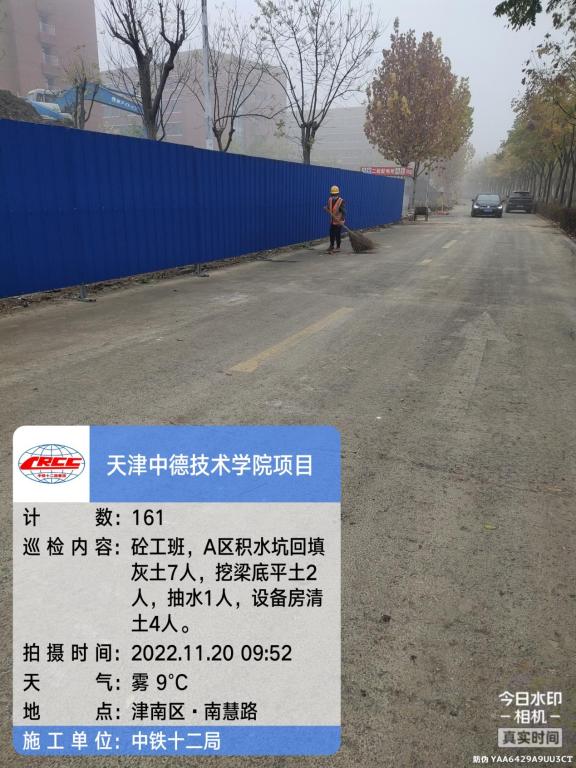

施工现场施工情况

施工现场文明施工
