欢迎访问本网站
后勤管理处(原后勤基建处)

 通知公告更多>>

第8期 新能源汽车与轨道交通实训基地工程周报(2022.11.27)

2022年11月27日 12:52  点击:[]

一、本周完成工作

1、11月21日,实训楼:实训楼电梯基坑、集水坑砖胎模回填土方完成至100%;

实训楼B区:承台模板支设完成,加固完成20%;地梁钢筋绑扎完成至90%;

实训楼A2区:承台模板支设完成,未加固;梁底模板支设完成至90%,未加固;基础钢筋绑扎完成至30%;柱插筋绑扎完成至30%;

实训楼A1区:承台模板完成至60%。

设备楼:槽底放线。

2、11月22日,实训楼:实训楼电梯基坑、集水坑砖胎模垫层浇筑混凝土完成至100%;

实训楼B区:承台模板支设完成,加固完成40%。地梁钢筋绑扎完成至100%;梁底模板支设完成,加固完成至20%;梁侧模板支设完成至20%,加固完成至20%;接地网焊接完成至20%。

实训楼A2区:承台模板支设完成,未加固;梁底模板支设完成至100%,未加固;基础钢筋绑扎完成至60%;地梁钢筋绑扎完成至20%;柱插筋绑扎完成至60%;

实训楼A1区:梁底模板支设完成至10%;区承台模板完成至80%;

设备楼:槽底放线;小应变试验完成至100%;垫层支设模板完成至10%。

3、11月23日,实训楼B区:承台模板支设完成,加固完成40%。地梁钢筋绑扎完成至100%;梁底模板支设完成,加固完成至40%;梁侧模板支设完成至40%,加固完成至40%;接地网焊接完成至40%。

实训楼A2区:承台模板支设完成,未加固;梁底模板支设完成,未加固;基础钢筋绑扎完成至80%;地梁钢筋绑扎完成至20%;柱插筋绑扎完成至100%;

实训楼A1区:梁底模板支设完成至20%;承台模板完成至100%;

设备楼:槽底放线;小应变试验完成至100%;垫层支设模板完成至10%。

4、11月24日,实训楼B区:承台模板支设完成,加固完成至70%;梁底模板支设完成,加固完成至80%;梁侧模板支设完成至80%,加固完成至100%;接地网焊接完成至80%。

实训楼A2区:承台模板支设完成,未加固;基础钢筋绑扎完成至80%;地梁钢筋绑扎完成70%。

实训楼A1区:承台模板支设完成,未加固;梁底模板支设完成,未加固;柱插筋施工完成80%;基础焊接基地网未施工。

设备楼:桩头接钢筋完成50%;排水沟施工完成。

5、11月25日实训楼B区:承台模板支设完成,加固完成至100%;梁底模板支设完成,加固完成至100%;梁侧模板支设完成至100%,加固完成至100%;接地网焊接完成至100%。

实训楼A2区:承台模板支设完成,未加固;梁底模板支设完成,未加固;地梁钢筋绑扎完成至100%。

实训楼A1区:柱插筋施工完成100%;承台模板支设完成,未加固;梁底模板支设完成,未加固。

设备楼:桩头接钢筋完成100%;地基验收完成。

6、11月26日,实训楼B区:基础浇筑混凝土完成至100%;

实训楼A2区:承台模板支设完成,加固完成至20%;梁底模板支设完成,加固完成至20%;梁侧模板支设完成至20%,加固完成至20%;基础焊接接地网完成30%。

实训楼A1区:梁钢筋绑扎完毕至20%;承台模板支设完成,未加固;梁底模板支设完成,未加固;梁侧模板未支设。

设备楼:垫层混凝土浇筑。

7、11月27日

实训楼B区:地基施工完成

实训楼A2区:承台模板支设完成,加固完成至50%;梁底模板支设完成,加固完成至50%;梁侧模板支设完成至50%;基础焊接接地网完成60%。

实训楼A1区:梁钢筋绑扎完毕至50%;承台模板支设完成,未加固;梁底模板支设完成,未加固。

设备楼:槽底放线。

二、下周工作计划

11月28日,实训楼B区:地基施工完成

实训楼A2区:承台模板支设完成,加固完成至50%;梁底模板支设完成,加固完成至50%;梁侧模板支设完成至50%;基础焊接接地网完成60%。

实训楼A1区:梁钢筋绑扎完毕至50%;承台模板支设完成,未加固;梁底模板支设完成,未加固。

设备楼:基础钢筋绑扎完成至20%。

11月29日,实训楼A2区:承台模板支设完成,加固完成至80%;梁底模板支设完成,加固完成至80%;梁侧模板支设完成至80%;基础焊接接地网完成90%。

实训楼A1区:梁钢筋绑扎完毕至80%;承台模板支设完成,未加固;梁底模板支设完成,未加固。

设备楼:基础钢筋绑扎完成至40%;承台模板支设完成至20%;梁底模板支设完成至20%;柱插筋绑扎完成20%。

11月30日,实训楼A2区:承台模板支设完成,加固完成至100%;梁底模板支设完成,加固完成至100%;梁侧模板支设完成至100%;基础焊接接地网完成100%。

实训楼A1区:梁钢筋绑扎完毕至50%;承台模板支设完成,未加固;梁底模板支设完成,未加固。

设备楼:基础钢筋绑扎完成至60%;承台模板支设完成至40%;梁底模板支设完成至40%;柱插筋绑扎完成40%;地梁钢筋绑扎完成至20%。

12月1日,实训楼A2区:基础浇筑混凝土

实训楼A1区:承台模板支设完成,加固完成至20%;梁底模板支设完成,加固完成至20%;梁侧模板支设完成至20%,加固完成至20%。

设备楼:基础钢筋绑扎完成至80%;承台模板支设完成至60%;梁底模板支设完成至60%;柱插筋绑扎完成60%;地梁钢筋绑扎完成至40%。

12月2日,实训楼A2区:基础施工完成

实训楼A1区:承台模板支设完成,加固完成20%;梁底模板支设完成,加固完成至20%;梁侧模板支设完成至20%;加固完成至20%。

设备楼:基础钢筋绑扎完成至100%;承台模板支设完成至80%;梁底模板支设完成至80%;柱插筋绑扎完成80%;地梁钢筋绑扎完成至60%。

12月3日,实训楼A1区:承台模板支设完成,加固完成50%;梁底模板支设完成,加固完成至50%;梁侧模板支设完成至50%;加固完成至50%。

设备楼:承台模板支设完成至100%,加固完成至20%;梁底模板支设完成至100%,加固完成至20%;梁侧模板支设完成20%,加固完成20%;柱插筋绑扎完成100%;地梁钢筋绑扎完成至80%。

三、工作重点及难点

1.加强预制桩施工的质量控制,严格按照验收程序报检,材料进场验收与监理单位严格把控,做好进场记录。

2.严格落实疫情防控管理措施,完成全员核酸检测工作。

3.严格落实现场文明施工,加强施工现场安全管理措施,发现问题,立即整改。

4.严格落实现场扬尘污染、噪音污染的预防措施。

四、工作图示

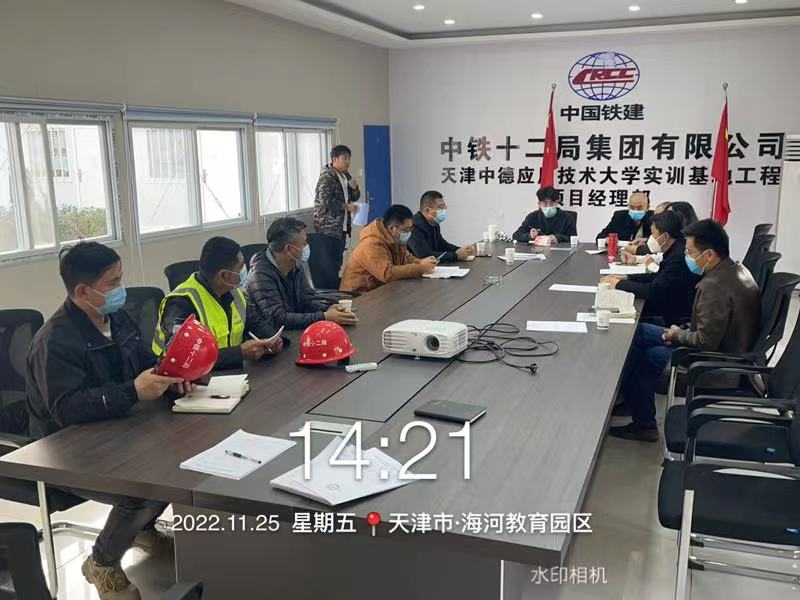

会议室召开监理例会

地基验收

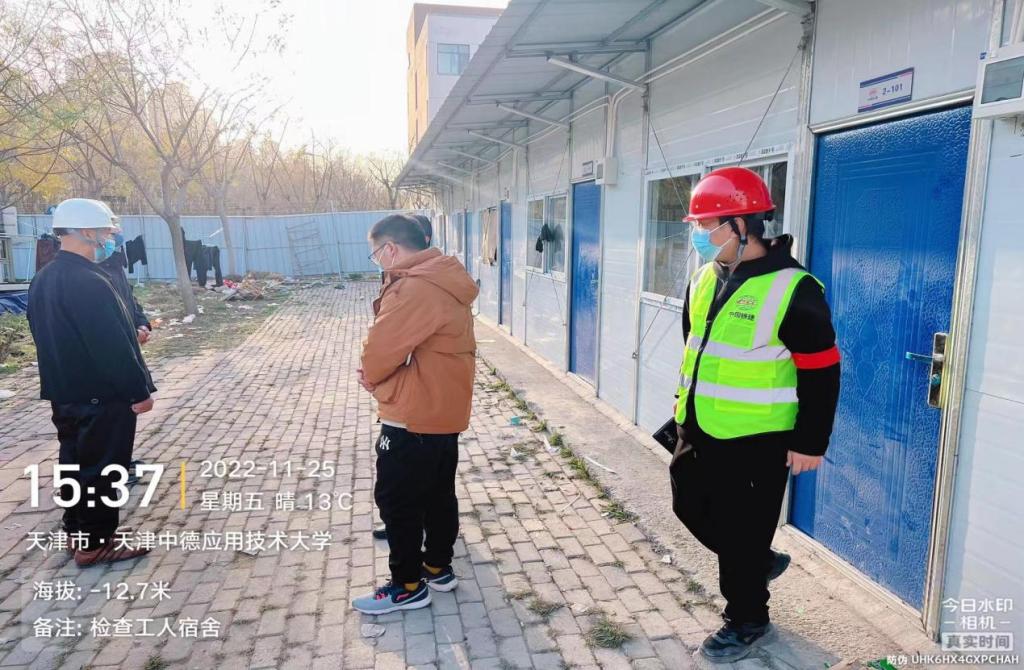

工人宿舍检查

设备楼B区承台、梁浇筑混凝土

施工现场施工情况

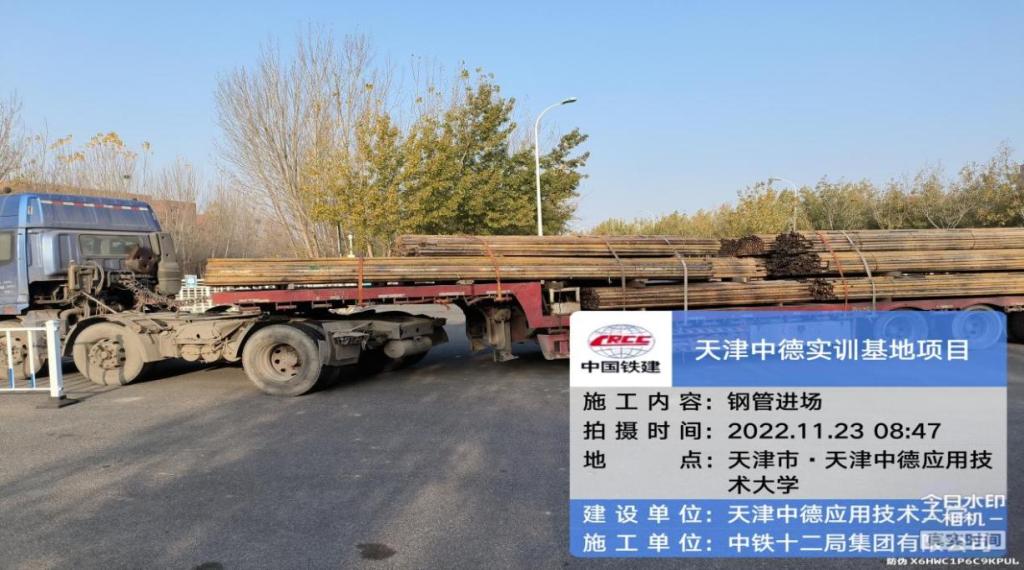

材料进场

上一条:第9期 新能源汽车与轨道交通实训基地工程周报(2022.12.04) 下一条:第7期 新能源汽车与轨道交通实训基地工程周报(2022.11.20)

关闭
