欢迎访问本网站
后勤管理处(原后勤基建处)

 通知公告更多>>

第9期 新能源汽车与轨道交通实训基地工程周报(2022.12.04)

2022年12月05日 12:59  点击:[]

一、本周完成工作

1、11月28日

下雨未施工

2、11月29日

现阶段施工内容:施工现场自查;施工现场文明施工;钢筋工现场分料;木工现场分料、加工;组织人员进行核酸检测。

承台模板加固;梁底模板加固;梁侧模板支设,加固;接地网焊接;基础浇筑混凝土。

实训楼B区完成情况:模板拆卸完成至40%

实训楼A2区完成情况:承台模板支设完成,加固完成至80%;梁底模板支设完成,加固完成至80%;梁侧模板支设至80%,加固完成至80%;基础焊接接地网完成80%。

实训楼A1区完成情况:梁钢筋绑扎完成至100%;集水坑、电梯基坑钢筋绑扎完成至10%;承台模板支设完成,未加固;梁底模板支设完成,未加固;梁侧模板未支设;基础焊接基地网未施工。

设备楼:垫层浇筑混凝土完成;槽底放线。

3、11月30日

现阶段施工内容:施工现场自查;施工现场文明施工;钢筋工现场分料;木工现场分料、加工、加固。

承台模板加固;梁底模板加固;梁侧模板支设,加固;接地网焊接;基础浇筑混凝土。

实训楼B区完成情况:模板拆卸完成至60%

实训楼A2区完成情况:承台模板支设完成,加固完成至90%;梁底模板支设完成,加固完成至90%;梁侧模板支设至90%,加固完成至90%;基础焊接接地网完成100%。

实训楼A1区完成情况:集水坑、电梯基坑钢筋绑扎完成至100%;承台模板支设完成,未加固;梁底模板支设完成,未加固;梁侧模板支设完成10%,未加固;基础焊接基地网完成至20%。

设备楼:槽底放线。

4、12月1日

现阶段施工内容:施工现场自查;施工现场文明施工;钢筋工现场分料,加工设备楼基础钢筋;木工现场分料、加工、加固;组织人员进行核酸检测。

承台模板加固;梁底模板加固;梁侧模板支设,加固;接地网焊接;基础浇筑混凝土。

实训楼B区完成情况:模板拆卸完成至70%

实训楼A2区完成情况:承台模板支设完成,加固完成至100%;梁底模板支设完成,加固完成至100%;梁侧模板支设至100%,加固完成至100%;基础焊接接地网完成100%。

实训楼A1区完成情况:承台模板支设完成,未加固;梁底模板支设完成,未加固;梁侧模板支设完成10%,未加固;基础焊接基地网完成至40%。

设备楼:槽底放线。

5、12月2日

现阶段施工内容:施工现场自查;施工现场文明施工;钢筋工现场分料,加工设备楼基础钢筋;木工现场分料、加工、加固;工人宿舍检查。

承台模板加固;梁底模板加固;梁侧模板支设,加固;接地网焊接;基础浇筑混凝土。

实训楼B区完成情况:模板拆卸完成至90%

实训楼A2区完成情况:混凝土浇筑完成

实训楼A1区完成情况:承台模板支设完成,加固完成至20%;梁底模板支设完成,加固完成至20%;梁侧模板支设完成30%;加固完成20%;基础焊接基地网完成至70%。

设备楼槽底放线校正。

6、12月3日

现阶段施工内容施工现场自查;施工现场文明施工;钢筋工现场分料,加工设备楼基础钢筋;木工现场分料、加工、加固;组织人员进行核酸检测;工人宿舍检查。

承台模板加固;梁底模板加固;梁侧模板支设,加固;接地网焊接;基础浇筑混凝土。

实训楼B区完成情况:模板拆卸完成至100%

实训楼A2区完成情况

实训楼A1区完成情况:承台模板支设完成,加固完成至50%;梁底模板支设完成,加固完成至50%;梁侧模板支设完成50%;加固完成50%;集水坑,电梯基坑支设模板完成至50%;基础焊接基地网完成至100%。

设备楼槽底放线校正。

7、12月4日

现阶段施工内容施工现场自查;施工现场文明施工;钢筋工现场分料,加工设备楼基础钢筋;木工现场分料、加工、加固;工人宿舍检查。

承台模板加固;梁底模板加固;梁侧模板支设,加固。

B区完成情况

A2区完成情况:模板拆卸完成50%。

A1区完成情况:承台模板支设完成,加固完成至70%;梁底模板支设完成,加固完成至70%;梁侧模板支设完成70%;加固完成70%;集水坑,电梯基坑支设模板完成至70%。

设备楼:钢筋工现场分料。

二、下周工作计划

12月5日

现阶段施工内容施工现场自查;施工现场文明施工;钢筋工现场分料,加工设备楼基础钢筋;木工现场分料、加工、加固;组织人员进行核酸检测。

承台模板加固;梁底模板加固;梁侧模板支设,加固。

实训楼B区完成情况:基础混凝土浇筑验收。

实训楼A2区完成情况模板拆卸完成100%。

实训楼A1区完成情况:承台模板支设完成,加固完成至100%;梁底模板支设完成,加固完成至100%;梁侧模板支设完成100%;加固完成100%;集水坑,电梯基坑支设模板完成至100%。

设备楼:钢筋工现场分料;基础钢筋绑扎完成至20%。

12月6日

现阶段施工内容施工现场自查;施工现场文明施工;钢筋工现场分料,加工设备楼基础钢筋;木工现场分料、加工、加固;组织人员进行核酸检测。

实训楼B区完成情况:土方回填。

实训楼A2区完成情况基础混凝土浇筑验收。

实训楼A1区完成情况:地基验收。

设备楼:基础钢筋绑扎完成至40%;柱钢筋绑扎完成20%。

12月7日

现阶段施工内容施工现场自查;施工现场文明施工;钢筋工现场分料,加工设备楼基础钢筋;木工现场分料,加工。

实训楼B区完成情况:土方回填。

实训楼A2区完成情况土方回填。

实训楼A1区完成情况:基础混凝土浇筑完成100%。

设备楼:基础钢筋绑扎完成至60%;柱钢筋绑扎完成50%;梁底模板支设完成30%,未加固。

12月8日

现阶段施工内容施工现场自查;施工现场文明施工;钢筋工现场分料,加工设备楼基础钢筋;木工现场分料,加工。

实训楼B区完成情况:土方回填。

实训楼A2区完成情况土方回填。

实训楼A1区完成情况

设备楼:基础钢筋绑扎完成至80%;柱钢筋绑扎完成至80%;梁底模板支设完成至60%,未加固。

12月9日

现阶段施工内容施工现场自查;施工现场文明施工;钢筋工现场分料,加工设备楼基础钢筋;木工现场分料,加工。

实训楼B区完成情况:土方回填

实训楼A2区完成情况土方回填。

实训楼A1区完成情况:模板拆卸完成30%。

设备楼:基础钢筋绑扎完成至100%;柱钢筋绑扎完成至100%;承台模板支设完成至30%,未加固;梁底模板支设完成至90%,未加固。

12月10日

现阶段施工内容施工现场自查;施工现场文明施工;钢筋工现场分料,加工设备楼基础钢筋;木工现场分料,加工。

实训楼B区完成情况:土方回填。

实训楼A2区完成情况土方回填。

实训楼A1区完成情况:模板拆卸完成60%。

设备楼:承台模板支设完成至60%,未加固;梁底模板支设完成至100%,未加固。

12月11日

现阶段施工内容施工现场自查;施工现场文明施工;钢筋工现场分料,加工设备楼基础钢筋;木工现场分料,加工。

实训楼B区完成情况:土方回填。

实训楼A2区完成情况土方回填。

实训楼A1区完成情况:模板拆卸完成90%。

设备楼:承台模板支设完成至90%,加固完成至30%;梁钢筋绑扎完成至30%;梁侧模板加固完成至10%。

三、工作重点及难点

1.施工材料进场验收与监理单位做到严格把控,严格按照验收程序报检,做好进场记录。

2.严格落实疫情防控管理措施,完成全员核酸检测工作。

3.严格落实现场文明施工,加强施工现场安全管理措施,发现问题,立即整改。

4.严格落实现场扬尘污染、噪音污染、冬季防火、用电安全的预防措施。

四、工作图示

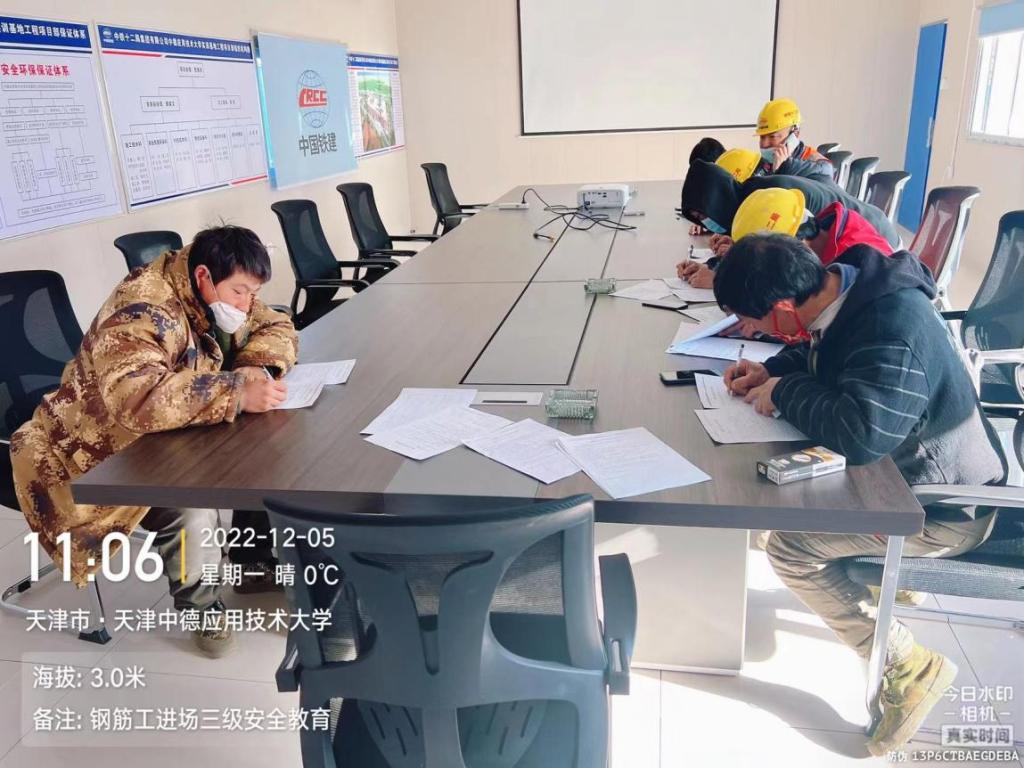

工人进场三级教育,防疫安全教育

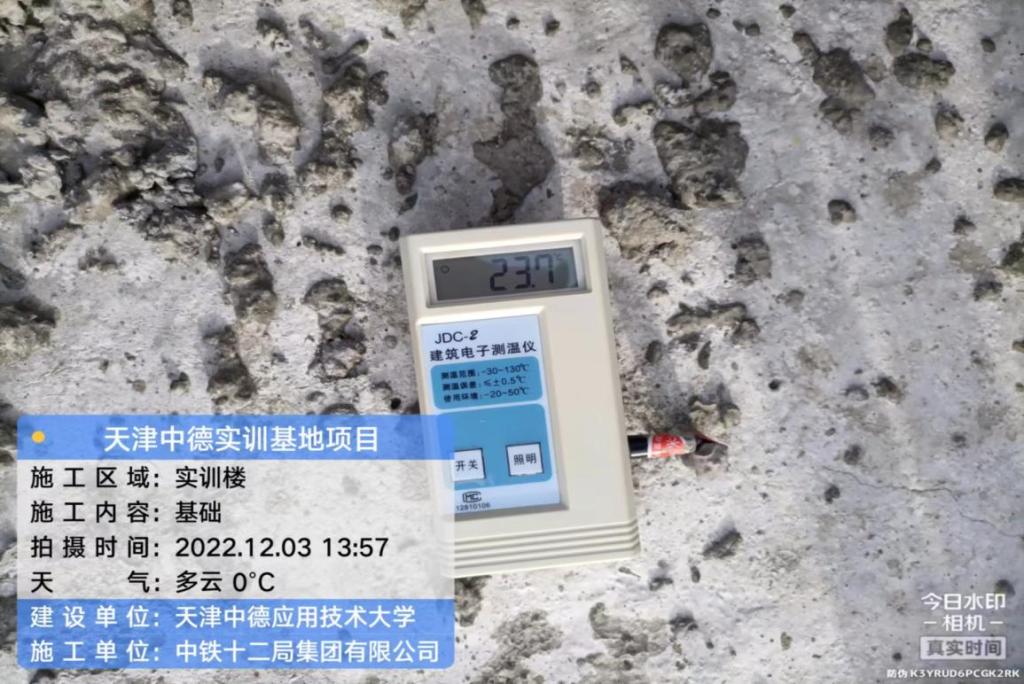

混凝土浇筑完成后测温

施工现场施工

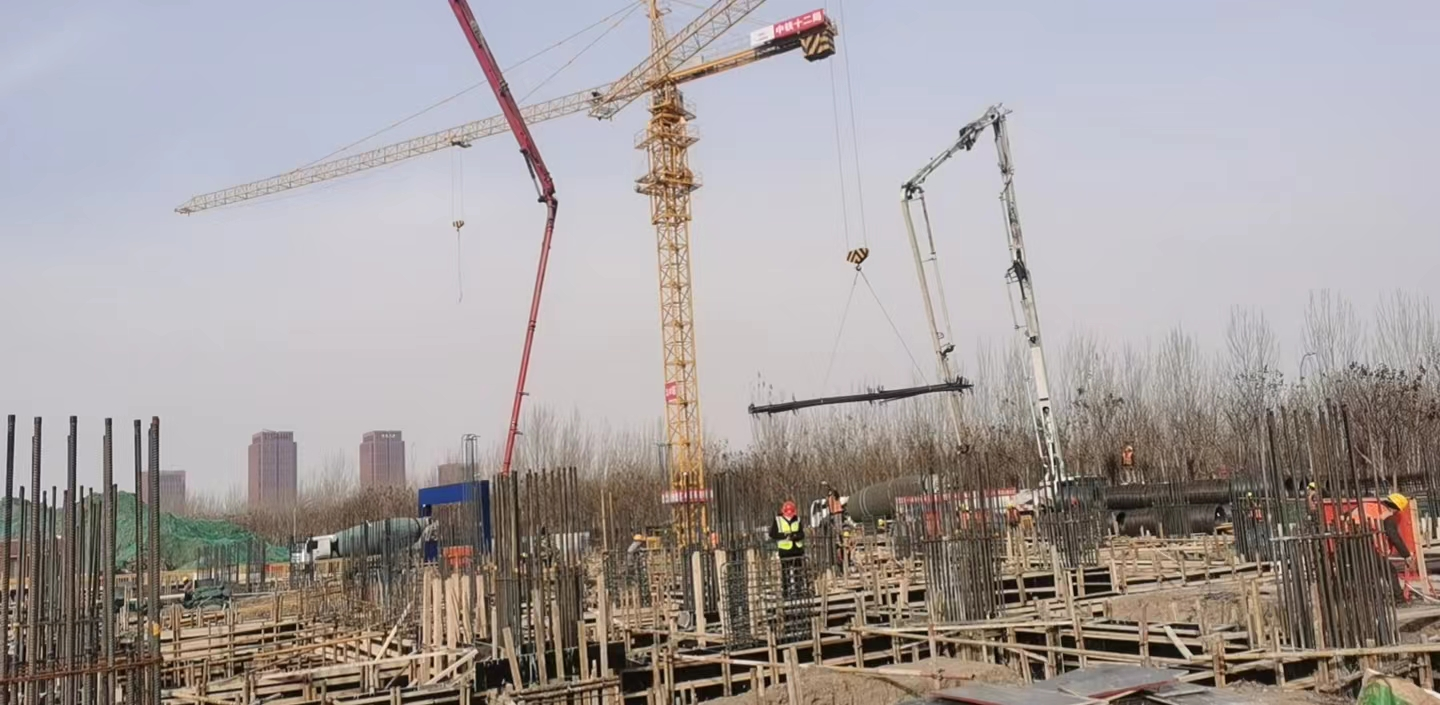

设备楼A2区承台、梁浇筑混凝土

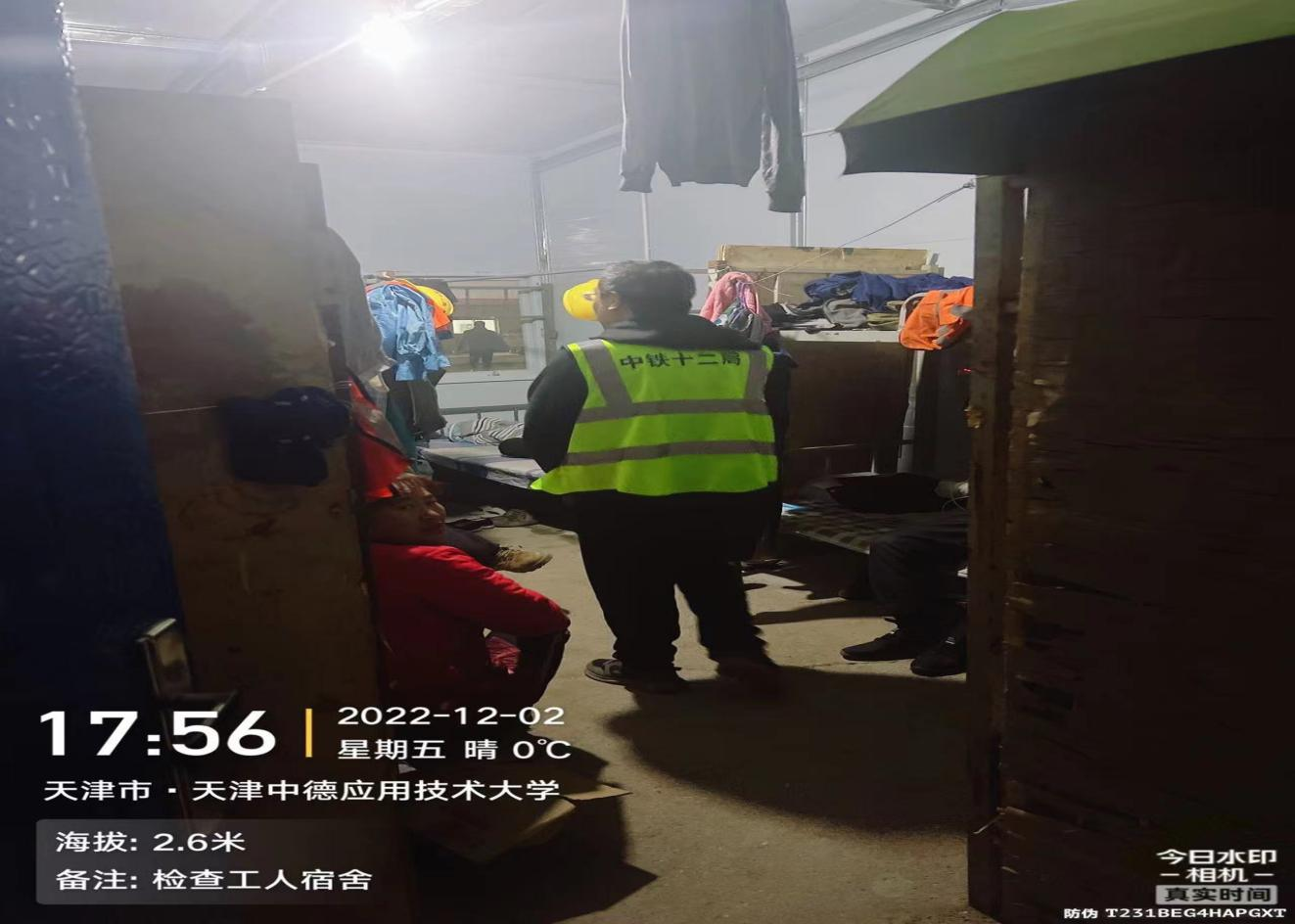

工人宿舍检查

施工现场安全检查

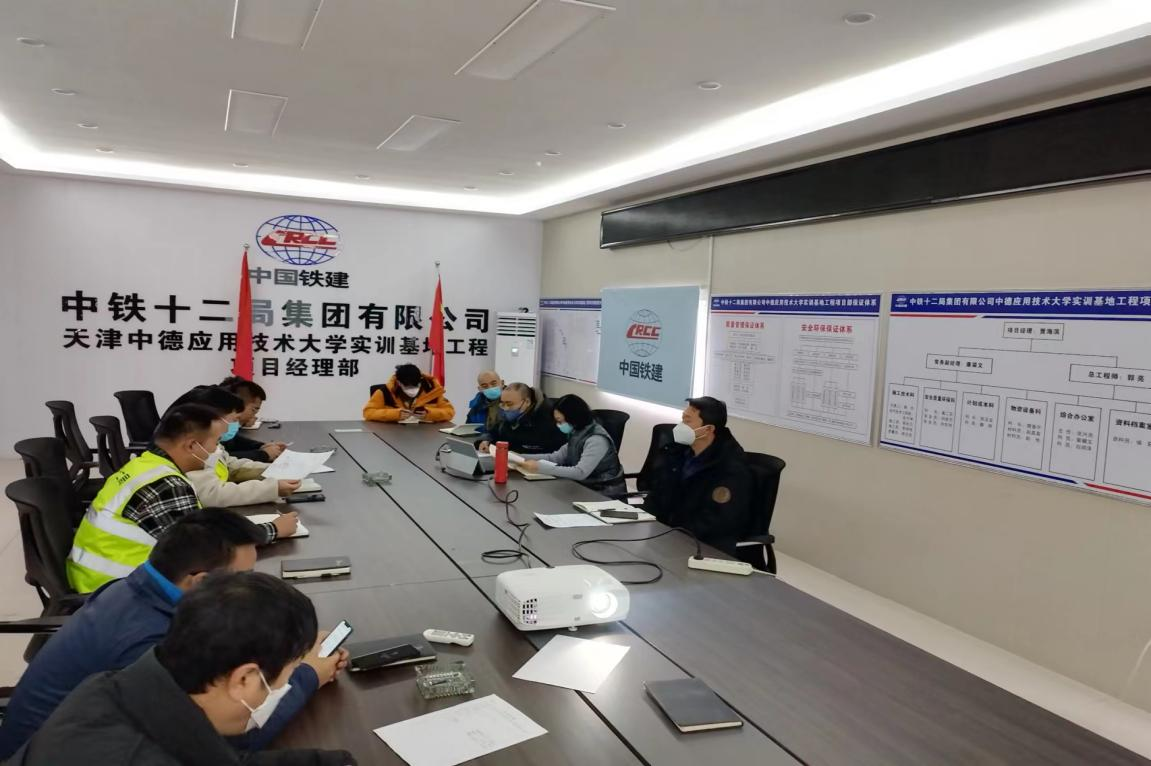

会议室召开监理例会

上一条:第10期 新能源汽车与轨道交通实训基地工程周报(2022.12.11) 下一条:第8期 新能源汽车与轨道交通实训基地工程周报(2022.11.27)

关闭
