一、本周完成工作
1、12月5日
实训楼B区完成情况:混凝土养护;木方、模板码放整齐。
实训楼A2区完成情况:模板拆除完成至100%;混凝土养护;清理木方、模板码放整齐。
实训楼A1区完成情况:承台模板及地梁模板加固完成至100%。
设备楼:基础钢筋、梁钢筋、柱插筋绑扎完成至60%。
2、12月6日
实训楼B区完成情况:混凝土养护。
实训楼A2区完成情况:混凝土养护。
实训楼A1区完成情况:承台、地梁模板验收;钢筋验收。
设备楼:基础钢筋、梁钢筋、柱插筋绑扎完成至90%。
3、12月7日
实训楼B区完成情况:土方回填完成至30%
实训楼A2区完成情况:混凝土养护。
实训楼A1区完成情况:基础浇筑混凝土完成100%。
设备楼:基础钢筋、梁钢筋、柱插筋绑扎完成至100%。
4、12月8日
实训楼B区完成情况:土方回填完成至70%。
实训楼A2区完成情况:混凝土养护。
实训楼A1区完成情况:混凝土养护。
设备楼:承台模板、梁侧模板支设完成至30%,加固完成至20%。
5、12月9日
实训楼B区完成情况:土方回填完成至100%。
实训楼A2区完成情况:混凝土养护。
实训楼A1区完成情况:模板拆除完成至30%;木方、模板码放整齐。
设备楼:承台模板、梁侧模板支设完成至60%,加固完成至40%。
6、12月10日
实训楼B区完成情况:钢筋工绑扎一层柱钢筋完成至10%。
实训楼A2区完成情况:土方回填完成至30%。
实训楼A1区完成情况:模板拆除完成至60%;木方、模板码放整齐。
设备楼:承台模板、梁侧模板支设完成至100%,加固完成至80%;。
7、12月11日
实训楼B区完成情况:钢筋工绑扎一层柱钢筋完成至15%。
实训楼A2区完成情况:土方回填完成至60%。
实训楼A1区完成情况:模板拆除完成至90%;木方、模板码放整齐。
设备楼:承台模板、梁侧模板支设完成至100%,加固完成至100%;钢筋,模板验收。
二、下周工作计划
12月12日
实训楼A2区完成情况:土方回填完成至70%。
实训楼A1区完成情况:模板拆除完成至100%;木工码放木方、模板。
设备楼:基础浇筑混凝土完成至100%。
12月13日
实训楼A2区完成情况:土方回填完成至100%。
实训楼A1区完成情况:混凝土验收。
设备楼:混凝土养护。
12月14日
实训楼A2区完成情况:土方夯实。
实训楼A1区完成情况:土方回填完成至30%。
设备楼:混凝土养护。
12月15日
实训楼A1区完成情况:土方回填完成60%。
设备楼:混凝土养护。
12月16日
实训楼A1区完成情况:土方回填完成90%。
设备楼:混凝土养护。
12月17日
实训楼A1区完成情况:土方回填完成100%。
设备楼:模板拆卸完成至30%。
12月18日
实训楼A1区完成情况:土方夯实。
设备楼:模板拆卸完成至60%。
三、工作重点及难点
1、施工材料进场验收与监理单位做到严格把控,严格按照验收程序报检,做好进场记录。
2、混凝土浇筑过程连续分层浇筑,控制好混凝土的塌落度,浇筑过程不漏振,保证混凝土强度和外观质量。
3、严格落实疫情防控管理措施,完成全员核酸检测工作。
4、严格落实现场文明管理要求,加强施工现场扬尘污染、噪音污染、冬季防火、临时用电管理措施,发现问题,立即整改。
三、工作图示

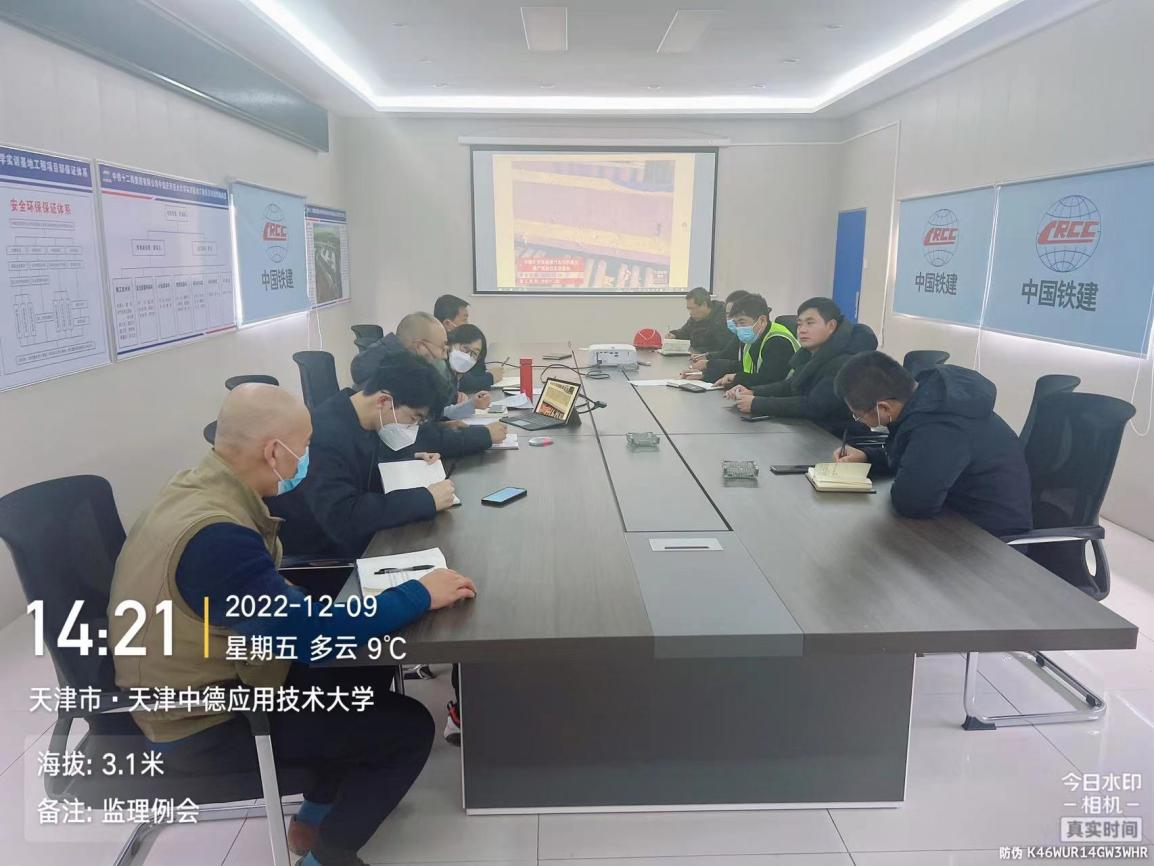

会议室召开监理例会

混凝土浇筑

设备楼模板支设、钢筋绑扎

工人进场教育

材料进场(钢管)

土方回填

实训楼柱钢筋绑扎
