第11期 新能源汽车与轨道交通实训基地工程周报(2022.12.18)

2022年12月20日 10:19  点击:[]

一、本周完成工作

1、12月12日

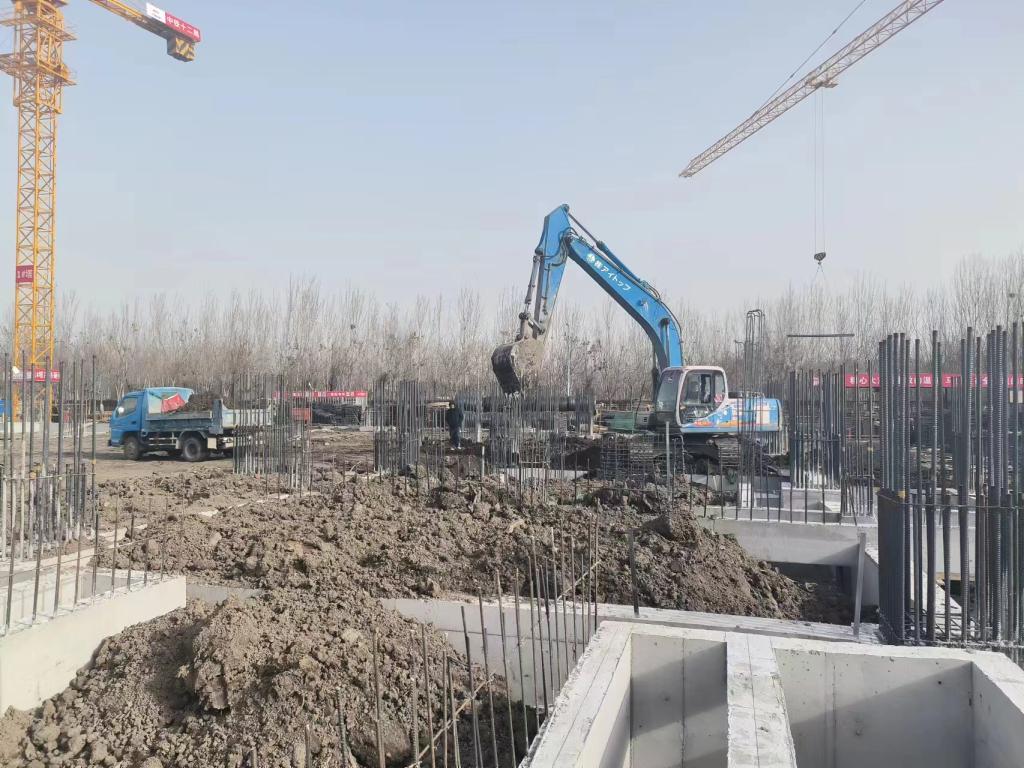

实训楼A2区完成情况:基坑土方回填完成至90%。

实训楼A1区完成情况:模板拆卸完成至100%;木方,模板码放整齐。

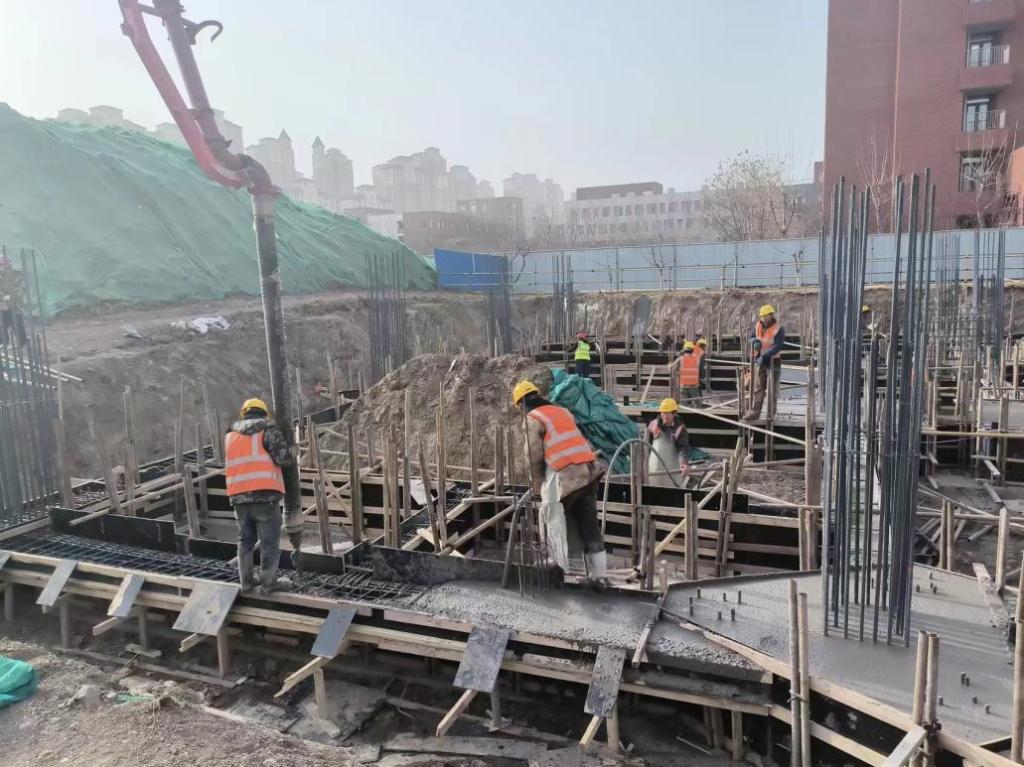

设备楼:基础混凝土浇筑完成至100%。

2、12月13日

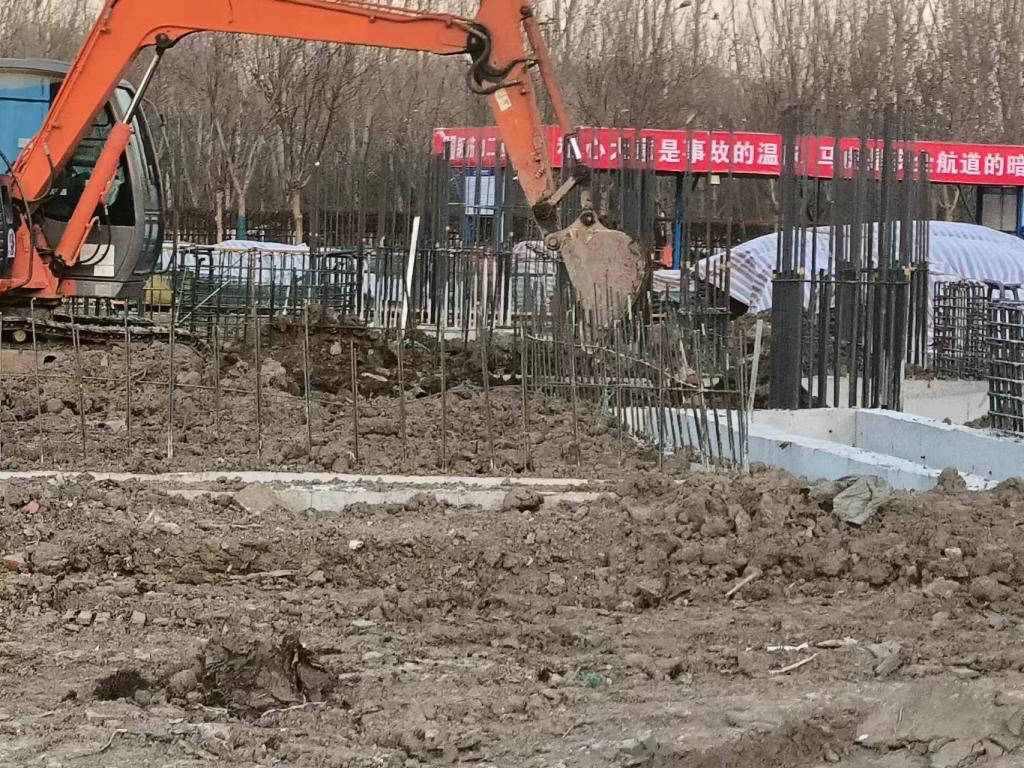

实训楼A2区完成情况:基坑土方回填完成100%。

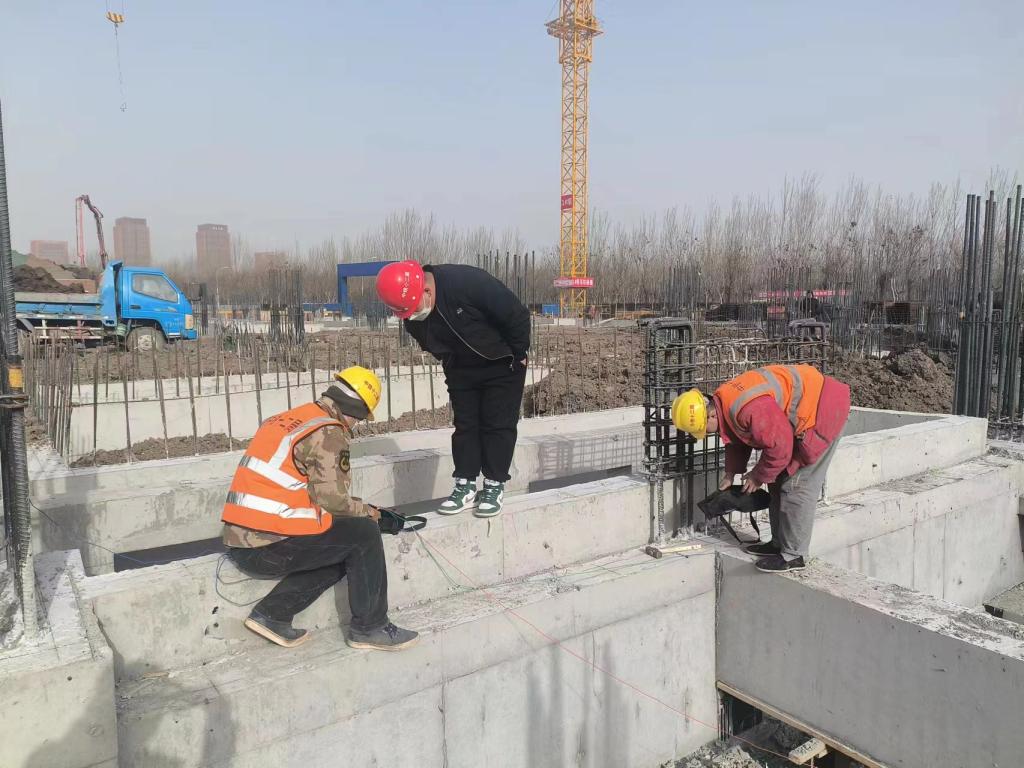

实训楼A1区完成情况:基础验收。

设备楼:混凝土养护。

3、12月14日

实训楼A1区完成情况:基坑土方回填完成至30%。

设备楼:模板拆卸完成至50%;混凝土养护。

4、12月15日

实训楼A1区完成情况:基坑土方回填完成60%。

设备楼:模板拆卸完成至100%;混凝土养护。

5、12月16日

实训楼A1区完成情况:基坑土方回填完成至100%。

设备楼:木方,模板码放整齐。

6、12月17日

设备楼:基坑土方回填完成至50%。

7、12月18日

设备楼:基坑土方回填完成至100%。


二、工作重点及难点

1、施工材料进场验收与监理单位做到严格把控,严格按照验收程序报检,做好进场记录。

2、混凝土浇筑过程连续分层浇筑,控制好混凝土的塌落度,浇筑过程不漏振,保证混凝土强度和外观质量。

3、严格落实疫情防控管理措施,完成全员核酸检测工作。

4、严格落实现场文明管理要求,加强施工现场扬尘污染、噪音污染、冬季防火、临时用电管理措施,发现问题,立即整改。
