一、本周完成工作
1、实训楼A区:

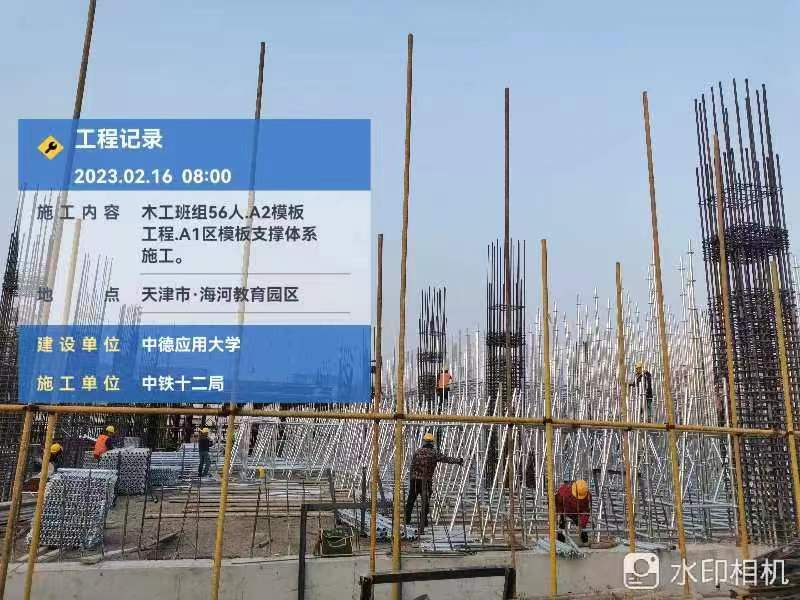

一层楼层板满堂支架搭设、一层现浇梁底板拼装完成90%;一层水电安装预留预埋及接地连接完成100%;外脚手架搭设完成100%。
2、实训楼B区:
一层楼层板满堂支架搭设、一层现浇梁底板拼装完成90%;一层水电安装预留预埋及接地连接完成100%;外脚手架搭设完成100%。现浇梁钢筋绑扎完成30%;梁侧模板拼装完成50%;
3、设备楼:
基础柱钢筋绑扎完成100%;电缆沟垫层完成100%,电缆沟底板防水施工完成100%。
二、下周工作计划
1、实训楼A区:
一层梁板柱浇筑完成80%。
2、实训楼B区:
一层梁板柱完成100%。
3、设备楼:
基础侧墙、电缆沟及基础柱浇筑完成100%
三、工作重点及难点
1、施工材料进场验收与监理单位做到严格把控,严格按照验收程序报检,做好进场记录及见证取样送检。
2、满堂支架和脚手架的搭设严格按照审批后的施工方案施工,搭设过程中检查剪刀撑的布置,立杆的间距,水平杆的平顺。
3、接地焊接严格控制焊接的长度和焊接的位置,保证接地电阻满足要求。
三、安全文明施工
1、对现场多余裸土进行苫盖。
2、对现场材料进行归类并分区进行码放。
3、现场未进行封闭围挡道路用围挡进行封闭。
4、对塔吊基础防护、安全通道等防护设施进行搭设安装。
