一、本周完成工作
(一)工程进展情况:
1、实训楼A区:
柱子模板安装完成80%,现浇梁钢筋安装完成100%,梁模板安装完成70%。
2、实训楼B区:
柱子模板安装完成90%,现浇梁钢筋安装完成100%,梁模板安装完成95%。
3、设备楼

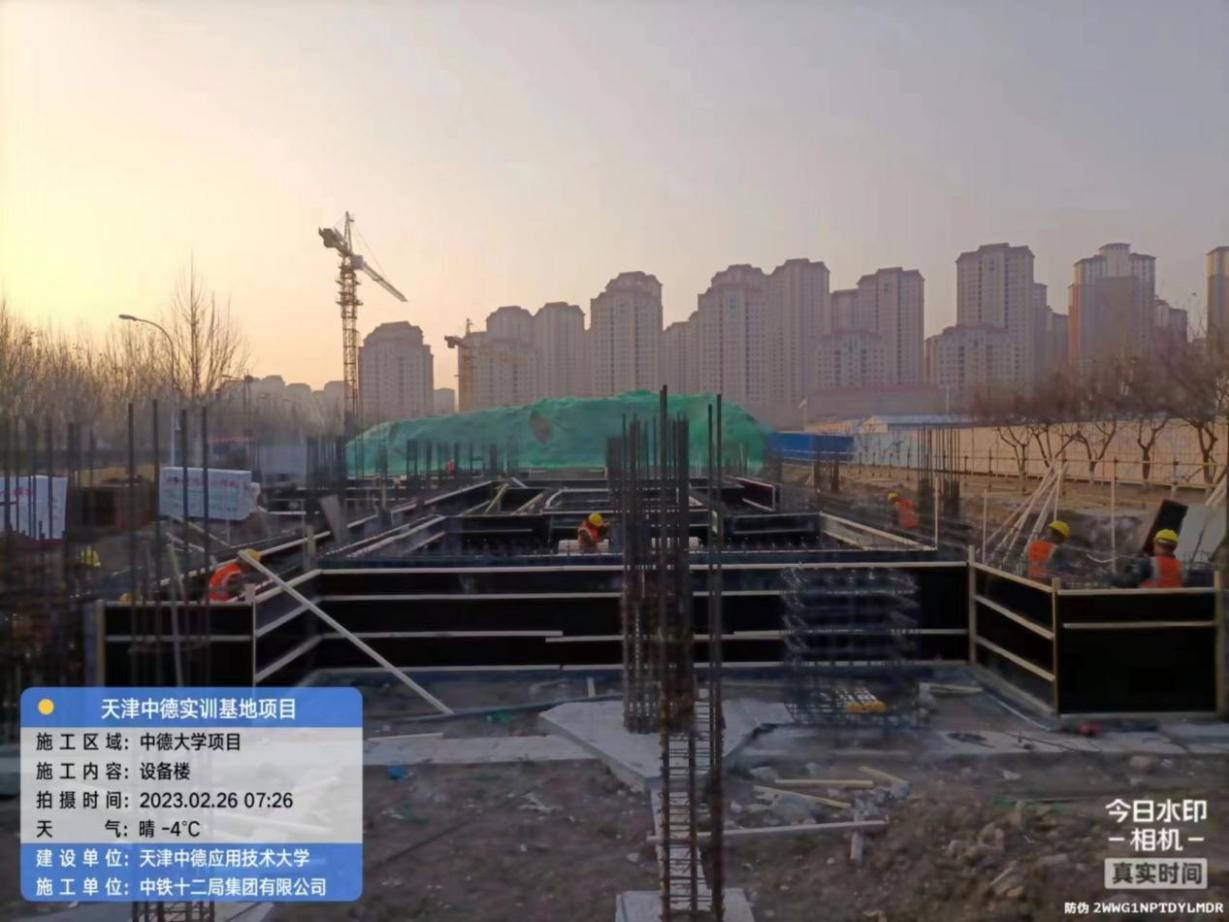

电缆沟钢筋安装完成80%,模板安装完成70%。
(二)安全文明施工情况:
1、津南电力局与校领导共同视察项目建设情况。
2、对现场多余裸土进行苫盖。

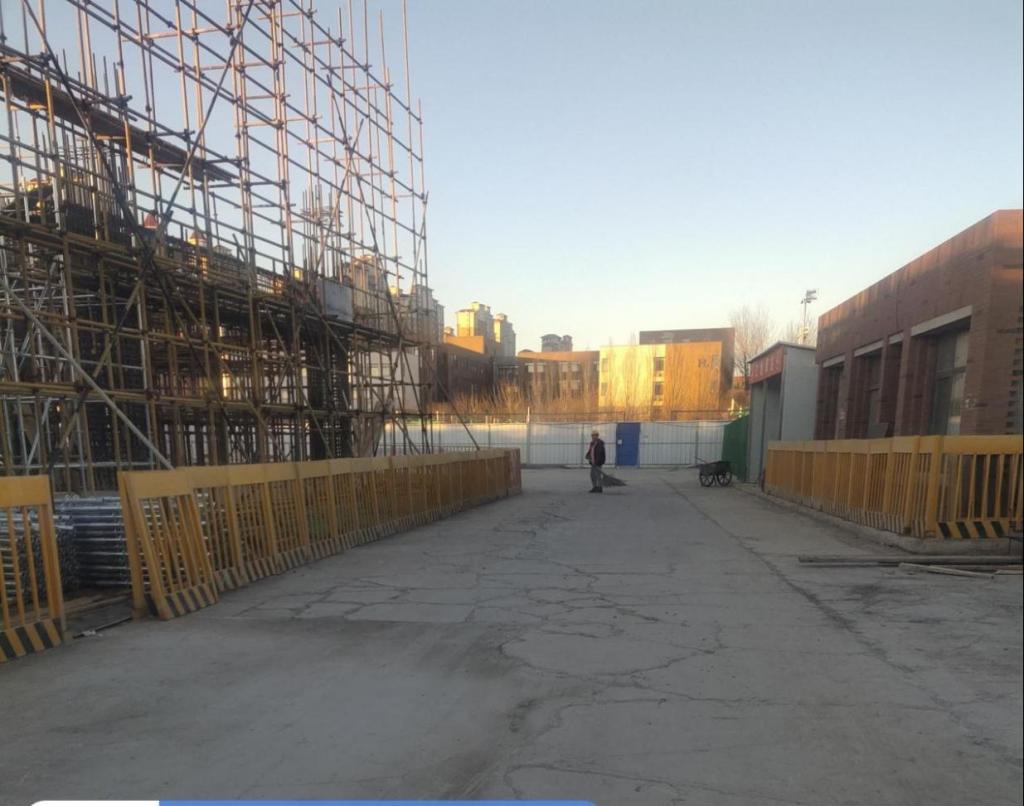

3、对现场道路进行清扫。

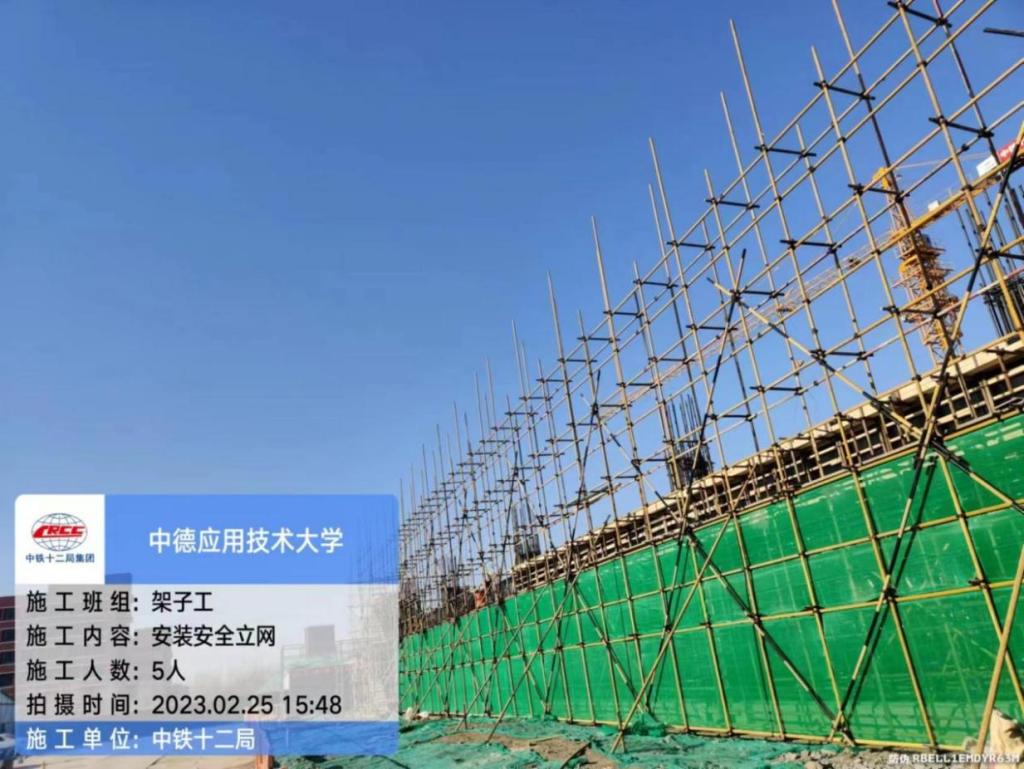

4、现场外架体挂设绿网。
二、下周工作计划
1、楼承板进场安装。
2、实训楼首层施工完成。
3、设备楼基础电缆沟完成施工。基础完成度70%。
4、外架体安全防护完成施工。
5、定型化安全通道完成安装。
三、工作重点及难点
1、施工材料进场验收与监理单位做到严格把控,严格按照验收程序报检,做好进场记录及见证取样送检。
2、楼承板进场安装、按照要求进行见证取样、要求图纸深化进行现场拼装。
3、钢筋帮扎严格按照图集规范执行,各个梁柱节点锚固,加密符合要求。
