欢迎访问本网站
后勤管理处(原后勤基建处)

 通知公告更多>>

第15期 新能源汽车与轨道交通实训基地工程周报(2023.3.12)

2023年03月12日 14:52  点击:[]

一、 上周天气情况

天气情

202333

2

1-16

202324

2

2-18

202325

2

1-19

202326

3

2-17

202327

2

1-15

202338

4

2-18

202339

5

3-20

  二、主要工种人力配置及现场机械情

1)本周施工总人数,具体各队各工种人数如下:

工种

单位

数量

备注

管理人员

20

混凝土

2

钢筋工

42

木工

74

水电工

6

架子工

6

防水工

3

塔司

2

信号工

2

160

2)现场施工机械

现场机械仪器情

数量

状态

备注

全站仪

1

良好

/

水准仪

2

良好

/

电焊机

1

良好

/

切割机

2

良好

/

套丝机

2

良好

/

塔吊

2

良好

/

弯曲机

2

良好

/

调直机

1

良好

/

切断机

1

良好

/

25吨汽车吊

1

良好

/

拖拉机

1

良好

/

三、 本周形象进度情况

天津中德大学实训基地项目

上周计划

本周完成情况

完成百分比

项目部对施工现场、生活区、办公区进行专项检查,重点施工用电、生活卫生及消防方面。

每日由专人负责文明施工

现场加大文明施工管控力度,及时清理施工现场垃圾,规范物料堆码。

每日由专人负责文明施工

对新进场工人做好安全教育和安全技术交底工作;相关内业资料及时归档。

每日由专人负责文明施工

二层楼承板生产完毕,为二层安装做充分准备

目前二层楼承板生产已全部完成,随时进场安装

100%

二层外架体搭设完成、绿网挂设完成

二层外架体已全部完成

100%

首层全部浇筑完毕

已完成

100%

二层支模架体及梁底模板全部完成

已完成

100%

设备楼完成浇筑

已完成

100%

设备楼回填作业完成

因近期扬尘二级预警无法进行土方回填作业

0%

  四、进度分析及保障措施

本周施工进度按照进度计划有条不紊的进行中,计划采用加班加点,多上人保证施工进度。

  五、本周问题落实整改情况

 (监理单位提出:

1、成品保护措施做到位:①个别楼承板边角破损严重,存在开裂现象且板缝过大,封堵不严。②顶板钢筋绑扎成型后,水电穿管导致个别起步筋距梁边间距不符合规范要求且个别腰筋搭接不到位。

回复;针对以上问题,我项目部高度重视,在此次施工时进行专项例会严格把控以上问题,目前以上问题已逐条整改完成。(郭亮)

2、事前控制:现场安全文明措施做到位,实训楼外架层间网及密目网抓紧满挂。

回复;现场文明施工已安排专人进行盯防,卫生,苫盖已落实到位,外架密目网已挂设完成。(李晓伟)

3、事中控制:混凝土浇筑过程中控制好板厚,振捣密实,避免离析,收面平整,做好塌落度实验,留置相应组数的同条件试块浇筑完成后浇水养护到位,避免混凝土开裂。

 回复;针对混凝土专项工程,我单位严格按照施工方案进行实施,并有专业工程师进行盯防把控。(陈世凡)

4、施工单位在后续报验工作中,电气施工验收合格后方可报验钢筋模板等工序

回复;针对此项问题,已向专业工程师进行交底,要求先验收电气在进行后续的隐蔽验收。(郭亮)

5、外架拉结点抓紧完善,及时安装安全平网

回复;目前外架体拉结点已设置完成,安全平网已设置完成。(李晓伟)

6、钢筋加工区内设备防砸棚抓紧搭设

回复;钢筋加工区内防砸棚已搭设完成(刘俊志)

7、生活区内工人做好个人卫生淋浴设备做好日常维护,垃圾桶数量不够抓紧增设。

回复;生活区内我项目部每日进行巡查,发现损坏第一时间进行维护,垃圾桶已增设完成。(刘俊志)

 (建设单位提出

1、上周的安全文明大检查问题抓紧整改,例如工人吸烟,现场临电等问题。同时人员名单记录详细并上报安保处。

回复;针对上周安全大检查问题我项目部已整改落实完成,并安排专人每日盯防,避免重复出现以上问题。(刘俊志)

2、混凝土浇筑完成后,及时养护混凝土未达到规定强度不得上人上料。

 回复;混凝土浇筑完成后已安排专人每日定时进行养护,并严格交代各个班组上人上料时间。(陈世凡)

3、各种洽商变更等资料必须各方确认签字后方可生效。

 回复;针对此项问题,我单位已拟好各项洽商变更资料,但目前很多缺少建设单位签字。

4、各种设备材料的生产厂家按照投标名录里执行,如需变更,证明文件必须齐全有效

 回复;设备材料清单现已全部按照清单上的品牌产地进场,如有特殊原因更换也会提前向校方申请。(郭亮)

5、本周质监站提出的问题:门口洗车设备能否正常运行架体搭设越来越高,挂网存在安全隐患等等,要求施工单位高度关注。

 回复;针对上周检查问题,我项目部已整改完成,洗车池正常运行,架体安全每日检测,无变形的问题。(刘俊志)

6、近期邀请城建档案提前来项目指导培训资料交档工作,确保竣工验收一次性完成及时进入决算阶段。

 回复;目前我单位已联系城建档案馆,档案馆因目前档期没有无法指导作业,待有时间后第一时间联系来项目指导。(贾海滨)

7、近期大风天气,设备楼附近的土堆及其它裸土抓紧苫盖到位。

 回复;设备楼已全部苫盖完成。(刘俊志)

8、防疫方面,目前甲流病毒爆发,施工单位做好防疫物资储备备齐抗原试剂(500支),及时做好健康监测,并提前做好阳性处置方案。

回复;目前我项目部防疫物资室依旧运行,里面口罩、药物等抗原试剂有一定数量。

 (审计单位提出:

1、监理单位提出的钢筋错位等问题,要求施工单位及时整改。

回复;钢筋错位已整改完成(陈世凡)

  六、物料供应情况

序号

名称

型号

单位

数量

备注

1

安全网

150

2

防尘网

50

3

模板

1220

4

方木

2000

5

钢管

m

14400

6

方钢

m

18000

7

U

5000

8

盘口横杆

13000

9

盘扣立杆

4800

10

轮扣横杆

25000

11

轮扣立杆

3400

12

扣件

19000

 七、下周划第12周(2023310日~2023317日)

1、项目部对施工现场、生活区、办公区进行专项检查,重点施工用电、生活卫生及消防方面。

2、现场加大文明施工管控力度,及时清理施工现场垃圾,规范物料堆码。

3、实训楼二层B区完成全部施工作业,完成浇筑。

4、实训楼二层A1A2整体施工计划完成80%

5、设备楼基础回填土完成。

6、设备楼一层主体施工进度10%

 八、现场存在的问题

1、 二层汽车动力驱动实验室以及汽车整车测试实验室行车吊。我单位选择品牌名录中的奥力通起重机(北京)有限公司,已向建设单位报送此单位的各项资料,并通知此单位下周随时可以去厂区考察。

2、实训楼首层地面三个设备基坑尺寸需要建设单位尽快确定完成。

3、设备楼空压机房需建设单位尽快确定,避免耽误土建施工。

4、实训楼室内电梯相关资料已报审,需校方领导尽快抉择。

 九、现场形象进度照

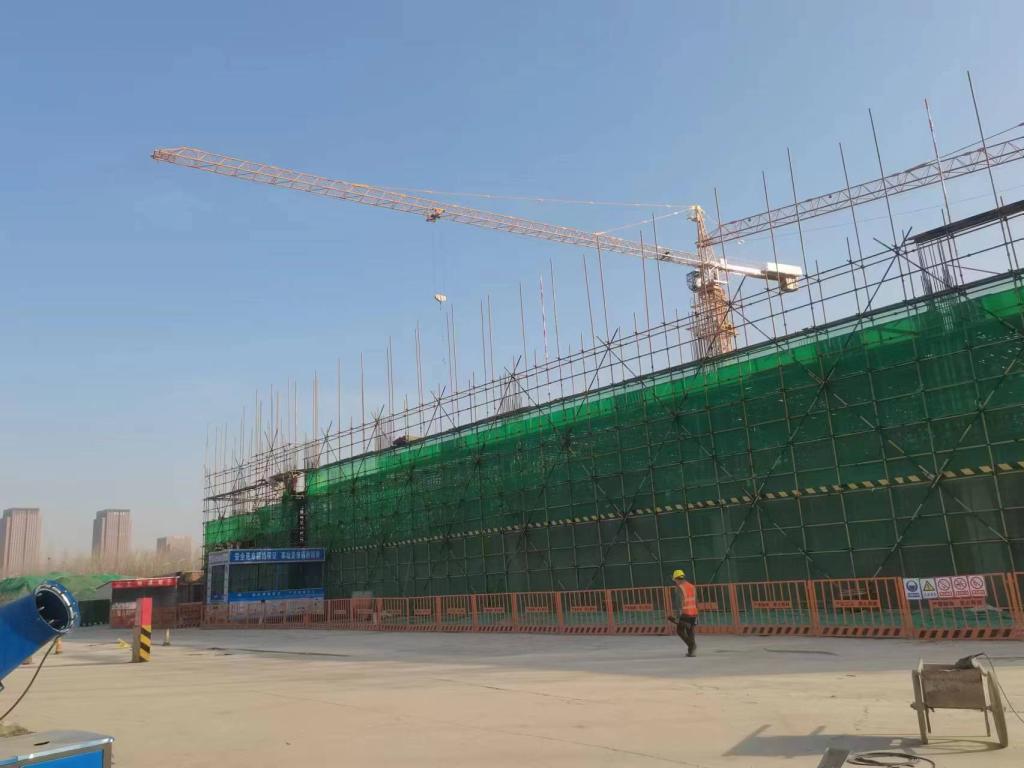

外架体施工

二层主体施工

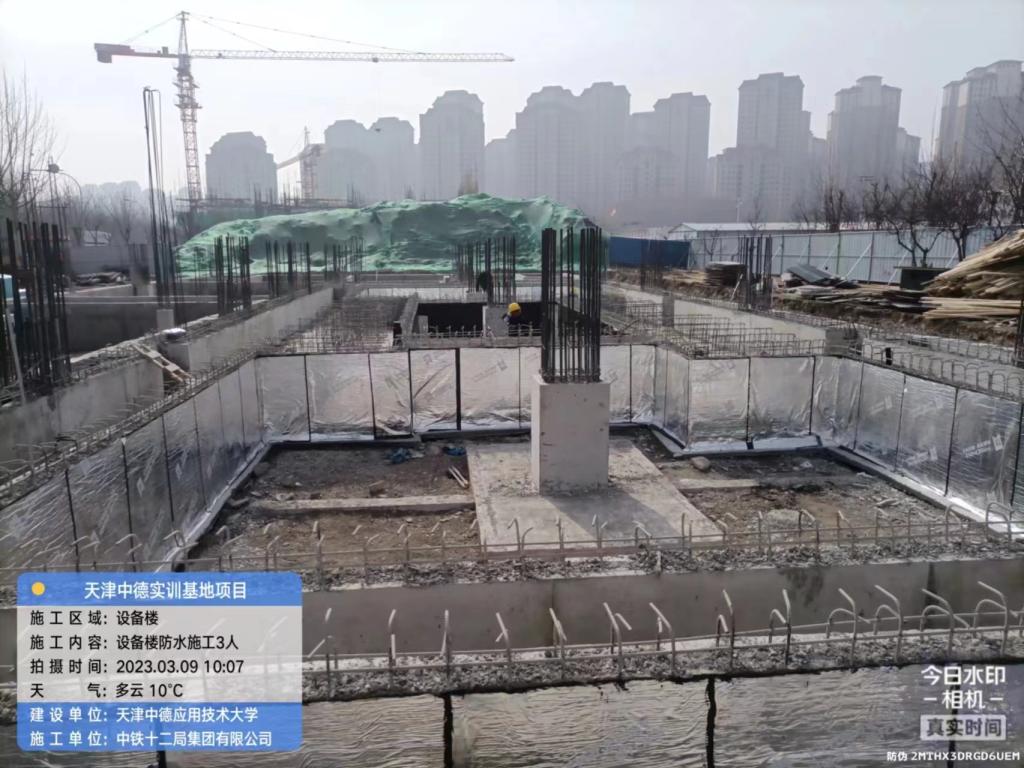

设备楼防水施工

项目部安全大检查

街道办安全大检查

加工区施工

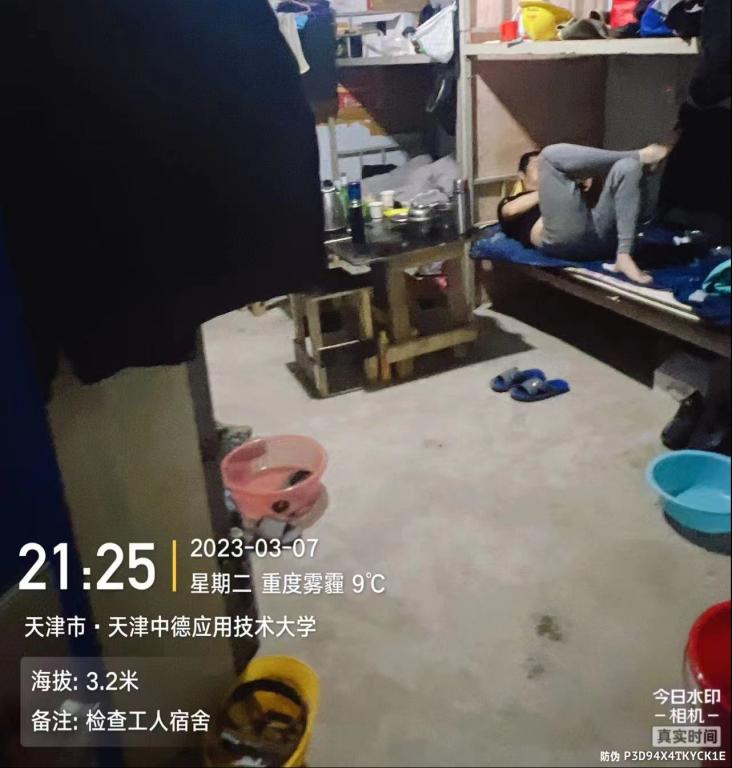

宿舍生活安全排查

公共管理街道办现场安全检查

监理例会

生态环境局指导现场施工

上一条:第16期 新能源汽车与轨道交通实训基地工程周报(2023.3.16) 下一条:第13期 新能源汽车与轨道交工实训基地工程周报(2023.2.24)

关闭
