第16期 新能源汽车与轨道交通实训基地工程周报(2023.3.16)

2023年03月16日 15:10  点击:[]

一、 上周天气情况

天气情

2023310

2

2-20

2023211

2

2-19

2023212

2

1-18

2023213

4

2-17

2023214

6

1-15

2023315

5

2-11

2023316

4

0-10

  二、主要工种人力配置及现场机械情

1)本周施工总人数,具体各队各工种人数如下:

工种

单位

数量

备注

管理人员

20

混凝土

5

钢筋工

42

木工

49

水电工

9

架子工

3

塔司

2

信号工

2

132

2)现场施工机械

现场机械仪器情

数量

状态

备注

全站仪

1

良好

/

水准仪

2

良好

/

电焊机

1

良好

/

切割机

2

良好

/

套丝机

2

良好

/

塔吊

2

良好

/

弯曲机

2

良好

/

调直机

1

良好

/

切断机

1

良好

/

25吨汽车吊

1

良好

/

拖拉机

1

良好

/

三、 形象进度情况

天津中德大学实训基地项目

上周计划

本周完成情况

完成百分比

项目部对施工现场、生活区、办公区进行专项检查,重点施工用电、生活卫生及消防方面。

每日由专人负责文明施工

现场加大文明施工管控力度,及时清理施工现场垃圾,规范物料堆码。

每日由专人负责文明施工

对新进场工人做好安全教育和安全技术交底工作;相关内业资料及时归档。

每日由专人负责文明施工

实训楼二层B区完成全部施工作业,完成浇筑。

2023317日进行浇筑

95%

实训楼二层A1A2整体施工计划完成80%

柱钢筋、梁钢筋、模板已全部完成

80%

设备楼基础回填土完成。

已回填完成

100%

设备楼一层主体施工进度10%

未进行施工

  四、进度分析及保障措施

本周施工进度按照进度计划有条不紊的进行中,计划采用加班加点,多上人保证施工进度。

  五、本周问题落实整改情况

 (监理单位提出:

1、橙色预警已解除,要求设备楼严格按照图纸进行回填作业,分层回填,不得含有树根、垃圾、淤泥质等,碾压夯实到位,细部进行人工夯实。

回复;土方回填我单位根据施工方案严格执行,基坑内清理干净整洁,分层夯实到位。(刘飞)

2、现场裸土苫盖,确保无死角,道路经常清理。车辆冲洗干净,不得带泥上路。

回复;现场裸露土方已全部苫盖完成(李晓伟)

3、要求实训楼外架周圈满挂层间网,不得遗漏。

回复;目前实训楼外架体层间网已全部挂设完毕。(李晓伟)

4、动火作业当天,要求动火申请表签字盖章后及时上报,不得缺失

回复;现场动火作业每日都进行上报,无遗漏。(刘俊志)

5、设备楼基础回填土之前,电缆沟外墙挤塑板粘贴牢固,防水卷材不得破坏污染

回复;针对外墙防水保护层,已按照要求粘贴牢固,卷材无破坏、污染。(李学伟)

6、要求楼承板板下方管间距每20公分一道,排布均匀。

回复;楼承板下方管已严格按照方案进行实施,现排布均匀。(李学伟)

7、目前甲流爆发,人人做好个人防护,生活办公区做好消毒杀菌的工作。

回复;针对甲流爆发情况,我项目现已安排专人每日进行消毒,保证将传染途径降到最低。(刘俊志)

8、钢筋加工区内,个别机械设备接地不符合规范要求,要求施工单位及时整改。

回复;钢筋加工区内个别机械接地已按照规范进行设置,已整改完成。(霍宏斌)

9、二级配电柜存在一闸多接的现象,接地不规范,柜门未上锁,要求施工单位整改到位。

回复;针对以上问题,我项目部已安排专人进行把控,针对涉事人员采取处罚措施。(刘俊志)

10、根据住建委下发的高处坠落的文件,施工单位做好相应的施工方案并上报监理单位。按文件要求,一日三检自检自查安全措施落实到位。要求施工单位首层脚手架上满铺脚手板,设置安全平网,塔吊防坠器抓紧落实

回复;高出坠落方案已编制完成,并上报完毕。首层以及二层安全平网已全部设置完成,塔吊防坠器已在采购当中。(刘俊志)

11、要求施工单位提前规划好拆模的出料口,现场材料码放整齐。安全平网及时跟进每层设置外架验收牌,成为文明施工的一个亮点

回复;模板拆除出料口已安排完成,物料堆放地点已设置完成,架体验收牌已设置完成。(刘俊志)

 (二)建设单位提出

1、施工单位加强门卫管理工作,可以设置出入证并定期更换。

回复;以加强门卫教育管理工作,出入证已设置完成(刘俊志)

2、施工单位做好各类迎检工作准备,及时学习新规范,保证企业利益。

回复;项目部各个岗位职责已安排完成,确保每日各项工作的一个常态化管理。(贾海滨)

3、天气逐渐回暖,宿舍内工人注意自身形象,不得影响学生正常生活

回复;针对此项问题已向工人进行教育工作。(刘俊志)

4、土建及电气方面的图纸及做法如有问题,建议施工单位及时提醒,方便各方及时沟通解决。

资料方面:建议施工单位完善自身的资料,经得起各方检查

回复;针对以上问题,我项目部已向土建及电气工程师交底,及时进行预判,整理好健全的资料。(郭亮)

  六、物料供应情况

序号

名称

型号

单位

数量

备注

1

安全网

200

2

防尘网

100

3

模板

500

4

方木

3300

5

楼承板

m

二层

6

钢管

m

3000

  七、下周划第3周(2023317日~2023324日)

1、项目部对施工现场、生活区、办公区进行专项检查,重点施工用电、生活卫生及消防方面。

2、现场加大文明施工管控力度,及时清理施工现场垃圾,规范物料堆码。

3、实训楼二层B区完成全部施工作业,完成浇筑。

4、实训楼二层A1A2整体完成浇筑作业。

5、设备楼一层主体施工进度50%

6、实训楼B区三层整体进度完成40%A1A2区完成20%

7、三层外架体施工完成。

  八、现场存在的问题

1、实训楼室内电梯相关资料已基本确定完成、价格方面需尽快确定完成。避免后期耽误施工进度。

2、水电清单缺项联系单已上报,需校方尽快抉择。

  九、现场形象进度照

二层B区浇筑混凝土

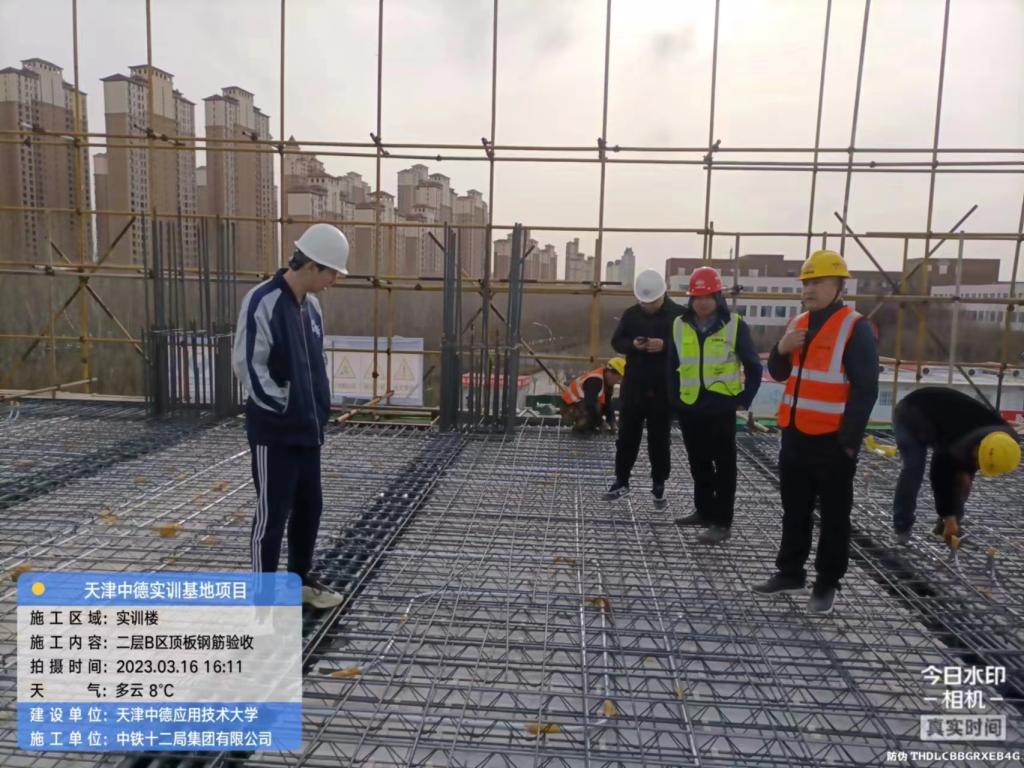

二层B区钢筋隐蔽验收

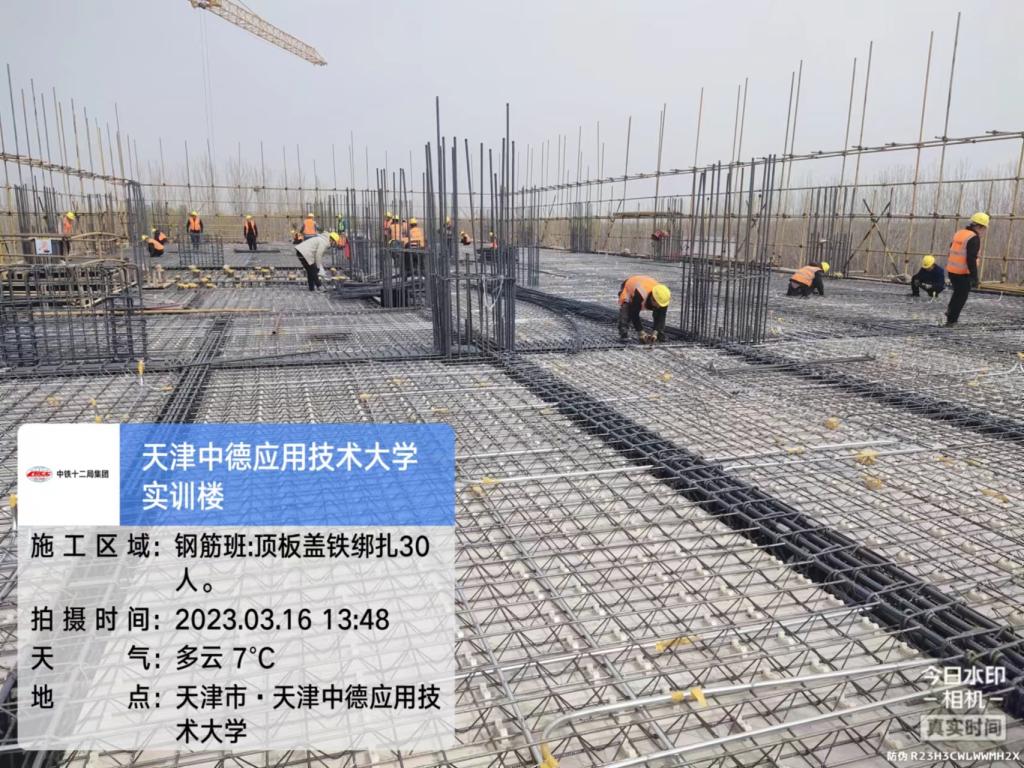

二层钢筋帮扎完成

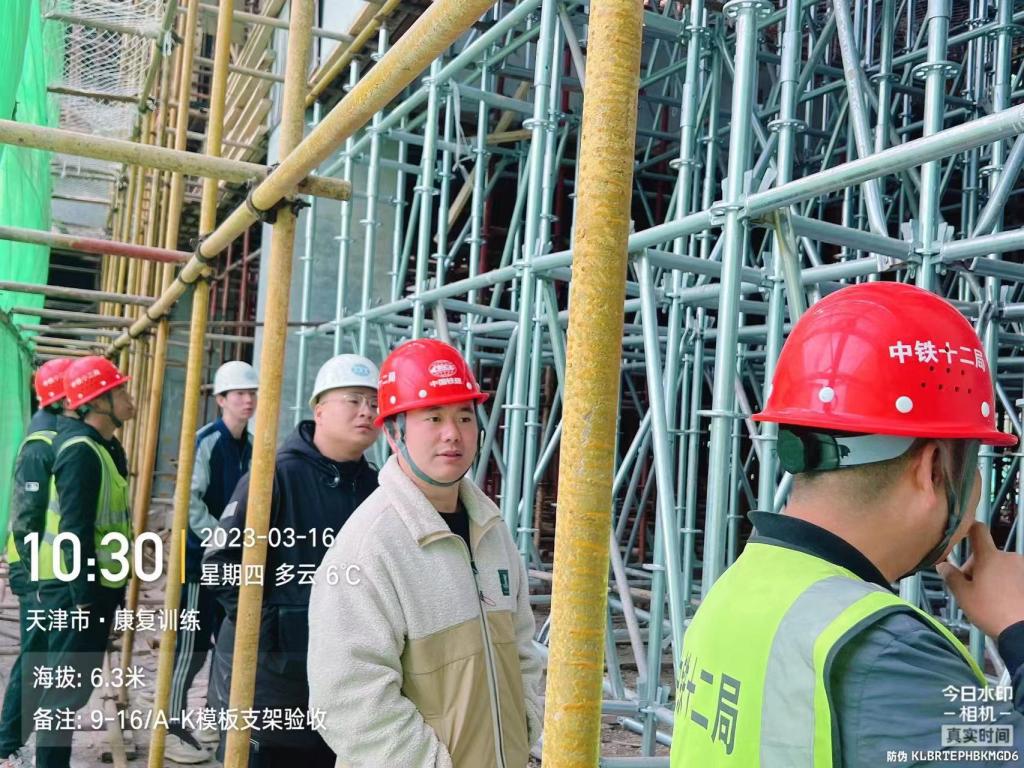

高支模条件验收

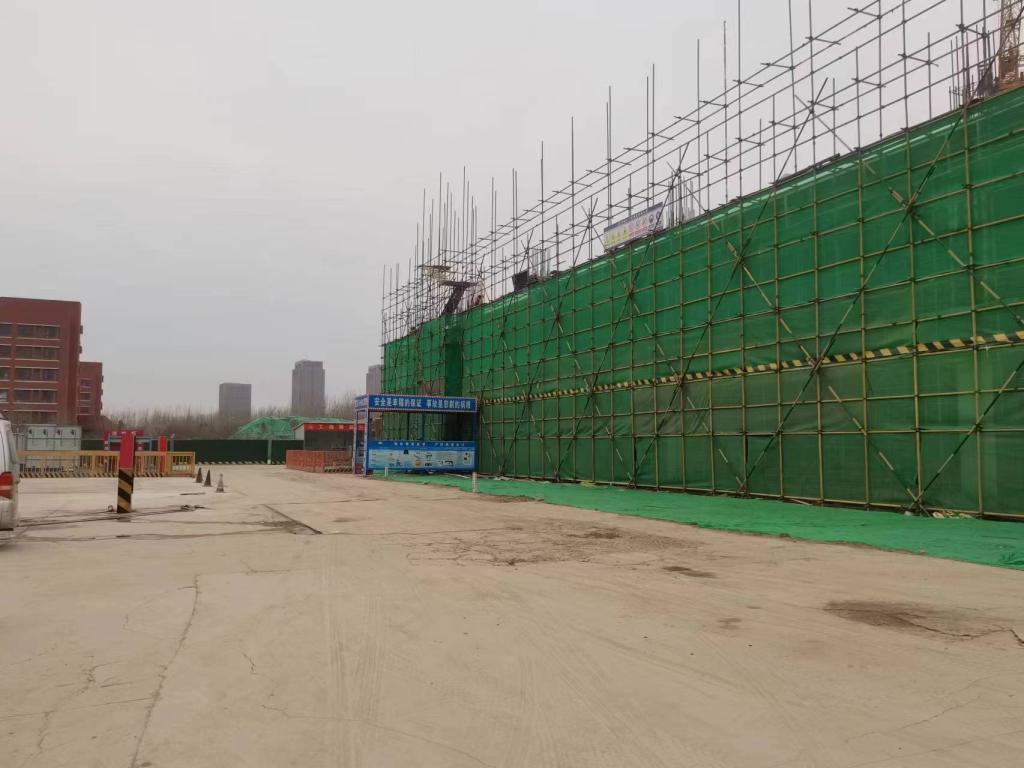

二层施工完成

行车吊厂家考察

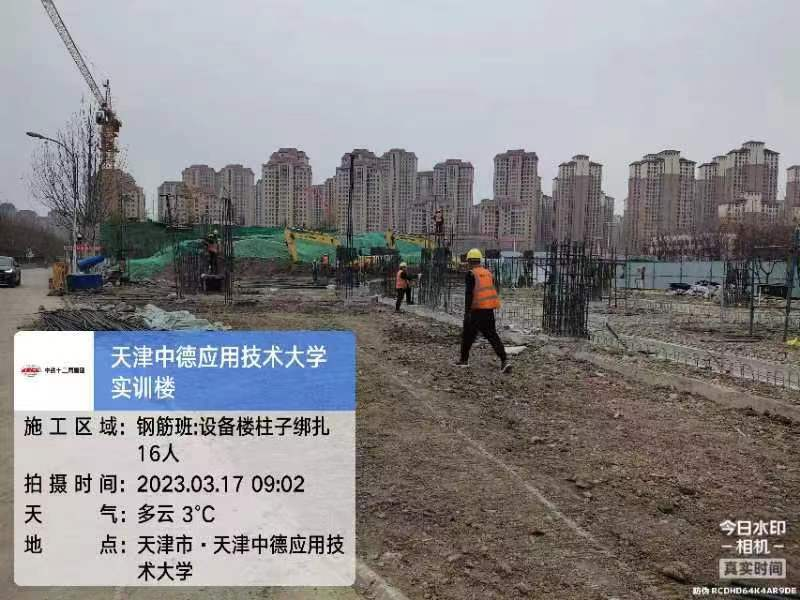

设备楼柱钢筋绑扎

监理例会
