一、 上周天气情况
日 期 |
天气情况 |
风力 |
温度 |
2023年3月17日 |
晴 |
2级 |
2-17度 |
2023年2月18日 |
晴 |
2级 |
2-16度 |
2023年2月19日 |
晴 |
2级 |
3-19度 |
2023年2月20日 |
晴 |
4级 |
2-16度 |
2023年2月21日 |
晴 |
6级 |
1-15度 |
2023年3月22日 |
晴 |
5级 |
4-17度 |
2023年3月23日 |
晴 |
4级 |
5-15度 |
二、主要工种人力配置及现场机械情况
1)本周施工总人数,具体各队各工种人数如下:
工种 |
单位 |
数量 |
备注 |
管理人员 |
人 |
20 |
|
混凝土 |
人 |
6 |
|
钢筋工 |
人 |
35 |
|
木工 |
人 |
54 |
|
水电工 |
人 |
9 |
|
架子工 |
人 |
5 |
|
塔司 |
人 |
2 |
|
信号工 |
人 |
2 |
|
总 计 |
人 |
133 |
|
2)现场施工机械
现场机械仪器情况 |
名称 |
数量 |
状态 |
备注 |
全站仪 |
1 |
良好 |
/ |
水准仪 |
2 |
良好 |
/ |
电焊机 |
1 |
良好 |
/ |
切割机 |
2 |
良好 |
/ |
套丝机 |
2 |
良好 |
/ |
塔吊 |
2 |
良好 |
/ |
弯曲机 |
2 |
良好 |
/ |
调直机 |
1 |
良好 |
/ |
切断机 |
1 |
良好 |
/ |
25吨汽车吊 |
1 |
良好 |
/ |
拖拉机 |
1 |
良好 |
/ |
三、本周形象进度情况
天津中德大学实训基地项目 |
|
上周计划 |
本周完成情况 |
完成百分比 |
项目部对施工现场、生活区、办公区进行专项检查,重点施工用电、生活卫生及消防方面。 |
每日由专人负责文明施工 |
|
现场加大文明施工管控力度,及时清理施工现场垃圾,规范物料堆码。 |
每日由专人负责文明施工 |
|
对新进场工人做好安全教育和安全技术交底工作;相关内业资料及时归档。 |
每日由专人负责文明施工 |
|
实训楼二层B区完成全部施工作业,完成浇筑。 |
已完成全部施工 |
100% |
实训楼二层A1、A2整体完成浇筑作业。 |
已完成全部施工 |
100% |
设备楼一层主体施工进度50%。 |
设备楼支模架体以及框架柱钢筋施工完成,整理施工50% |
50% |
实训楼B区三层整体进度完成40% |
实训楼B区整体施工完成40% |
40% |
三层外架施工完成 |
三层架体施工完成一半 |
50% |
四、进度分析及保障措施
本周施工进度按照进度计划有条不紊的进行中,计划采用加班加点,多上人保证施工进度。
五、本周问题落实整改情况
(一)监理单位提出:
1、实训楼A区高支模缺少斜拉杆,要求施工单位及时整改,立杆上脚手板抓紧铺设到位。
回复;A区高支模斜拉杆已架设完毕,立杆上脚手板铺设完成。(刘俊志)
2、混凝土浇筑之后,三层外架密目网及层间网抓紧张挂到位。
回复;三层浇筑完成后已及时搭设完外架以及挂设密目网、层间网。(李晓伟)
3、质量控制:个别楼承板破损严重,板缝过大,存在错台现象,线盒开口尺寸偏大,不好固定线盒,容易漏灰,要求施工单位严抓质量,层层把关,高度重视质量问题。
回复;针对以上问题,我项目部已对现场管理人员以及施工人员全面交底,要求货源保证产品质量、要求施工操作保证施工质量,并做好三检制度。
4、夜晚22:00之后,停止浇筑作业,避免产生噪声污染,干扰附近居民正常生活。
回复;现对于混凝土浇筑采用两台泵车同时进行,保证十点前浇筑完成。
5、钢筋加工区内,机械设备接地不规范,应用角钢接地,不得使用圆钢。
回复;钢筋加工区内接地问题已更换完成。
6、现场安全文明施工方面,要求施工单位派专人进行日常维护工作,及时清理修补。
回复;现场文明施工已安排专人每日进行清扫维护。
7、要求施工单位按照第三方监测单位的测量周期,及时做好沉降观测工作。
回复;第三方检测单位已联系完成,待设备楼首层浇筑完后统一进场布设沉降观测点。
8、要求施工单位提前考虑好材料复试的事宜,不得影响工程进度。
回复;已向管理人员以及公司交底,考虑好时间周期,避免耽误施工进度。
(二)建设单位提出:
1、要求施工单位做好生活区内消防及安全用电的教育工作。
回复;已向全体员工做好生活区内消防及安全用电的教育工作。
2、要求施工单位做好工人网络文明、防诈骗的教育工作,敲响警钟。
回复;针对此项问题,我项目部在安全早会统一教育此项的重要性。
3、要求施工单位混凝土养护到位,雾炮机及时降尘,同时监理单位要监督到位。
回复;我项目每日对混凝土定时定点安排养护,并记录,现场但凡有土方施工雾炮第一时间开启。
4、现场问题及时出方案或联系单,抓紧整改,避免出现隐患。
回复;针对现场提出的问题我项目已安排专人盯防整改。
5、档案资料事宜下月落实到位。
回复;已联系好档案馆对项目资料进行指导工作。
六、物料供应情况
序号 |
名称 |
型号 |
单位 |
数量 |
备注 |
1 |
安全网 |
|
张 |
200 |
|
2 |
防尘网 |
|
卷 |
100 |
|
3 |
模板 |
|
张 |
2000 |
|
4 |
方木 |
|
根 |
3300 |
|
5 |
钢筋 |
|
t |
50 |
|
七、下周进度计划第4周(2023年3月24日~2023年3月23日)
1、项目部对施工现场、生活区、办公区进行专项检查,重点施工用电、生活卫生及消防方面。
2、现场加大文明施工管控力度,及时清理施工现场垃圾,规范物料堆码。
3、实训楼3层B区完成浇筑作业。
4、实训楼3层A2完成70%。
5、实训楼3层A1完成50%。
6、设备楼首层完成85%。
7、完成文明工地验收工作。
八、现场存在的问题
1、有关铁路材料联系单以及厂家信息已上报校方领导,请尽快抉择。
2、关于楼承板厂家更换已上报校方领导,为避免耽误后期施工进度,请尽快抉择。
九、现场形象进度照

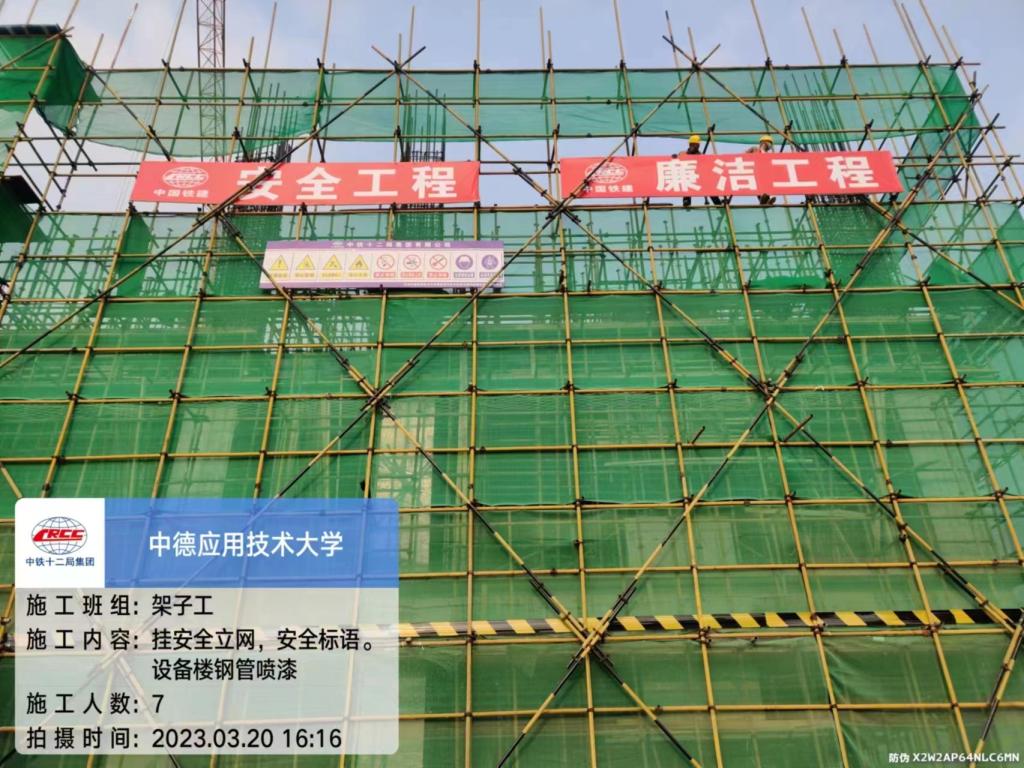

外架体施工

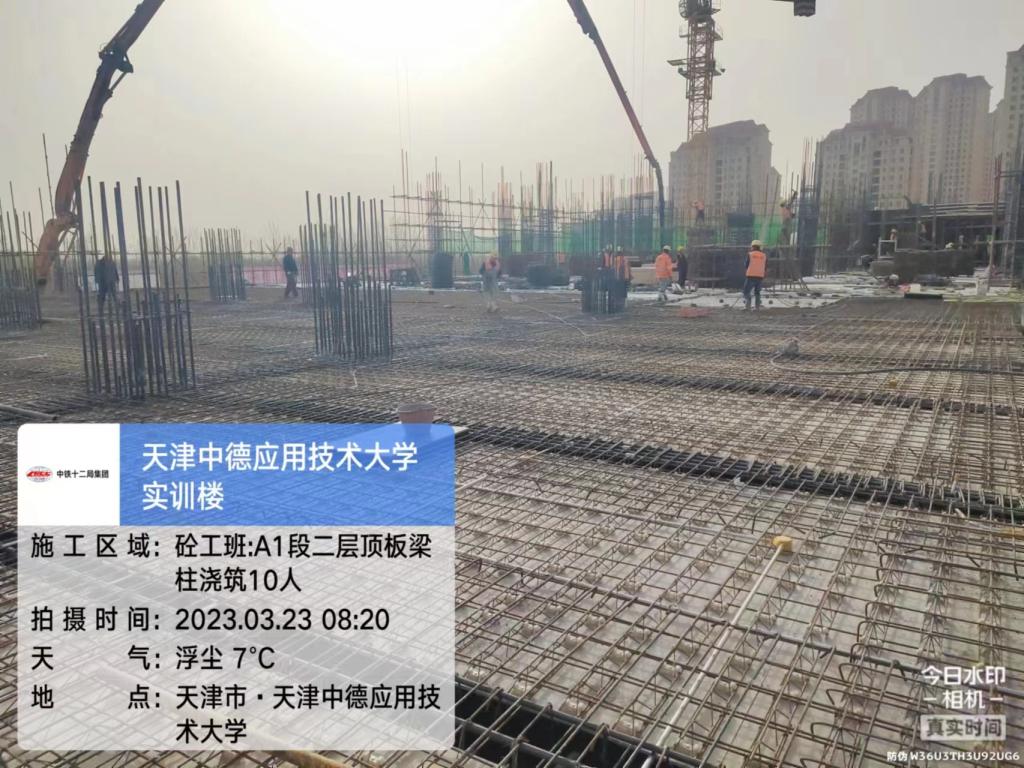

二层A1区浇筑混凝土

项目月度安全大检查

二层A1区浇筑混凝土

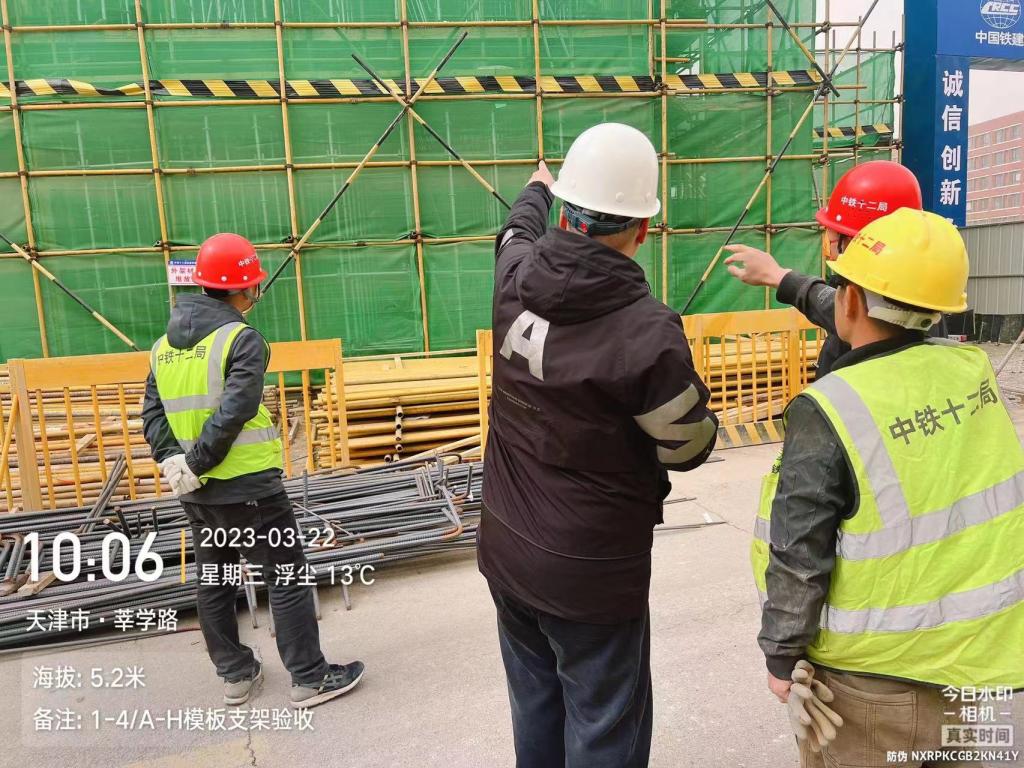

A2区高支模条件验收

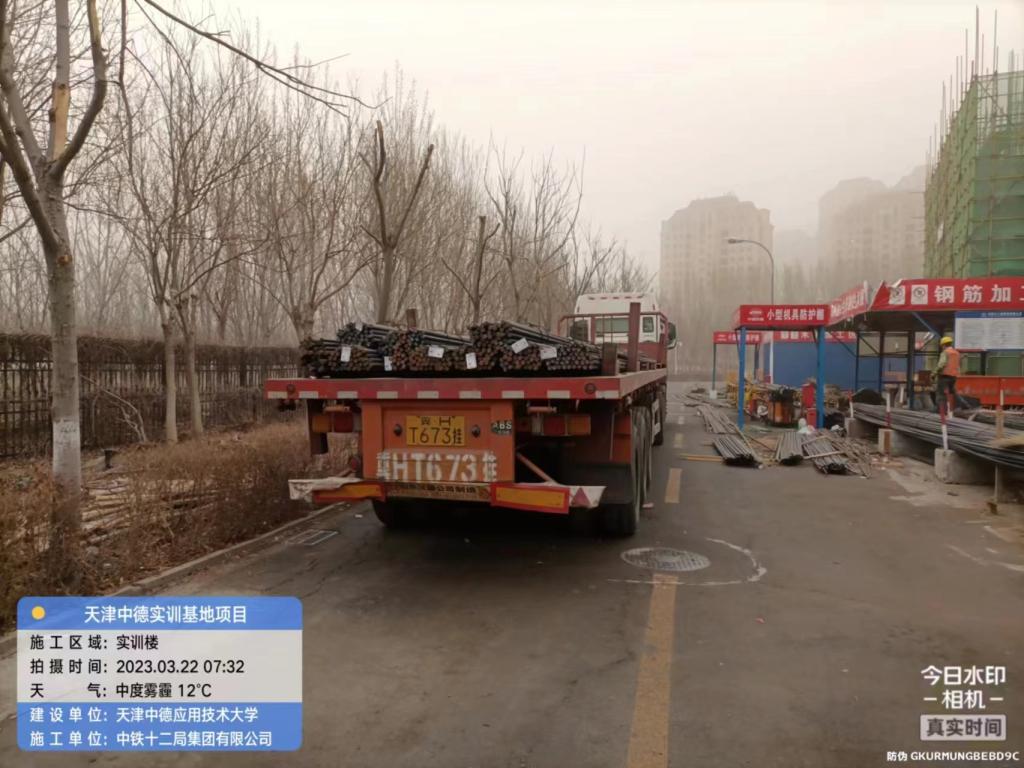

钢筋原材进场

A1区钢筋绑扎
