欢迎访问本网站
后勤管理处(原后勤基建处)

 通知公告更多>>

第21期 新能源汽车与轨道交通实训基地工程周报(2023.4.20)

2023年04月21日 11:03  点击:[]

一、 上周天气情况

日  期

天气情况

风力

温度

2023年4月14日

晴

2级

10-20度

2023年4月15日

晴

2级

12-23度

2023年4月16日

晴

2级

5-24度

2023年4月17日

晴

4级

9-20度

2023年4月18日

晴

7级

13-21度

2023年4月19日

晴

4级

11-25度

2023年4月20日

阴转多云

5级

11-20度

本周天气情况良好,无恶劣天气影响工期


  二、主要工种人力配置及现场机械情况

1)本周施工总人数,具体各队各工种人数如下:

工种

单位

数量

备注

管理人员

人

20


混凝土

人

4


钢筋工

人

34


木工

人

76


水电工

人

10


架子工

人

8


塔司

人

2


信号工

人

2


总  计

人

156



2)现场施工机械

现场机械仪器情况

名称

数量

状态

备注

全站仪

1

良好

/

水准仪

2

良好

/

电焊机

1

良好

/

切割机

2

良好

/

套丝机

2

良好

/

塔吊

2

良好

/

弯曲机

2

良好

/

调直机

1

良好

/

切断机

1

良好

/

25吨汽车吊

1

良好

/

拖拉机

1

良好

/


三、 本周形象进度情况

天津中德大学实训基地项目


上周计划

本周完成情况

完成百分比

项目部对施工现场、生活区、办公区进行专项检查,重点施工用电、生活卫生及消防方面。

每日由专人负责文明施工


现场加大文明施工管控力度,及时清理施工现场垃圾,规范物料堆码。

每日由专人负责文明施工


对新进场工人做好安全教育和安全技术交底工作;相关内业资料及时归档。

每日由专人负责文明施工


实训楼五层B区主体施工计划完成60%。

实训楼五层B区框架柱、梁钢筋均已绑扎完成,模板以及支架均已设置完成,整体进度60%

60%

实训楼四层A2区主体施工计划完成浇筑,五层主体施工进度10%。

四层A2区已浇筑完成,五层A2区框架柱钢筋绑扎完成,支模架体开始搭设,整体进度10%

10%

实训楼四层A1区主体施工计划完成90%。

实训楼A1区已完成全部施工作业,21日开始浇筑混凝土,整体进度100%

100%

设备楼二层施工进度计划完成70%。

设备楼二层柱子钢筋已绑扎完成,支模架体搭设完成、梁底模板铺设完成,整体进度70%

70%


  四、进度分析及保障措施

本周施工进度按照进度计划有条不紊的进行中,计划采用加班加点,多上人保证施工进度。


  五、本周问题落实整改情况

一、监理单位提出问题

1、近期扬沙天气频多,空气污染严重,要求施工单位加强现场洒水降尘的频次,外架上破损严重的密目网及时更换;

回复;现每日都有专人对现场进行洒水,计划上午两次,下午两次,外架体破损密目网已更换完成。

2、实训楼一、二层拆模后,要求施工单位抓紧上报实测实量数据统计情况,其中包括强度回弹、框柱垂直平整度、主体截面尺寸、顶板厚度等,并统计出实测点位的合格率,做好自查自检的工作;

 回复;实训楼实测实量数据已上墙,且B区一层实测已统计完成,合格率达到93%。

3、实训楼四层楼承板破损严重、板缝过大,钢筋加工区内成品钢筋生锈严重,未及时除锈,要求施工单位在之后的工序中加强质量控制;

 回复;针对以上问题,我单位已重点加强管理,板缝过大的已重新调整,钢筋生锈的已进行除锈,且现场已存放足够多的彩条布,时刻观察天气变化,对原材以及成品钢筋进行苫盖。

4、预计本月底主体封顶,之后二次结构、抹灰、外保温、屋面等工程即将开始施工,要求施工单位结合人工、材料、机械等因素,合理规划下施工进度计划,保证工期;

 回复;我项目已合理安排现场施工进度,保证后续工作有条不紊进行中。

5、要求施工单位抓紧确定后续的消防及相关专业分包单位,尽快上报送资质及方案,需要复试的材料,提前进场确认封样;

 回复;消防队伍目前已确定施工队伍,正在商谈相关合同细节,在最终确定好后进场报验。

6、生活区临电二级箱内,其漏保、控制器开关等的位置和数量,与箱内粘贴的系统图不一致,要求施工单位务必按实际情况绘制;

 回复;已安排现场专业电工进行整改,现已全部符合要求。

7、要求施工单位做好现场高处作业安全隐患排查工作,落实“三检”制度,同时做好工人安全教育交底工作并留好影像资料;

 回复;现每日有专业安全员进行隐患排查,重点三口四宝五临边,现场检查严格管控,已落实三检制度,工人安全教育每次均有影像资料。

8、实训楼二层拆模后,要求施工单位抓紧排查临边洞口安全防护情况,卸料平台安装后,物料不得乱扔,一律统一拆除清运,目前拆除架体时,拉好警戒线,安排专职安全员监督,拆后密目网及时恢复完整;

 回复;二层拆模过后第一时间对临边洞口进行恢复,卸料平台四周已设置警戒,安全员现场监督。

9、文明施工方面:现场日常文明施工维护力度不足,道路及大门附近清理不到位,要求施工单位及时安排专人维护现场文明施工。

 回复;现场文明施工以安全专人进行清扫,现已清理到位。

二、建设单位提出:

1、要求施工单位及时落实现场水电方面问题,同时本月底上报详细的水电施工计划。

回复;水电方面问题已梳理完成,进度计划正在编制。


  六、下周进度计划第10周(2023年4月21日~2023年4月27日)

1、项目部对施工现场、生活区、办公区进行专项检查,重点施工用电、生活卫生及消防方面。

2、现场加大文明施工管控力度,及时清理施工现场垃圾,规范物料堆码。

3、实训楼五层B区主体施工计划完成80%。

4、实训楼五层A2区主体施工进度60%。

5、实训楼五层A1区主体施工计划完成50%。

6、设备楼二层施工进度计划完成80%。


  七、现场存在的问题

1、屋面透气管施工清单无此项作业内容。

2、卫生间碳素纤维板墙板样品已送到现场,是否更改卫生间瓷砖,请校方领导定夺。

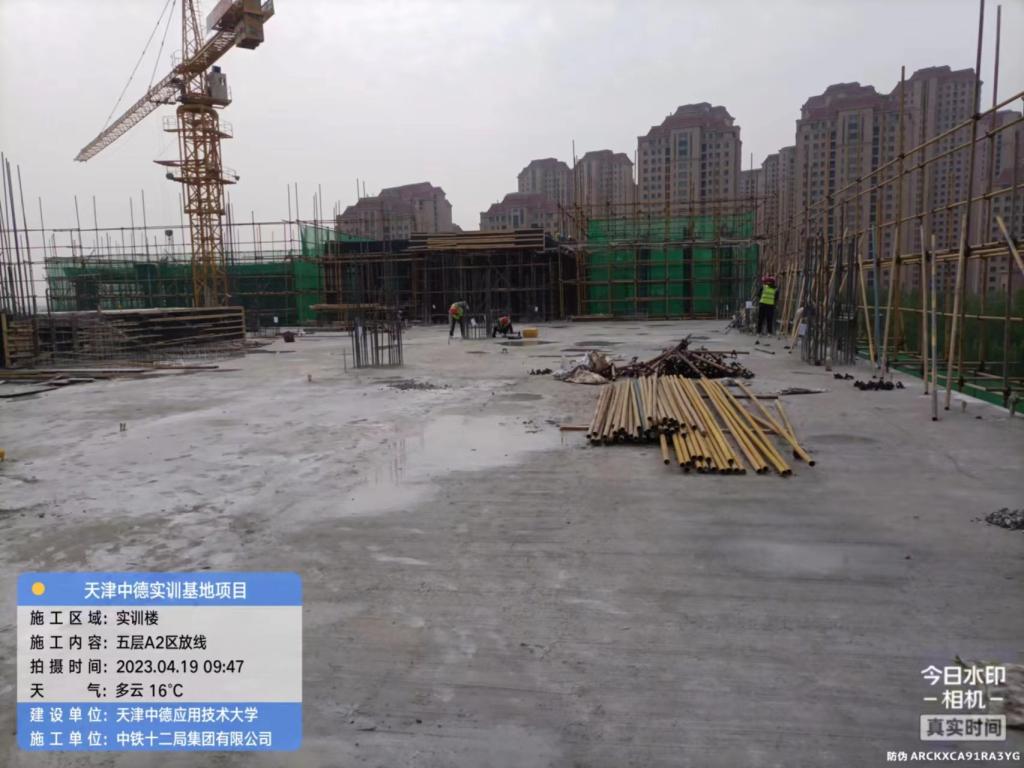

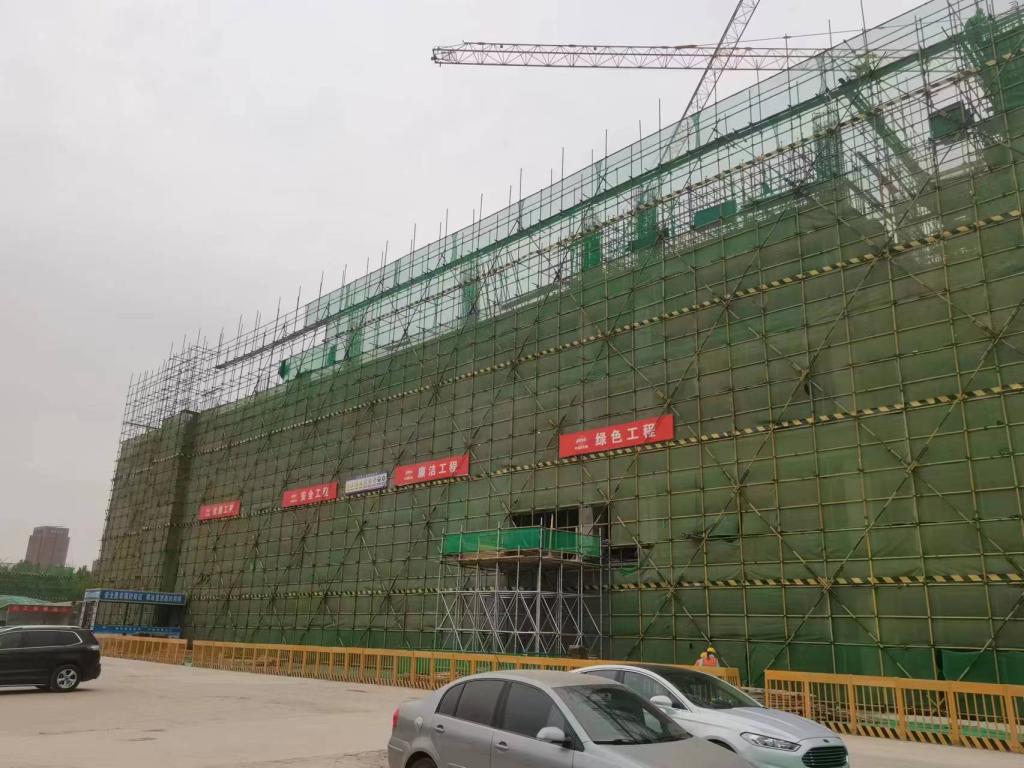

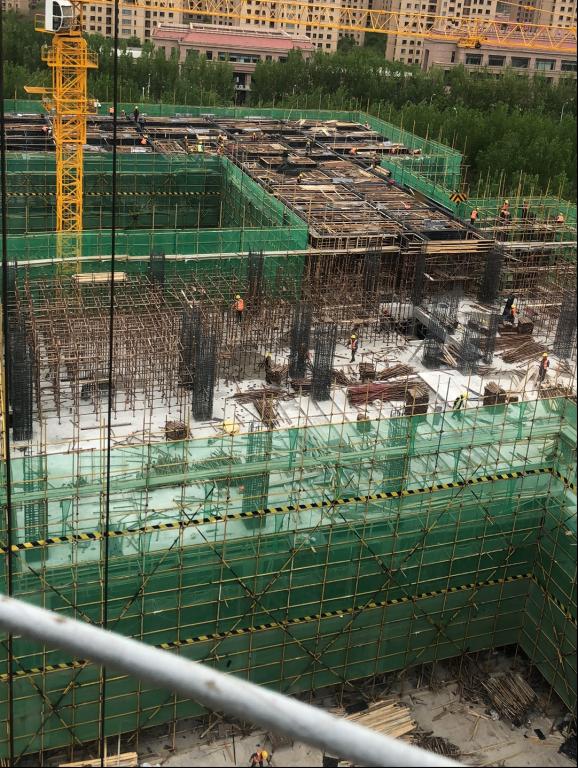

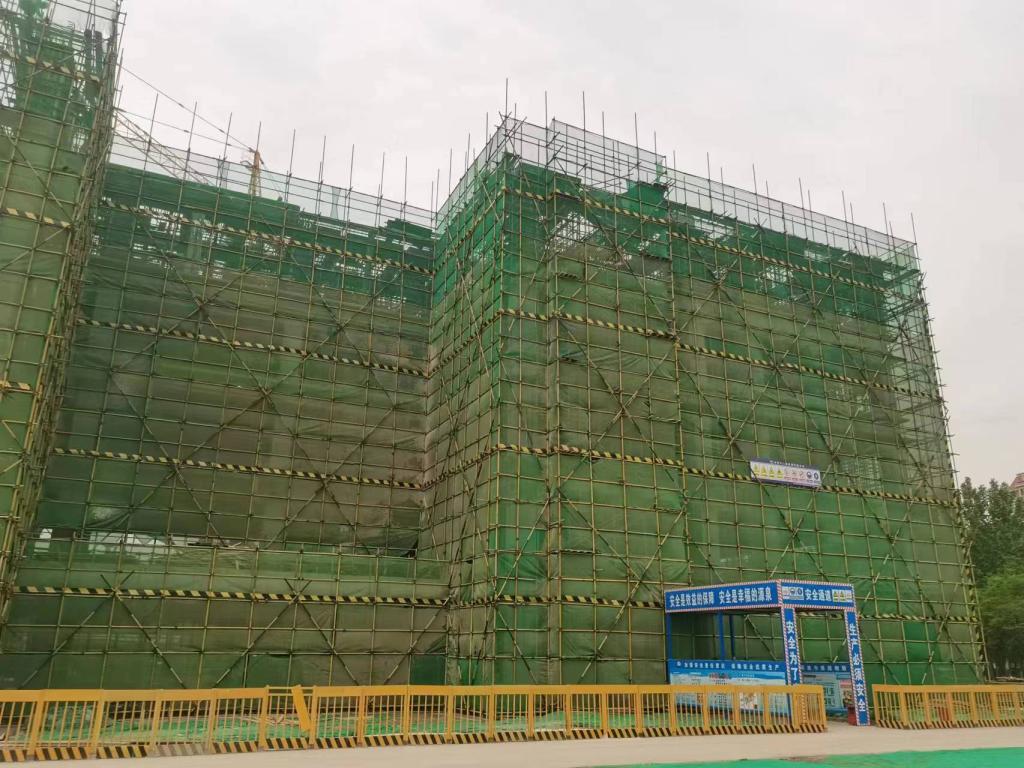

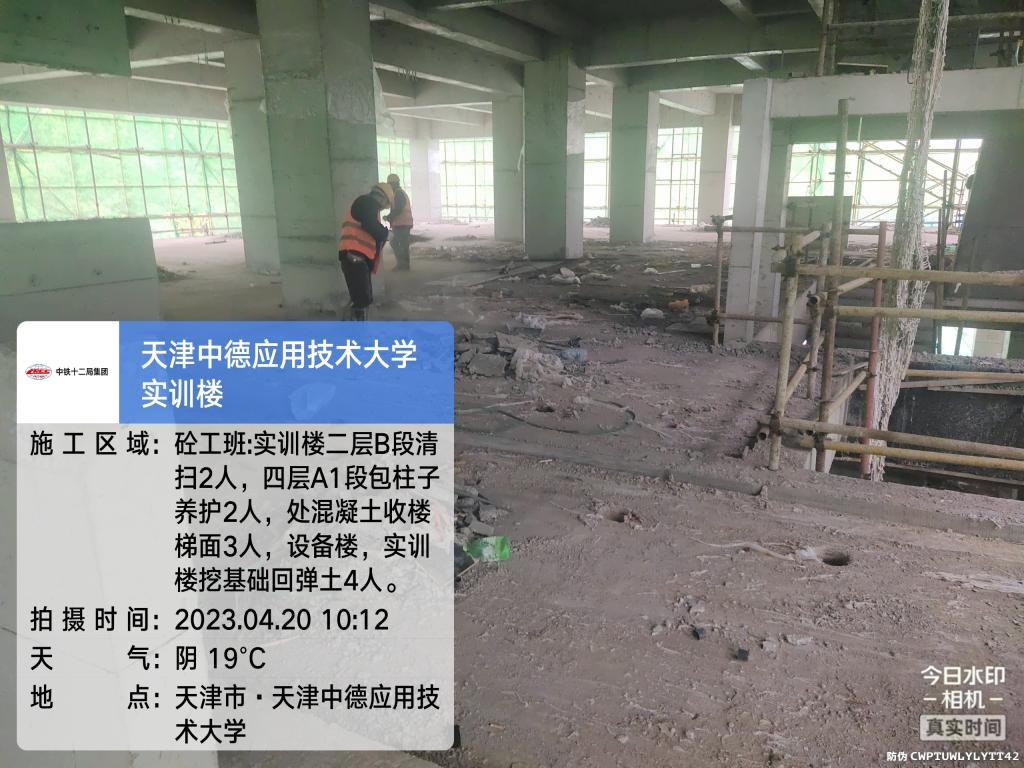

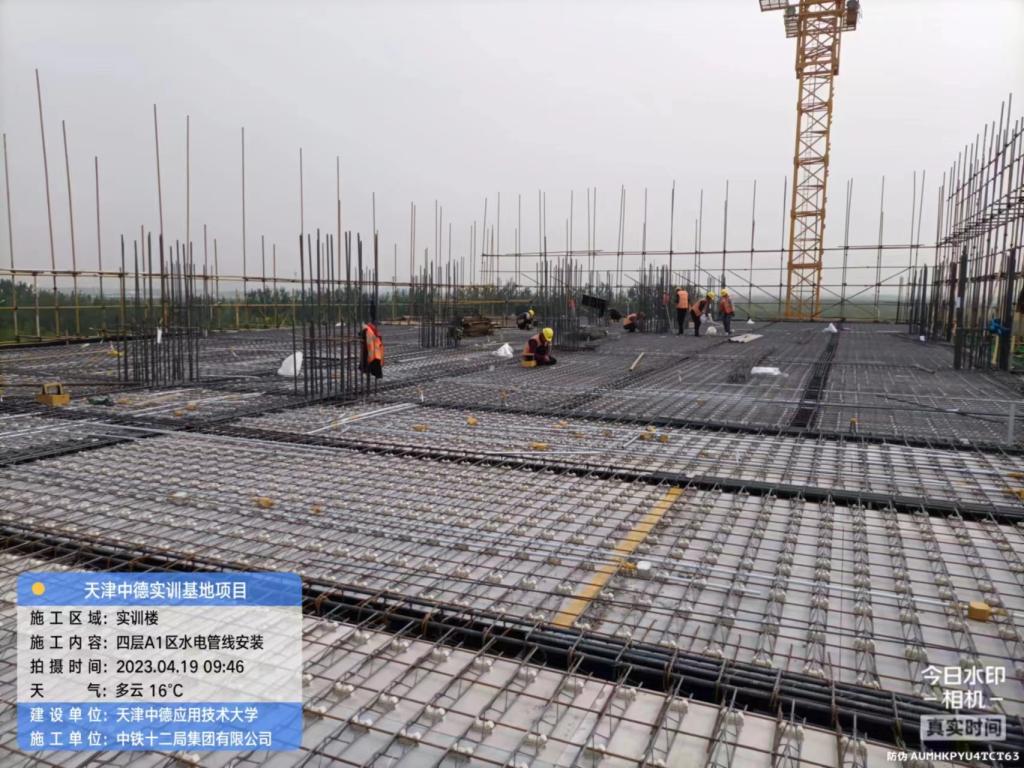

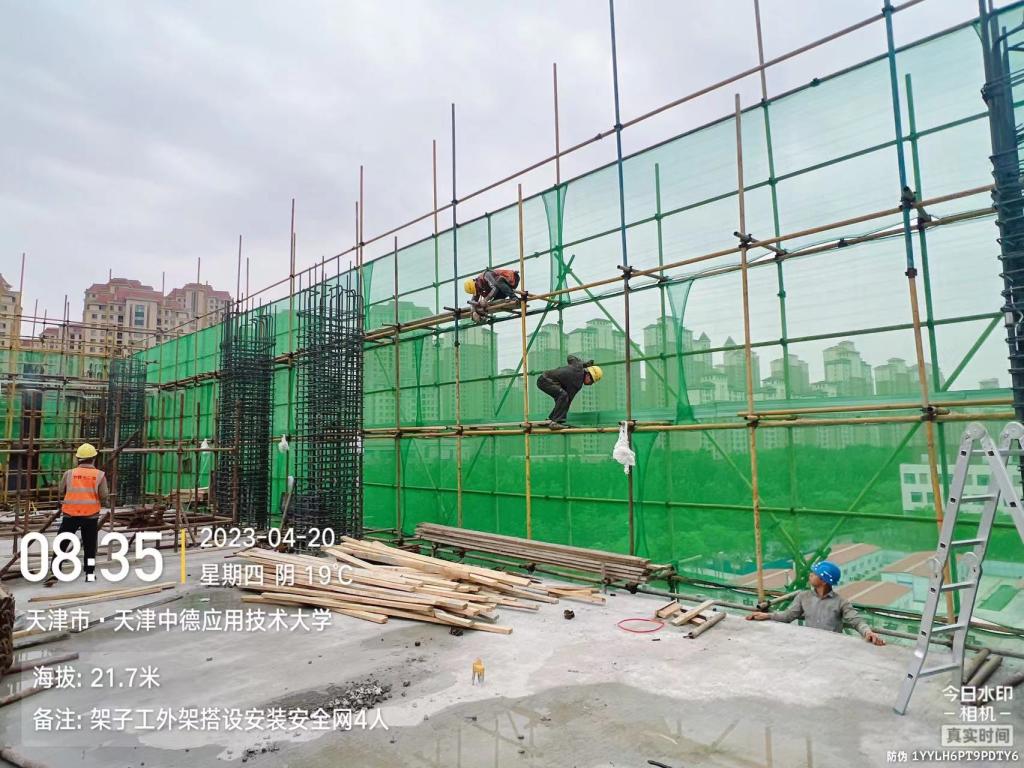

  八、现场形象进度照


上一条:第22期 新能源汽车与轨道交通实训基地工程周报(2023.4.27) 下一条:第20期 新能源汽车与轨道交通实训基地工程周报(2023.4.13)

【关闭】
