第22期 新能源汽车与轨道交通实训基地工程周报(2023.4.27)

2023年04月28日 11:06  点击:[]

一、 上周天气情况

天气情

2023421

2

10-20

2023422

2

12-23

2023423

2

5-24

2023424

4

9-20

2023425

7

13-21

2023426

4

11-25

2023427

5

11-20

本周天气情况良好,无恶劣天气影响工期

  二、主要工种人力配置及现场机械情

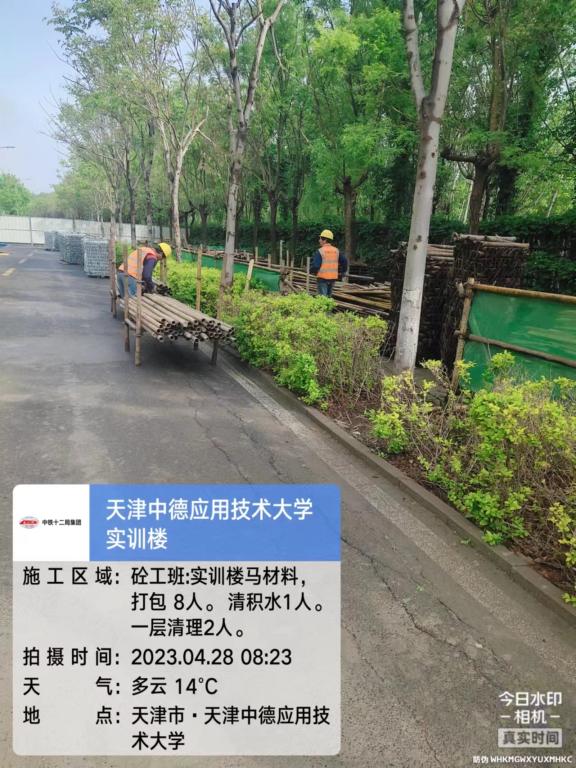

1)本周施工总人数,具体各队各工种人数如下:

工种

单位

数量

备注

管理人员

20

混凝土

7

钢筋工

34

木工

64

水电工

10

架子工

6

塔司

2

信号工

2

二次结构

10

156

2)现场施工机械

现场机械仪器情

数量

状态

备注

全站仪

1

良好

/

水准仪

2

良好

/

电焊机

1

良好

/

切割机

2

良好

/

套丝机

2

良好

/

塔吊

2

良好

/

弯曲机

2

良好

/

调直机

1

良好

/

切断机

1

良好

/

25吨汽车吊

1

良好

/

拖拉机

1

良好

/

本周形象进度情况

天津中德大学实训基地项目

上周计划

本周完成情况

完成百分比

项目部对施工现场、生活区、办公区进行专项检查,重点施工用电、生活卫生及消防方面。

每日由专人负责文明施工

现场加大文明施工管控力度,及时清理施工现场垃圾,规范物料堆码。

每日由专人负责文明施工

对新进场工人做好安全教育和安全技术交底工作;相关内业资料及时归档。

每日由专人负责文明施工

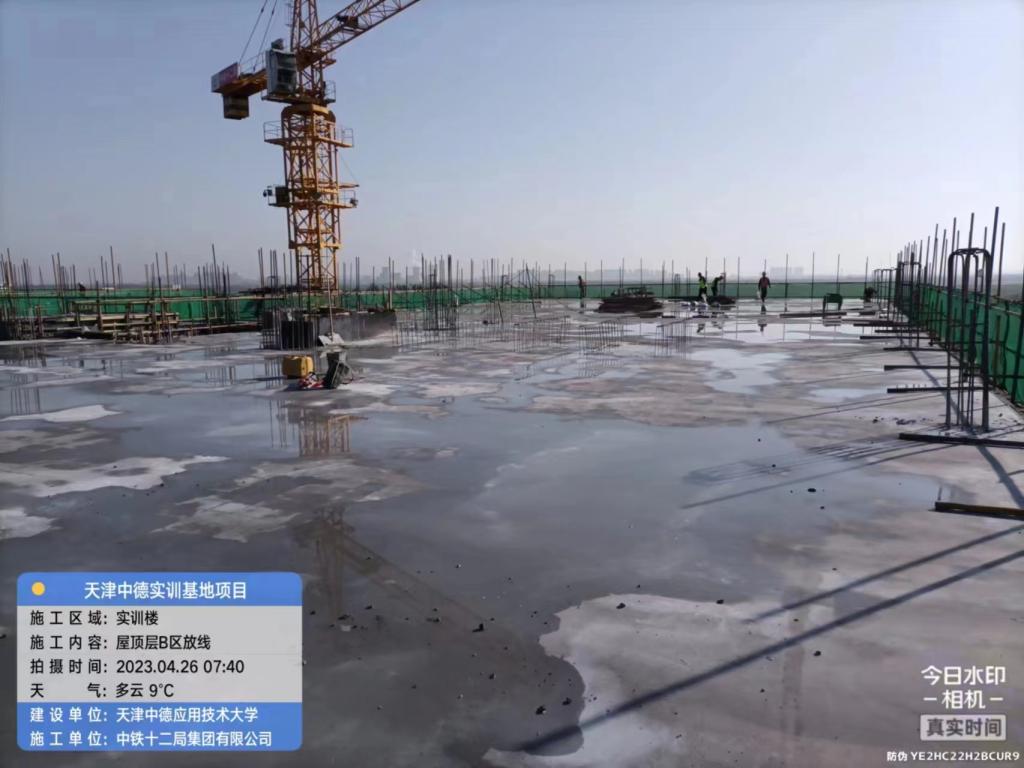

实训楼五层B区主体施工计划完成80%

实训楼五层B区已浇筑完成,完成100%

100%

实训楼五层A2区主体施工进度60%

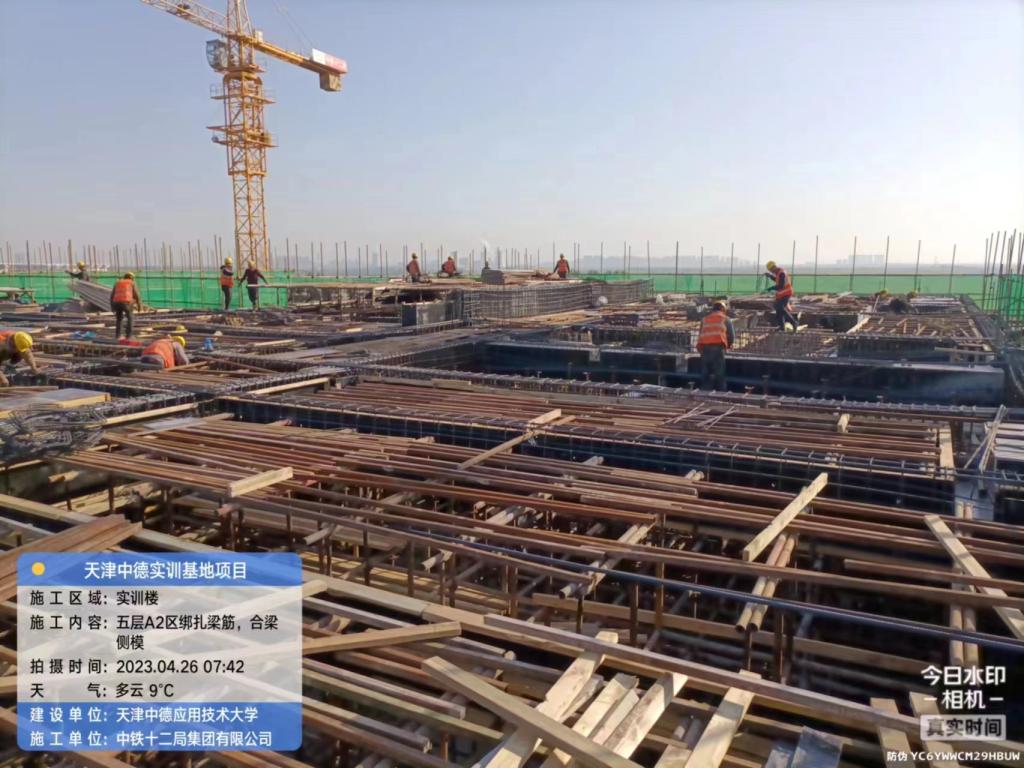

实训楼五层A2区,框架柱、梁钢筋绑扎完成,支模架体搭设完成、模板作业完成80%,整体施工进度达到80%

80%

实训楼五层A1区主体施工计划完成50%

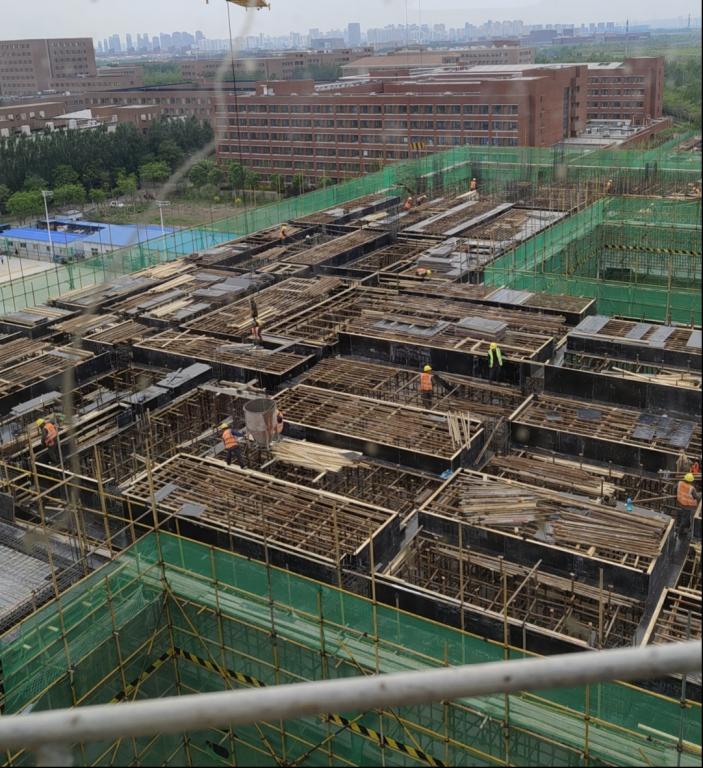

实训楼A1区框架柱钢筋绑扎完成,支模架体搭设完成、模板作业完成20%。整体施工进度50%

50%

设备楼二层施工进度计划完成80%

设备楼,框架柱、梁钢筋绑扎完成,支模架体搭设完成、模板作业完成,楼承板铺设20%,整体施工进度达到90%

90%

  四、进度分析及保障措施

本周施工进度按照进度计划有条不紊的进行中,计划采用加班加点,多上人保证施工进度。

  本周问题落实整改情况

一、监理单位提出:

1、近期社会上火灾事故频发,要求施工单位加强施工现场及生活区的临电、消防检查频次,规避事故的发生

 回复;我单位已对现场临电、消防全面排查、发现问题第一时间进行整改,并每日有安全员做班前隐患排查,已常态化的巡查保证了项目上的正常施工。

2、本周质监站提出的问题:现场物料堆放混乱,生活区部分垃圾桶封盖不严,要求施工单位抓紧整改回复

 回复;质监站所提问题已整改回复完成。

3、即将进入雨季,要求施工单位及时上报防汛施工方案,并审批后按此方案实施,同时现场排水措施做到位

 回复;我项目已编制有针对性的雨季施工方案上报完成,在审批完成后严格按照方案进行实施。

4、实训楼二层拆模后,要求施工单位楼梯口的临边防护做到位,放线口封盖严密,拆模后楼内垃圾及时清理

 回复;二层拆模过后已将所有临边防护设置完成,防线口全部封盖严密,垃圾已逐层清理中。

5、阻尼器已进场,要求施工单位抓紧上报相关纸质版资料,资料审核后,方可安装施工

 回复;阻尼器进场相关资料已上报完成。

6、实训楼二层拆模后,顶板梁底处的线管甩头过短,要求施工单位抓紧整改回复

 回复;线管甩头过短已整改完成。

7、实训楼拆模的部位,楼板上的线管甩头出的包裹胶带破损,容易进土、石块等杂物,影响后期穿线;

 回复;楼板上甩头胶带破损处已第一时间重新缠绕,避免了进土情况发生。

8、钢筋加工区的开关箱倒放使用,存在安全隐患;

9、设备楼的临时接电,存在开关箱再接开关箱的违规接电行为

回复;设备楼开关箱在接开关箱问题已整改完成,现开关箱全部由二级箱接线。

建设单位提出

1、卫生间墙砖参数等事宜,要求施工单位落实好后及时向张俊江老师汇报;

回复;已汇报完成。

2、要求施工单位提前沟通楼内地面施工做法,降低地砖返修率;

回复;此项涉及设计变更,应有设计院出设计变更,我单位按图进行施工。

3、要求施工单位及时上报吊顶工程施工做法,建议采用矿棉材料;

回复;此项涉及设计变更,应有设计院出设计变更,我单位按图进行施工。

4、消防支队检查的问题,要求施工单位在五一节之前全部整改回复,同时加强日常的巡视管理;

回复;消防支队提出问题我单位已全部整改完成,并保持常态化管理。

5、要求施工单位、监理单位做好“五一劳动节”排班计划,安排好假期值班工作。

回复;已排班上报完成。

三、审计单位提出:

1、要求施工单位抓紧上报空压机房的最终变更资料。

图纸报价已出,下一步进行上报。

  六、下周划第10周(2023428日~20235 5日)

 本周各方检查提出现场问题较多,我单位高度重视,再次也对项目按下暂停键,停止一切施工作业,对施工现场、生活区、办公区进行专项检查,重点施工用电、生活卫生及消防方面,加大文明施工管控力度,及时清理施工现场垃圾,规范物料堆码。对工人做好安全教育和安全技术交底工作。

  七、现场存在的问题

  无
